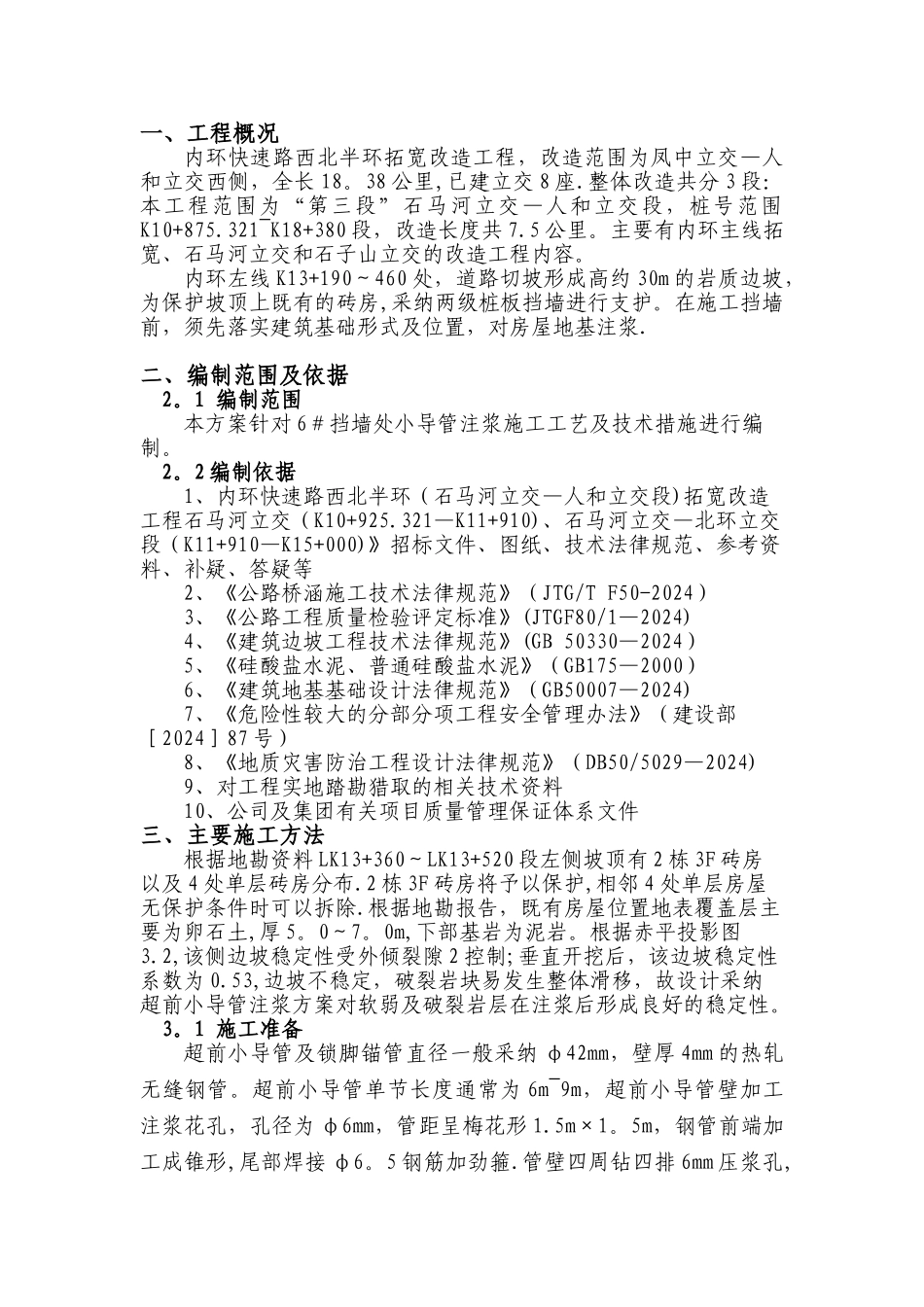

重庆建工桥梁工程有限责任公司CHONGQINGBRIDGE ENGINEERING CO
内环快速路西北半环(石马河立交—北环立交段)拓宽改造工程超前小导管注浆施工方案编 制:审 核:批 准:重庆建工桥梁工程有限责任公司石马河立交至北环立交改造项目部二〇一五年三月十一日目录一、 工程概况 1二、编制范围及依据 1 2
1 编制范围 1 2
2 编制依据 1 三、主要施工方法 1 3
1 施工准备 1 3
2 测量定位 2 3
3 钻孔 2 3
4 清孔验孔 2 3
5 安装超前小导管 2 3
6 超前小导注浆 2 四、施工技术措施 4 五、资源配置 5 六、质量保证措施 6 七、安全保证措施 9 八、注浆文明施工及环境保护措施 10 一、工程概况内环快速路西北半环拓宽改造工程,改造范围为凤中立交—人和立交西侧,全长 18
38 公里,已建立交 8 座
整体改造共分 3 段:本工程范围为“第三段”石马河立交—人和立交段,桩号范围K10+875
321~K18+380 段,改造长度共 7
主要有内环主线拓宽、石马河立交和石子山立交的改造工程内容
内环左线 K13+190~460 处,道路切坡形成高约 30m 的岩质边坡,为保护坡顶上既有的砖房,采纳两级桩板挡墙进行支护
在施工挡墙前,须先落实建筑基础形式及位置,对房屋地基注浆
二、编制范围及依据2
1 编制范围本方案针对 6#挡墙处小导管注浆施工工艺及技术措施进行编制
2 编制依据1、内环快速路西北半环(石马河立交—人和立交段)拓宽改造工程石马河立交(K10+925
321—K11+910)、石马河立交—北环立交段(K11+910—K15+000)》招标文件、图纸、技术法律规范、参考资料、补疑、答疑等2、《公路桥涵施工技术法律规范》(JTG/T F50-2024)3、《公路工程质量检验评定标
