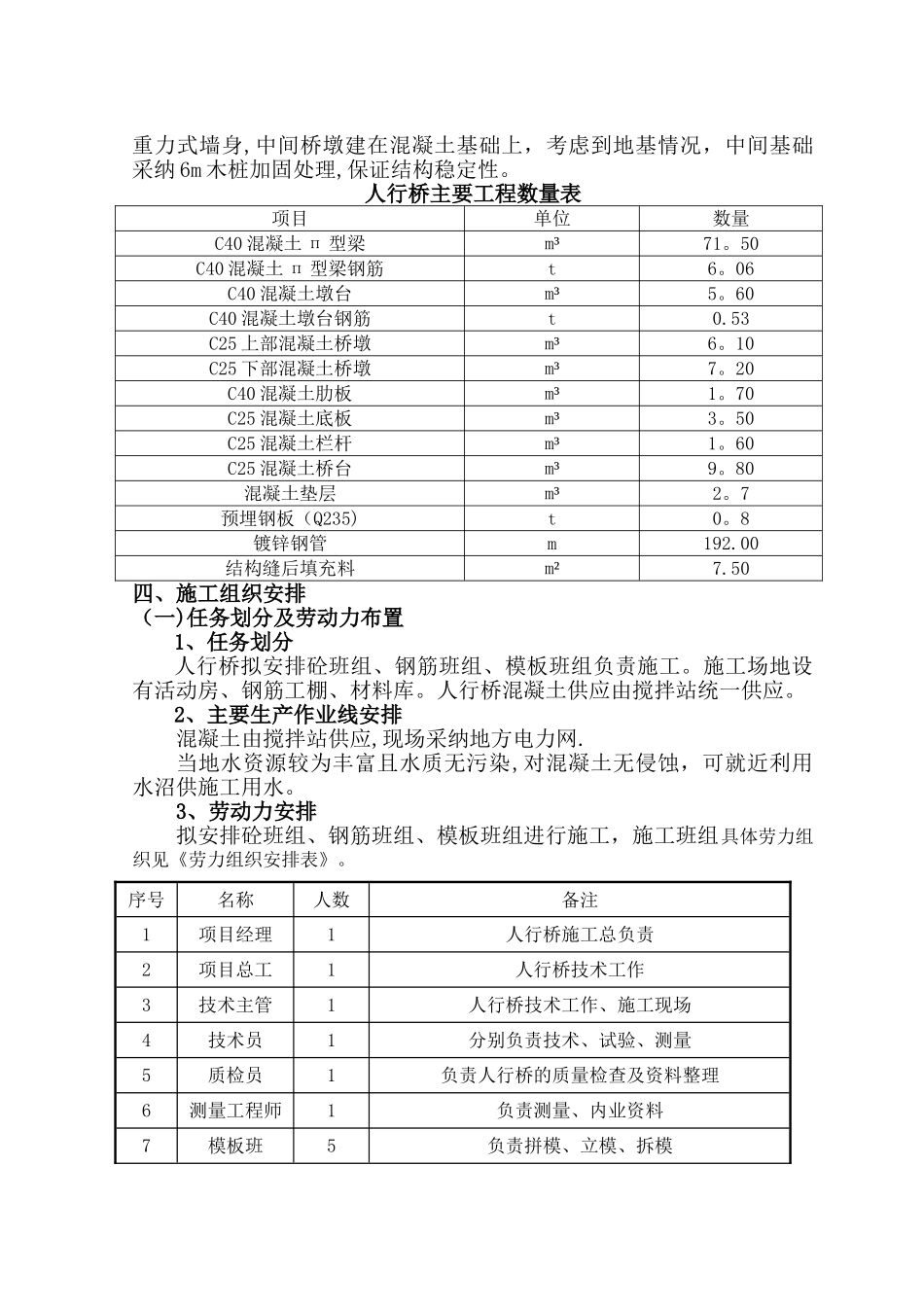

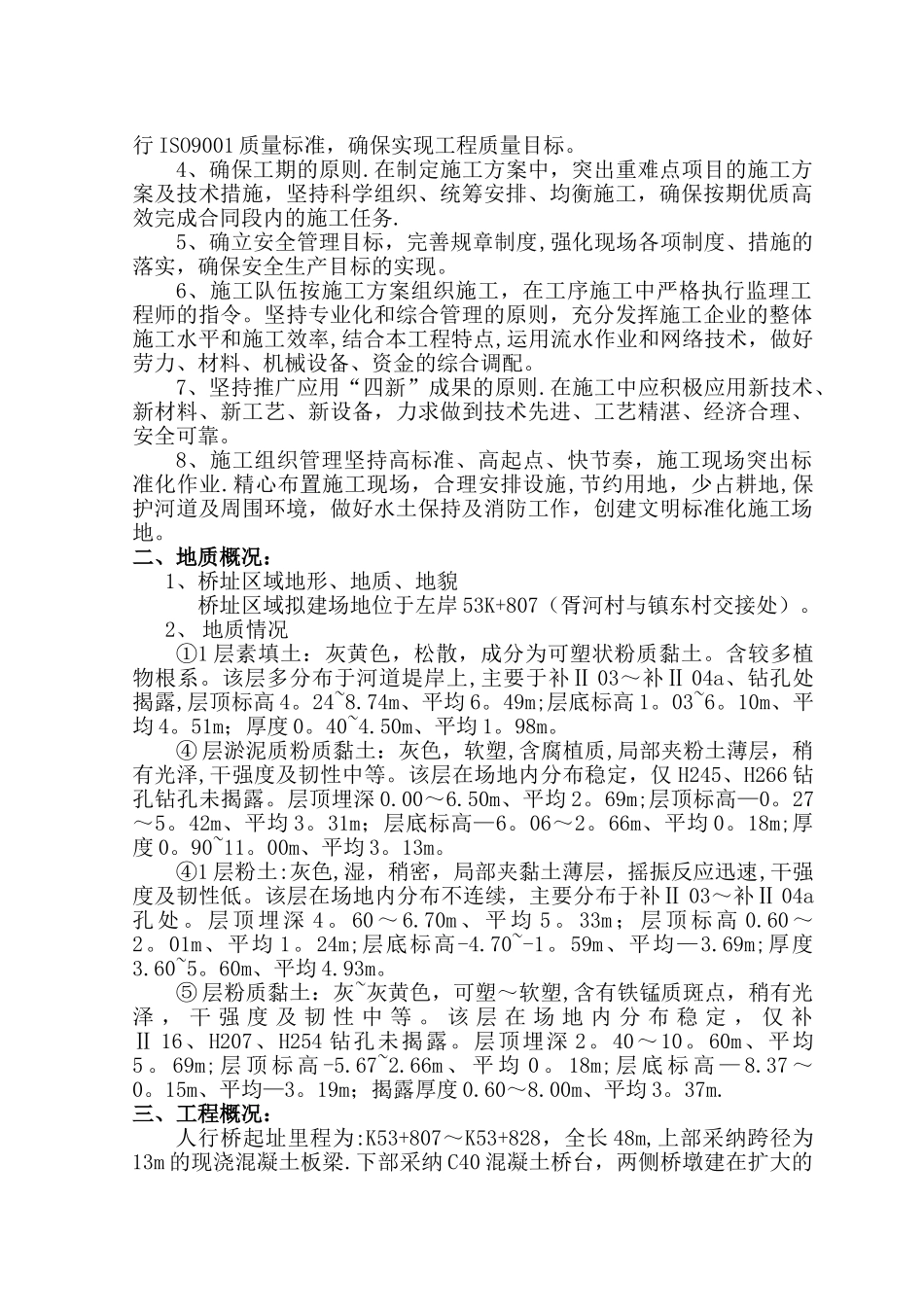

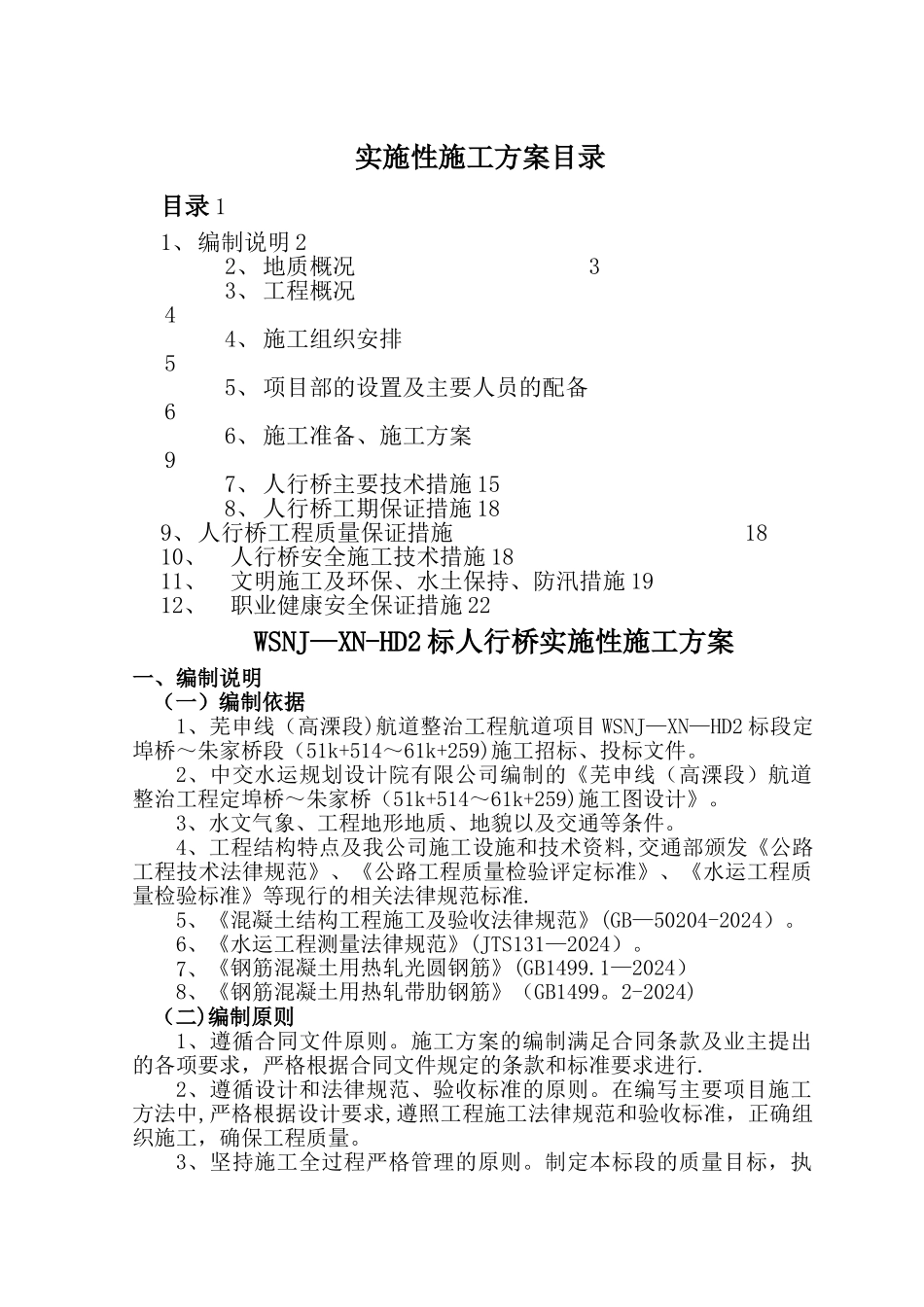

实施性施工方案目录目录 11、编制说明 22、地质概况 33、工程概况 44、施工组织安排 55、项目部的设置及主要人员的配备 66、施工准备、施工方案 97、人行桥主要技术措施 158、人行桥工期保证措施 189、人行桥工程质量保证措施 1810、人行桥安全施工技术措施 1811、文明施工及环保、水土保持、防汛措施 1912、职业健康安全保证措施 22WSNJ—XN-HD2 标人行桥实施性施工方案一、编制说明(一)编制依据1、芜申线(高溧段)航道整治工程航道项目 WSNJ—XN—HD2 标段定埠桥~朱家桥段(51k+514~61k+259)施工招标、投标文件
2、中交水运规划设计院有限公司编制的《芜申线(高溧段)航道整治工程定埠桥~朱家桥(51k+514~61k+259)施工图设计》
3、水文气象、工程地形地质、地貌以及交通等条件
4、工程结构特点及我公司施工设施和技术资料,交通部颁发《公路工程技术法律规范》、《公路工程质量检验评定标准》、《水运工程质量检验标准》等现行的相关法律规范标准
5、《混凝土结构工程施工及验收法律规范》(GB—50204-2024)
6、《水运工程测量法律规范》(JTS131—2024)
7、《钢筋混凝土用热轧光圆钢筋》(GB1499
1—2024)8、《钢筋混凝土用热轧带肋钢筋》(GB1499
2-2024)(二)编制原则1、遵循合同文件原则
施工方案的编制满足合同条款及业主提出的各项要求,严格根据合同文件规定的条款和标准要求进行
2、遵循设计和法律规范、验收标准的原则
在编写主要项目施工方法中,严格根据设计要求,遵照工程施工法律规范和验收标准,正确组织施工,确保工程质量
3、坚持施工全过程严格管理的原则
制定本标段的质量目标,执行 ISO9001 质量标准,确保实现工程质量目标
4、确保工期的原则
在制定施工方案中,突出重难点项目的施工方案及
