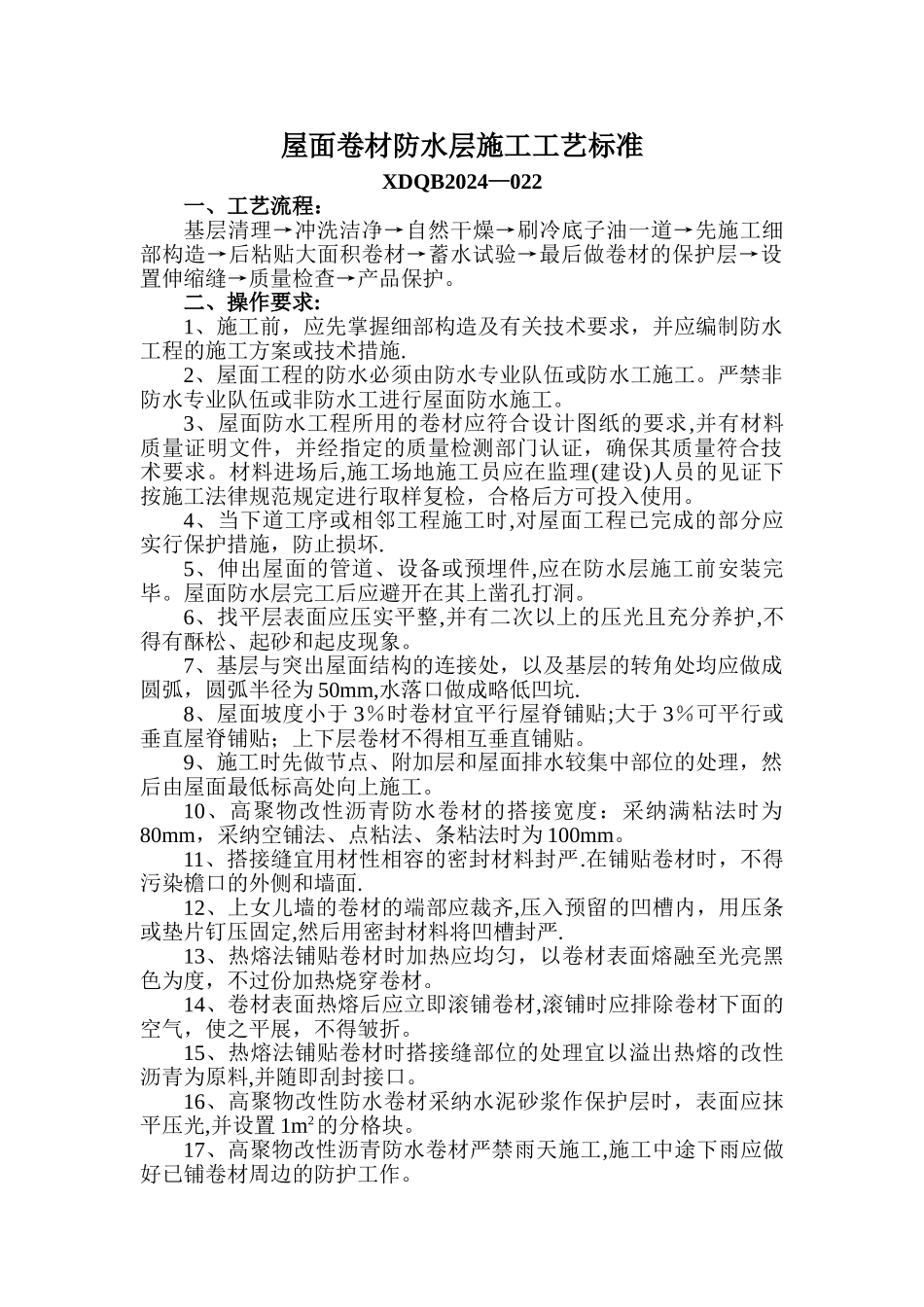

屋面卷材防水层施工工艺标准XDQB2024—022一、工艺流程:基层清理→冲洗洁净→自然干燥→刷冷底子油一道→先施工细部构造→后粘贴大面积卷材→蓄水试验→最后做卷材的保护层→设置伸缩缝→质量检查→产品保护
二、操作要求:1、施工前,应先掌握细部构造及有关技术要求,并应编制防水工程的施工方案或技术措施
2、屋面工程的防水必须由防水专业队伍或防水工施工
严禁非防水专业队伍或非防水工进行屋面防水施工
3、屋面防水工程所用的卷材应符合设计图纸的要求,并有材料质量证明文件,并经指定的质量检测部门认证,确保其质量符合技术要求
材料进场后,施工场地施工员应在监理(建设)人员的见证下按施工法律规范规定进行取样复检,合格后方可投入使用
4、当下道工序或相邻工程施工时,对屋面工程已完成的部分应实行保护措施,防止损坏
5、伸出屋面的管道、设备或预埋件,应在防水层施工前安装完毕
屋面防水层完工后应避开在其上凿孔打洞
6、找平层表面应压实平整,并有二次以上的压光且充分养护,不得有酥松、起砂和起皮现象
7、基层与突出屋面结构的连接处,以及基层的转角处均应做成圆弧,圆弧半径为 50mm,水落口做成略低凹坑
8、屋面坡度小于 3%时卷材宜平行屋脊铺贴;大于 3%可平行或垂直屋脊铺贴;上下层卷材不得相互垂直铺贴
9、施工时先做节点、附加层和屋面排水较集中部位的处理,然后由屋面最低标高处向上施工
10、高聚物改性沥青防水卷材的搭接宽度:采纳满粘法时为80mm,采纳空铺法、点粘法、条粘法时为 100mm
11、搭接缝宜用材性相容的密封材料封严
在铺贴卷材时,不得污染檐口的外侧和墙面
12、上女儿墙的卷材的端部应裁齐,压入预留的凹槽内,用压条或垫片钉压固定,然后用密封材料将凹槽封严
13、热熔法铺贴卷材时加热应均匀,以卷材表面熔融至光亮黑色为度,不过份加热烧穿卷材
14、卷材表面热熔后应立即滚铺卷材,滚铺时应排除
