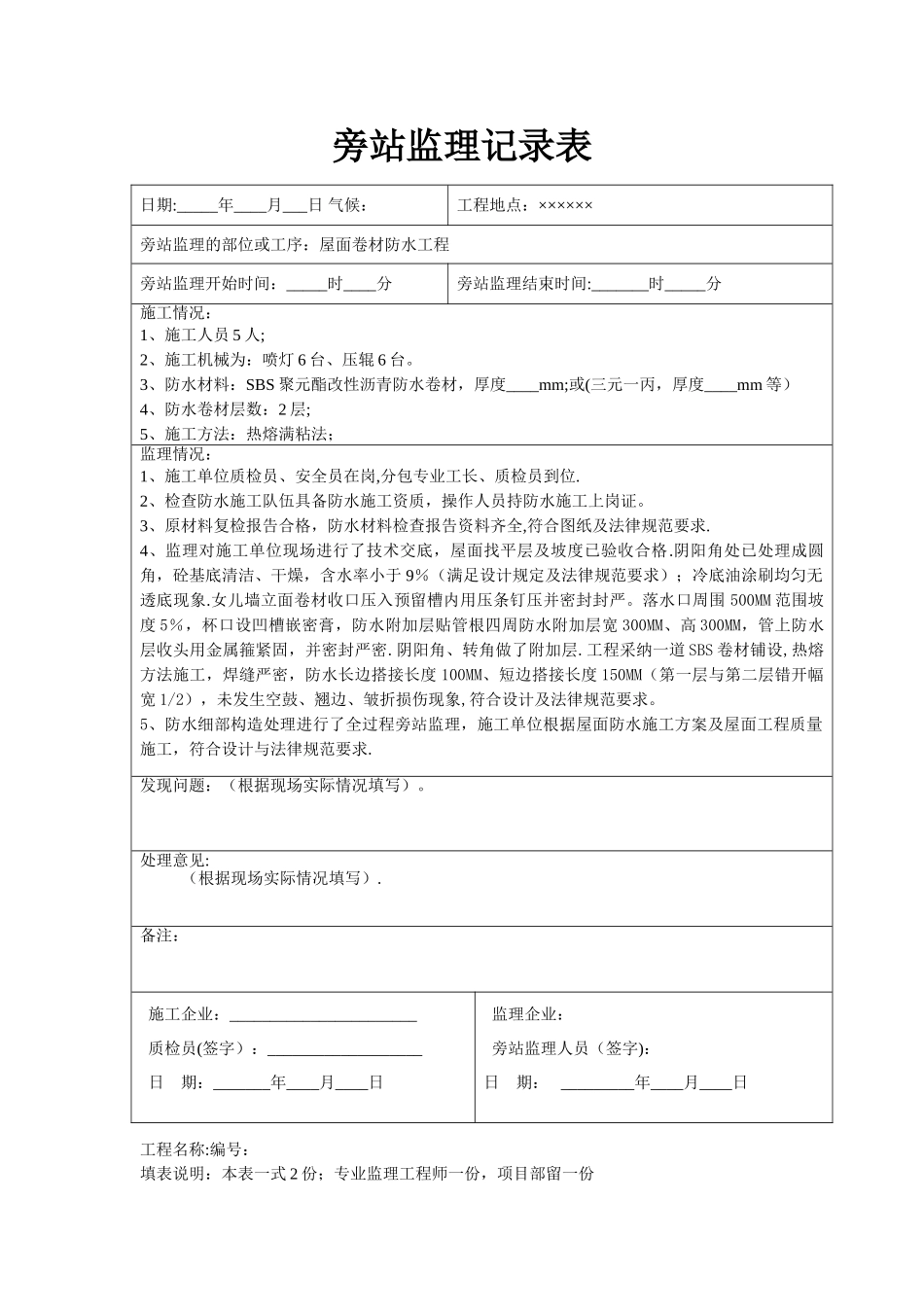

旁站监理记录表工程名称:编号:填表说明:本表一式 2 份;专业监理工程师一份,项目部留一份日期:_____年____月___日 气候:工程地点:××××××旁站监理的部位或工序:屋面卷材防水工程旁站监理开始时间:_____时____分旁站监理结束时间:_______时_____分施工情况:1、施工人员 5 人;2、施工机械为:喷灯 6 台、压辊 6 台。3、防水材料:SBS 聚元酯改性沥青防水卷材,厚度____mm;或(三元一丙,厚度____mm 等)4、防水卷材层数:2 层;5、施工方法:热熔满粘法;监理情况:1、施工单位质检员、安全员在岗,分包专业工长、质检员到位.2、检查防水施工队伍具备防水施工资质,操作人员持防水施工上岗证。3、原材料复检报告合格,防水材料检查报告资料齐全,符合图纸及法律规范要求.4、监理对施工单位现场进行了技术交底,屋面找平层及坡度已验收合格.阴阳角处已处理成圆角,砼基底清洁、干燥,含水率小于 9%(满足设计规定及法律规范要求);冷底油涂刷均匀无透底现象.女儿墙立面卷材收口压入预留槽内用压条钉压并密封封严。落水口周围 500MM 范围坡度 5%,杯口设凹槽嵌密膏,防水附加层贴管根四周防水附加层宽 300MM、高 300MM,管上防水层收头用金属箍紧固,并密封严密.阴阳角、转角做了附加层.工程采纳一道 SBS 卷材铺设,热熔方法施工,焊缝严密,防水长边搭接长度 100MM、短边搭接长度 150MM(第一层与第二层错开幅宽 1/2),未发生空鼓、翘边、皱折损伤现象,符合设计及法律规范要求。5、防水细部构造处理进行了全过程旁站监理,施工单位根据屋面防水施工方案及屋面工程质量施工,符合设计与法律规范要求.发现问题:(根据现场实际情况填写)。处理意见:(根据现场实际情况填写).备注:施工企业:_______________________质检员(签字):___________________日 期:_______年____月____日监理企业:旁站监理人员(签字):日 期: _________年____月____日
