某工作有3项紧后工作,其持续时间分别为4 d、5d、6d;其最迟完毕时间分别为18d、16d、14d,本工作的最迟完毕时间是(C)
A 14d B 11 d C 8d D 1 0d 2
下列属于全等节拍流水和成倍节拍流水共有的特点是(B)
A 所有施工过程在各个施工段上的流水节拍均相等 B 相邻施工过程的流水步距相等 C 专业工作队数等于施工过程数 D 流水步距等于流水节拍 3
在网络计划中,若某项工作的(D)最小,则该工作必为关键工作
A 自由时差 B 持续时间 C 时间间隔 D 总时差 4
网络计划中某项工作的最迟完毕时间是指(A)
A 不影响其紧后工作最迟开始的时间 B 不影响其紧前工作最早开始的时间 C 由材料供应速度来确定的最迟时间 D 由施工人员数量来确定的最迟时间 5

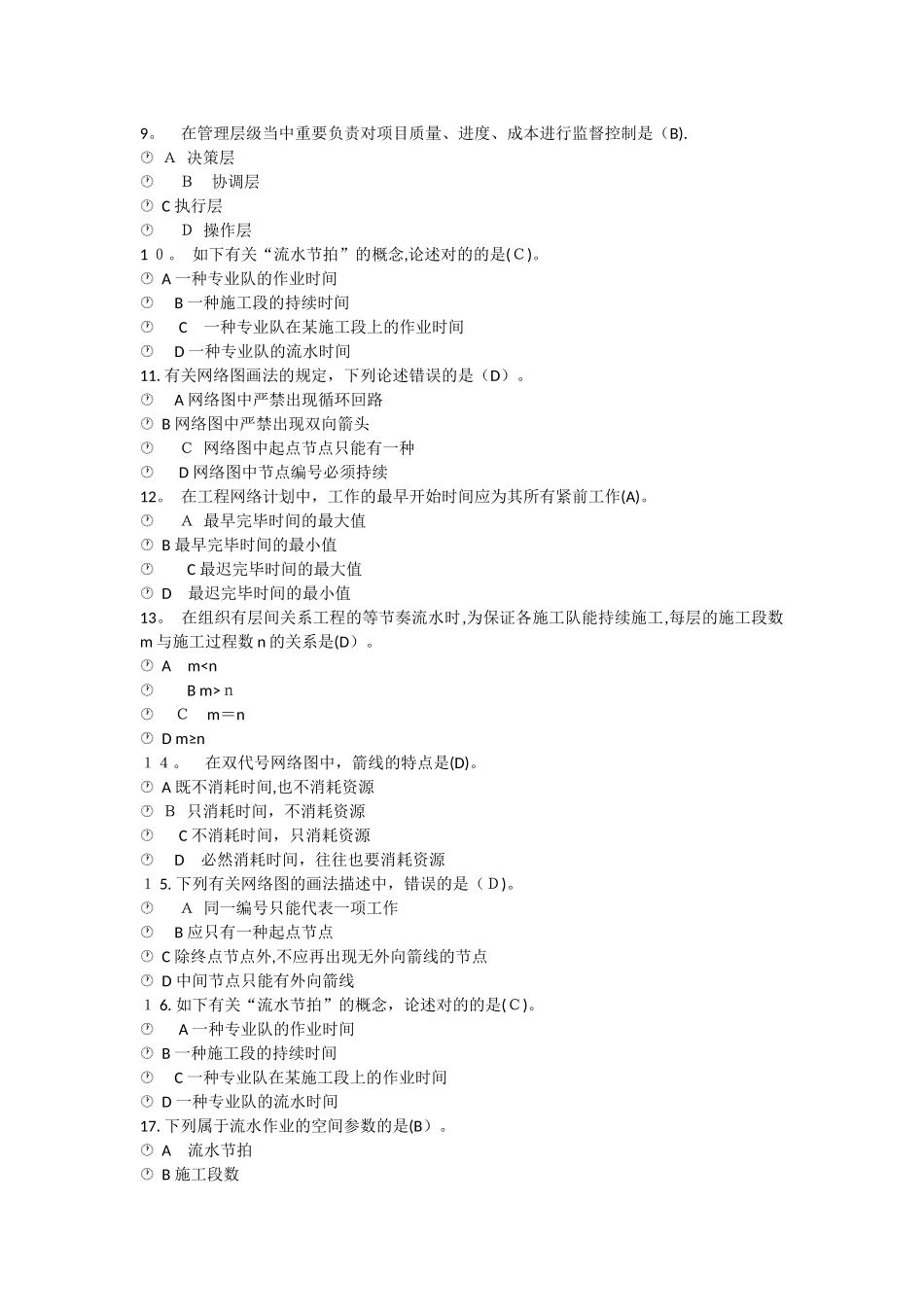

设基础工程由挖基槽、浇垫层、砌砖基、回填土四个有工艺次序关系的施工过程构成它们的流水节拍均为 2 d,若有 4 个施工段,则其流水工期为(D)
A 8d B 1 2 d C 10d D 1 4d 6
下面哪种工程承发包模式重要用于基础设施和公共工程项目,可以处理业主单位资金局限性的问题
(C) A 施工平行发包 B 施工总承包 C BO T模式 D 施工联合体模式 7
已知在双代号网络计划中,某工作有四项紧后工作,它们的最迟开始时间分别为 18 天、20 天、21 天和 23 天
假如该工作的持续时间为6天,则其最迟开始时间为(A)
A 12天 B 1 4 天 C 1 5 天 D 1 7天 8
流水步距的数目取决于(B)
A 总的施工工程数 B 参与流水的施工工程数 C 施工段数 D 流水节拍 9

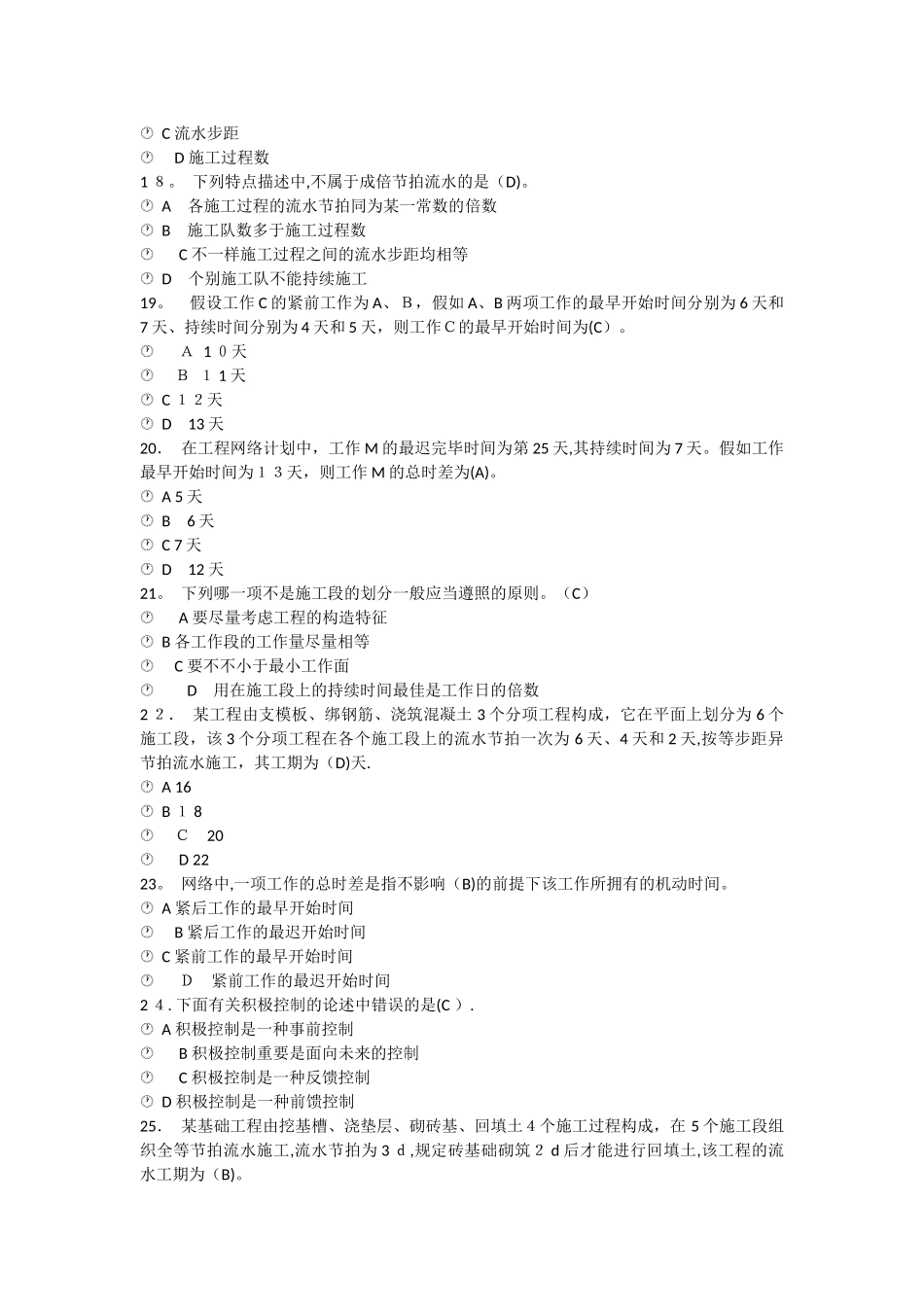

在管理层级当中重要负责对项目质量、进度、成本进行监督控制是(B
