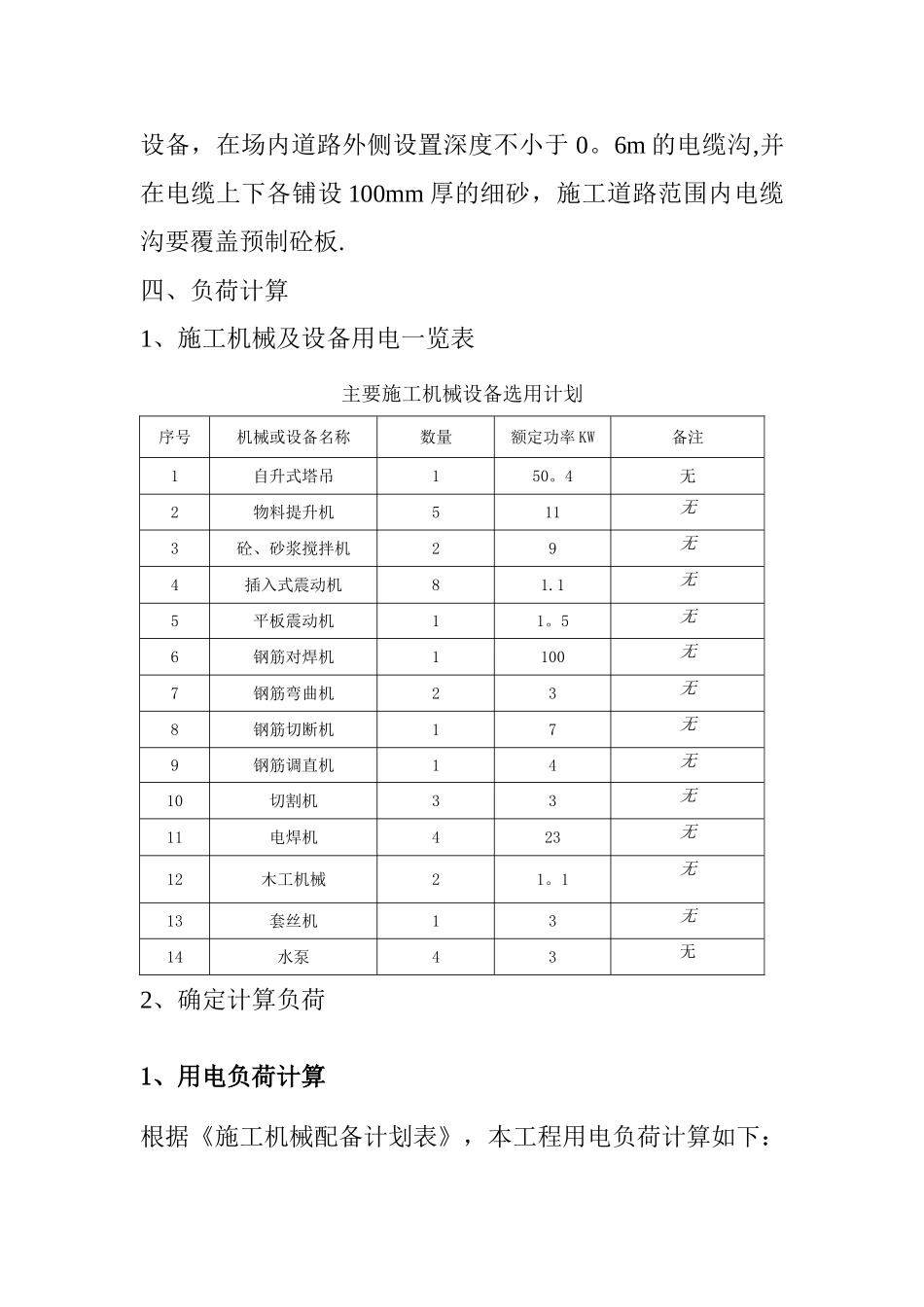

临时用电施工方案一、编制依据1、《施工现场临时用电安全技术法律规范》JGJ46-20242、《建筑施工安全检查标准》JGJ59-993、工程现场勘察资料4、工程施工部署情况5、其它有关的国家现行法律规范、标准、规程和规定6、我公司现场临时用电的有关规定和要求二、现场勘察1、工程概况机械部署本工程为***小区(1—4#楼及人防车库、公建楼)本工程由山东**置业有限公司投资建设,山东***设计有限公司和人防设计院提供的全套施工图及相应变更图,山东省***建设勘察院地质勘查,山东省****设监理公司中心,***建设集团有限责任公司***公司组织施工。工程计划开工时间为 2024 年 10 月 20 日竣工时间为 2024 年 10 月 总工期为 355 天(2)在 3、4#楼的之间安装 QTZ80 塔吊一台,在装修时在1、2、3、4#楼南侧各安装物料提升机一台,负责装修材料及其它材料的垂直运输,砂浆搅拌机其位置在 4#楼的东北侧,在 2#楼的北侧布置钢筋加工场地使用机械有钢筋切断机、弯曲成型机、电焊机、对焊机、调直机等机械;木工加工场布置在 4#楼南侧,使用机械平刨机、圆锯等机械;2、周围环境及水、电源施工用水为建设单位所供自来水,临时用电引自建设单位的变电室,水电能满足施工要求施工现场内无高压电缆线通过。三、电源进线、配电室总分箱的位置及线路走向1、电源进线2、在整个现场西北侧为建设单位的配电室,由变电室埋地引入电源电缆线,进入 1#总配电室。(1)总、分箱、开关箱设置概况本工程临时用电实行“三级配电、两级保护”及“三相五线制”.由工程总配电箱 F1.F1 分 1、2、3、4#楼及人防车库、公建楼各分箱及钢筋加工机械和生活区、办公区、仓库、塔机、物料提升机、砂浆机及部分维修机械;再由各分箱在引线进入各机械设备开关箱。(2)线路走向总电源由变电室埋地引入,埋地电缆详细走向及埋设位置绘成图纸交给建设单位,以免在建拟建工程土方施工时破坏电缆线,分箱进电缆沟埋地引入开关箱后,再引入各用电设备,在场内道路外侧设置深度不小于 0。6m 的电缆沟,并在电缆上下各铺设 100mm 厚的细砂,施工道路范围内电缆沟要覆盖预制砼板.四、负荷计算1、施工机械及设备用电一览表主要施工机械设备选用计划序号机械或设备名称数量额定功率 KW备注1自升式塔吊150。4无2物料提升机511无3砼、砂浆搅拌机29无4插入式震动机81.1无5平板震动机11。5无6钢筋对焊机1100无7钢筋弯曲机23无8钢筋切断机17无9钢筋调直机14无10...
