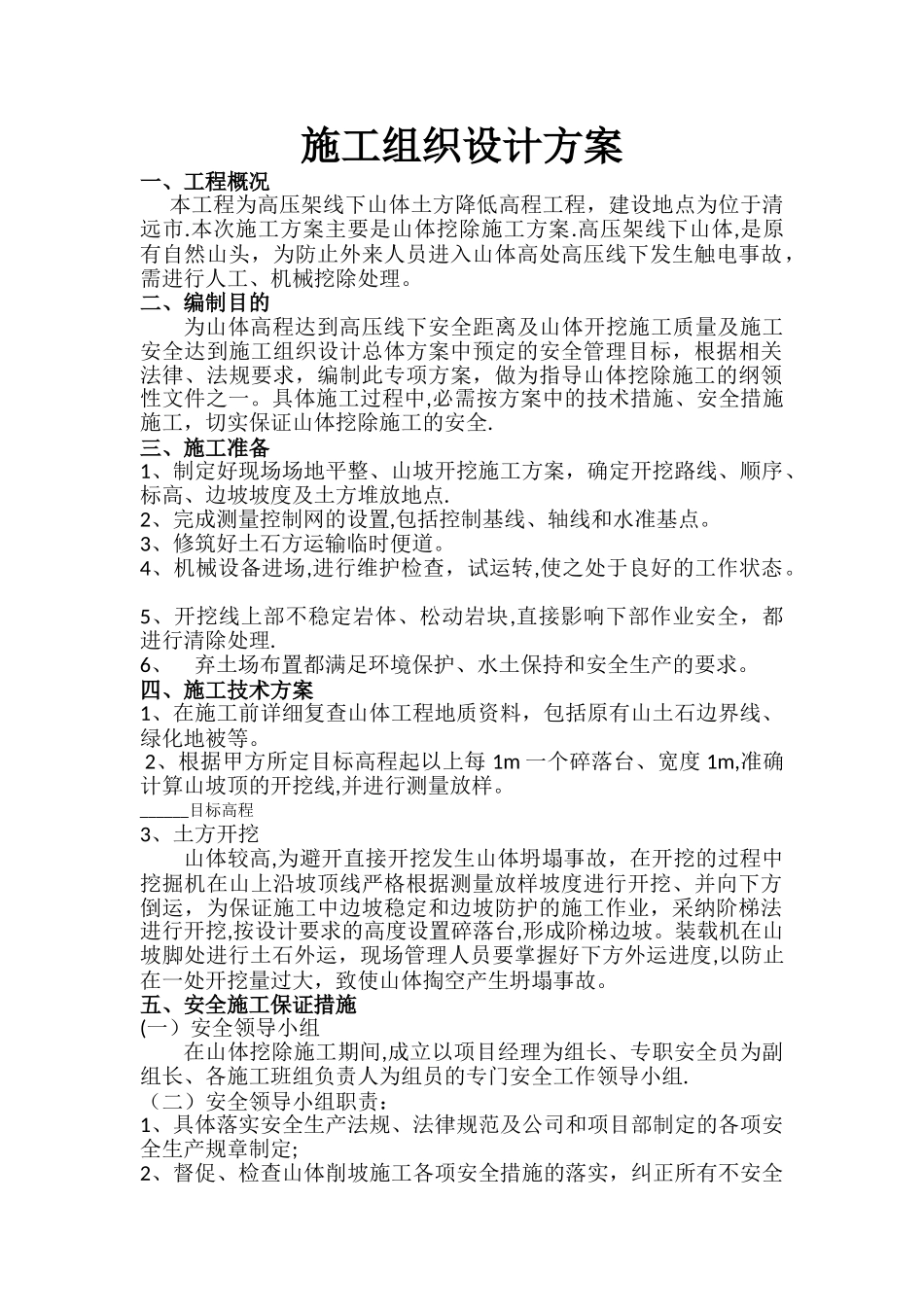

施工组织设计方案一、工程概况 本工程为高压架线下山体土方降低高程工程,建设地点为位于清远市
本次施工方案主要是山体挖除施工方案
高压架线下山体,是原有自然山头,为防止外来人员进入山体高处高压线下发生触电事故,需进行人工、机械挖除处理
二、编制目的 为山体高程达到高压线下安全距离及山体开挖施工质量及施工安全达到施工组织设计总体方案中预定的安全管理目标,根据相关法律、法规要求,编制此专项方案,做为指导山体挖除施工的纲领性文件之一
具体施工过程中,必需按方案中的技术措施、安全措施施工,切实保证山体挖除施工的安全
三、施工准备 1、制定好现场场地平整、山坡开挖施工方案,确定开挖路线、顺序、标高、边坡坡度及土方堆放地点
2、完成测量控制网的设置,包括控制基线、轴线和水准基点
3、修筑好土石方运输临时便道
4、机械设备进场,进行维护检查,试运转,使之处于良好的工作状态
5、开挖线上部不稳定岩体、松动岩块,直接影响下部作业安全,都进行清除处理
6、 弃土场布置都满足环境保护、水土保持和安全生产的要求
四、施工技术方案 1、在施工前详细复查山体工程地质资料,包括原有山土石边界线、绿化地被等
2、根据甲方所定目标高程起以上每 1m 一个碎落台、宽度 1m,准确计算山坡顶的开挖线,并进行测量放样
______目标高程3、土方开挖山体较高,为避开直接开挖发生山体坍塌事故,在开挖的过程中挖掘机在山上沿坡顶线严格根据测量放样坡度进行开挖、并向下方倒运,为保证施工中边坡稳定和边坡防护的施工作业,采纳阶梯法进行开挖,按设计要求的高度设置碎落台,形成阶梯边坡
装载机在山坡脚处进行土石外运,现场管理人员要掌握好下方外运进度,以防止在一处开挖量过大,致使山体掏空产生坍塌事故
五、安全施工保证措施 (一)安全领导小组在山体挖除施工期间,成立以项目经理为组长、专职安全员为副组长、各施工班组负责人为
