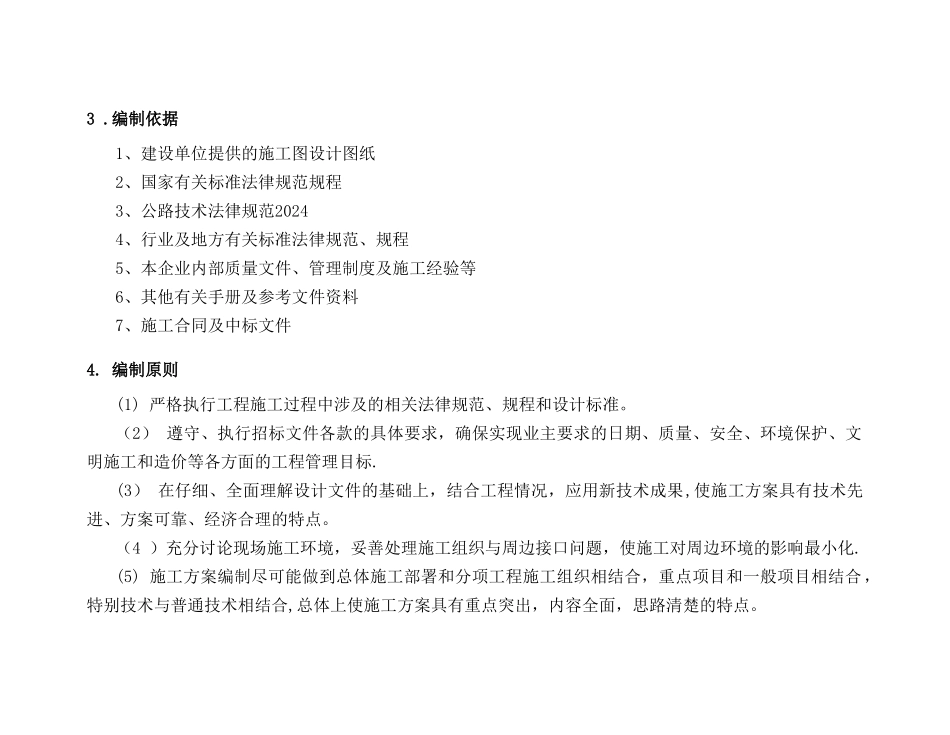

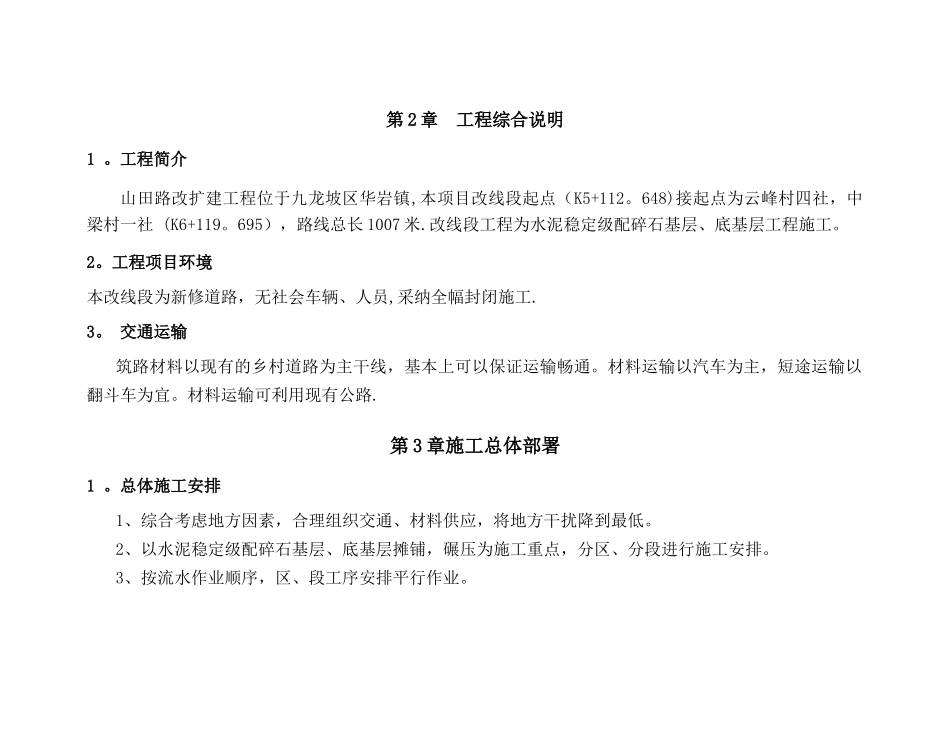

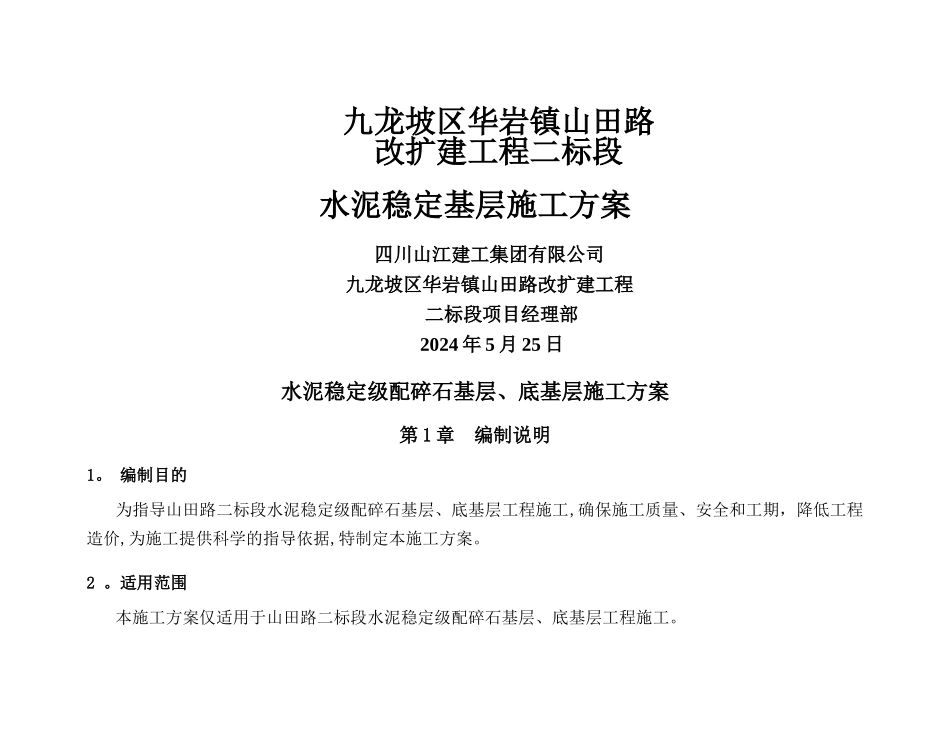

九龙坡区华岩镇山田路改扩建工程二标段水泥稳定基层施工方案四川山江建工集团有限公司九龙坡区华岩镇山田路改扩建工程 二标段项目经理部 2024 年 5 月 25 日水泥稳定级配碎石基层、底基层施工方案第 1 章 编制说明1。 编制目的为指导山田路二标段水泥稳定级配碎石基层、底基层工程施工,确保施工质量、安全和工期,降低工程造价,为施工提供科学的指导依据,特制定本施工方案。2 。适用范围本施工方案仅适用于山田路二标段水泥稳定级配碎石基层、底基层工程施工。3 .编制依据1、建设单位提供的施工图设计图纸2、国家有关标准法律规范规程3、公路技术法律规范20244、行业及地方有关标准法律规范、规程5、本企业内部质量文件、管理制度及施工经验等6、其他有关手册及参考文件资料7、施工合同及中标文件4. 编制原则(1) 严格执行工程施工过程中涉及的相关法律规范、规程和设计标准。(2) 遵守、执行招标文件各款的具体要求,确保实现业主要求的日期、质量、安全、环境保护、文明施工和造价等各方面的工程管理目标.(3) 在仔细、全面理解设计文件的基础上,结合工程情况,应用新技术成果,使施工方案具有技术先进、方案可靠、经济合理的特点。(4 )充分讨论现场施工环境,妥善处理施工组织与周边接口问题,使施工对周边环境的影响最小化.(5) 施工方案编制尽可能做到总体施工部署和分项工程施工组织相结合,重点项目和一般项目相结合,特别技术与普通技术相结合,总体上使施工方案具有重点突出,内容全面,思路清楚的特点。第 2 章 工程综合说明1 。工程简介山田路改扩建工程位于九龙坡区华岩镇,本项目改线段起点(K5+112。648)接起点为云峰村四社,中梁村一社 (K6+119。695),路线总长 1007 米.改线段工程为水泥稳定级配碎石基层、底基层工程施工。2。工程项目环境本改线段为新修道路,无社会车辆、人员,采纳全幅封闭施工.3。 交通运输筑路材料以现有的乡村道路为主干线,基本上可以保证运输畅通。材料运输以汽车为主,短途运输以翻斗车为宜。材料运输可利用现有公路.第 3 章施工总体部署1 。总体施工安排1、综合考虑地方因素,合理组织交通、材料供应,将地方干扰降到最低。2、以水泥稳定级配碎石基层、底基层摊铺,碾压为施工重点,分区、分段进行施工安排。3、按流水作业顺序,区、段工序安排平行作业。2 。施工总平面布置根据现场实际情况,在本合同段靠近中点处 K6+100 右侧空地硬化场地设置碾压砼的拌合场,以利于...
