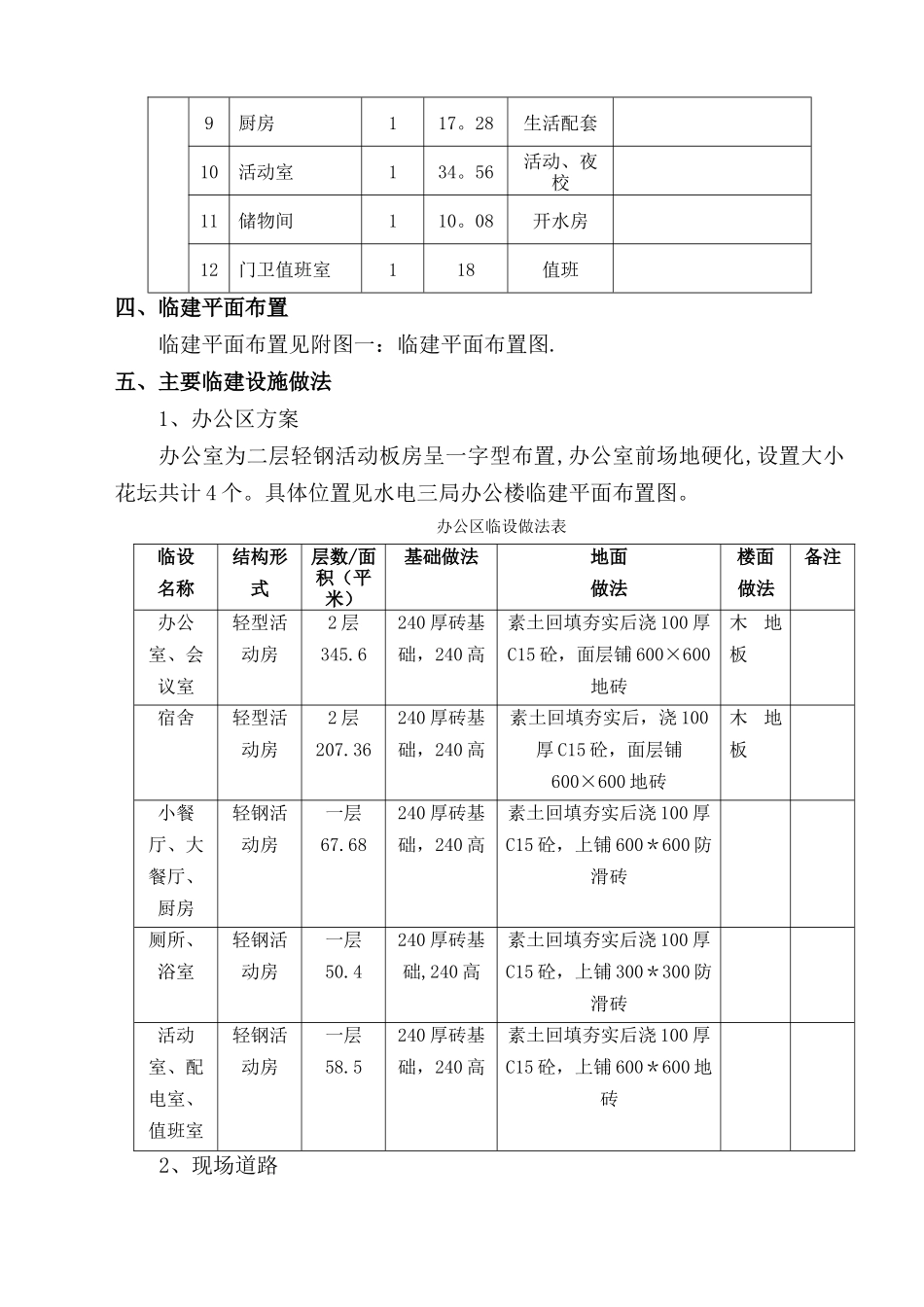

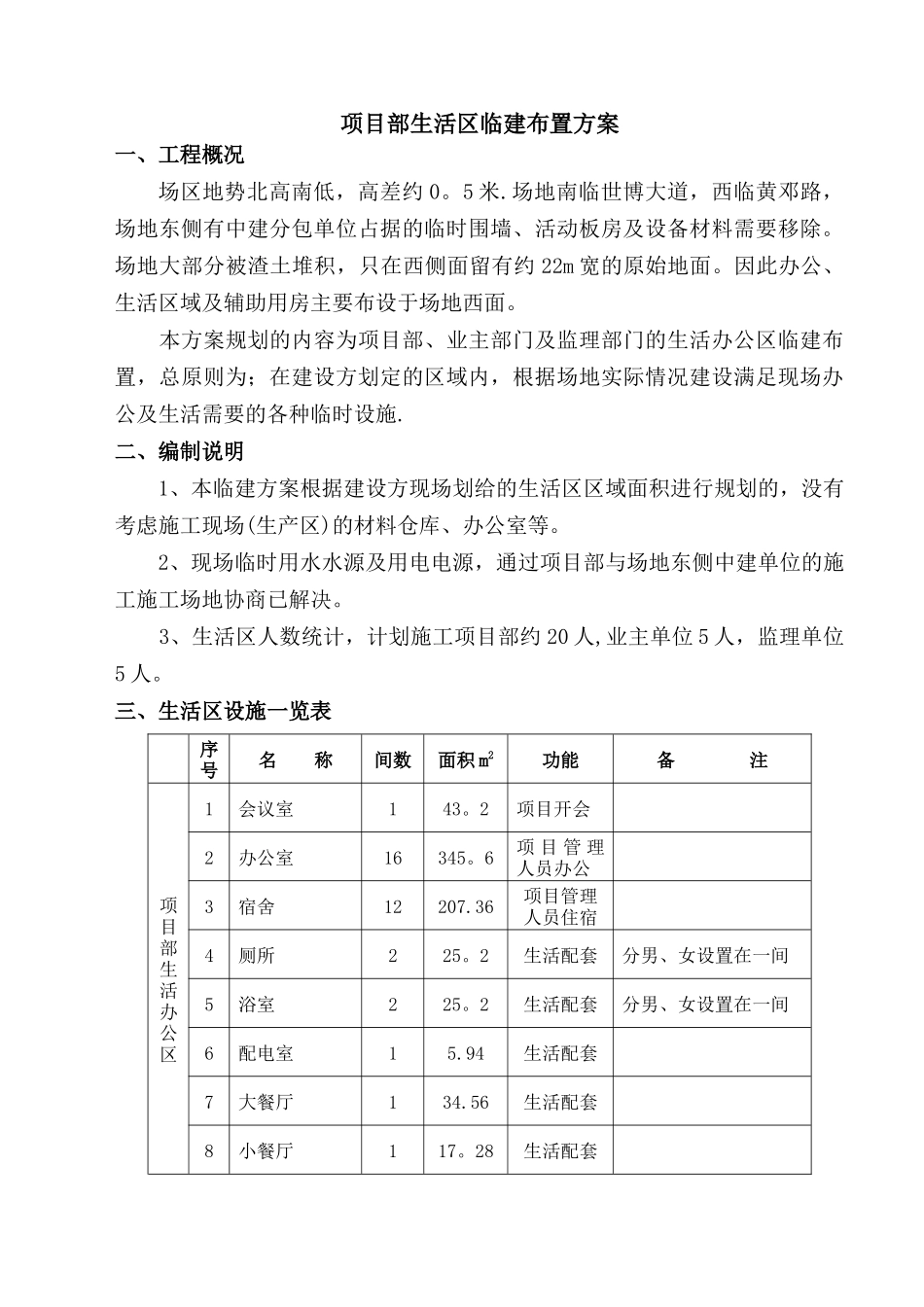

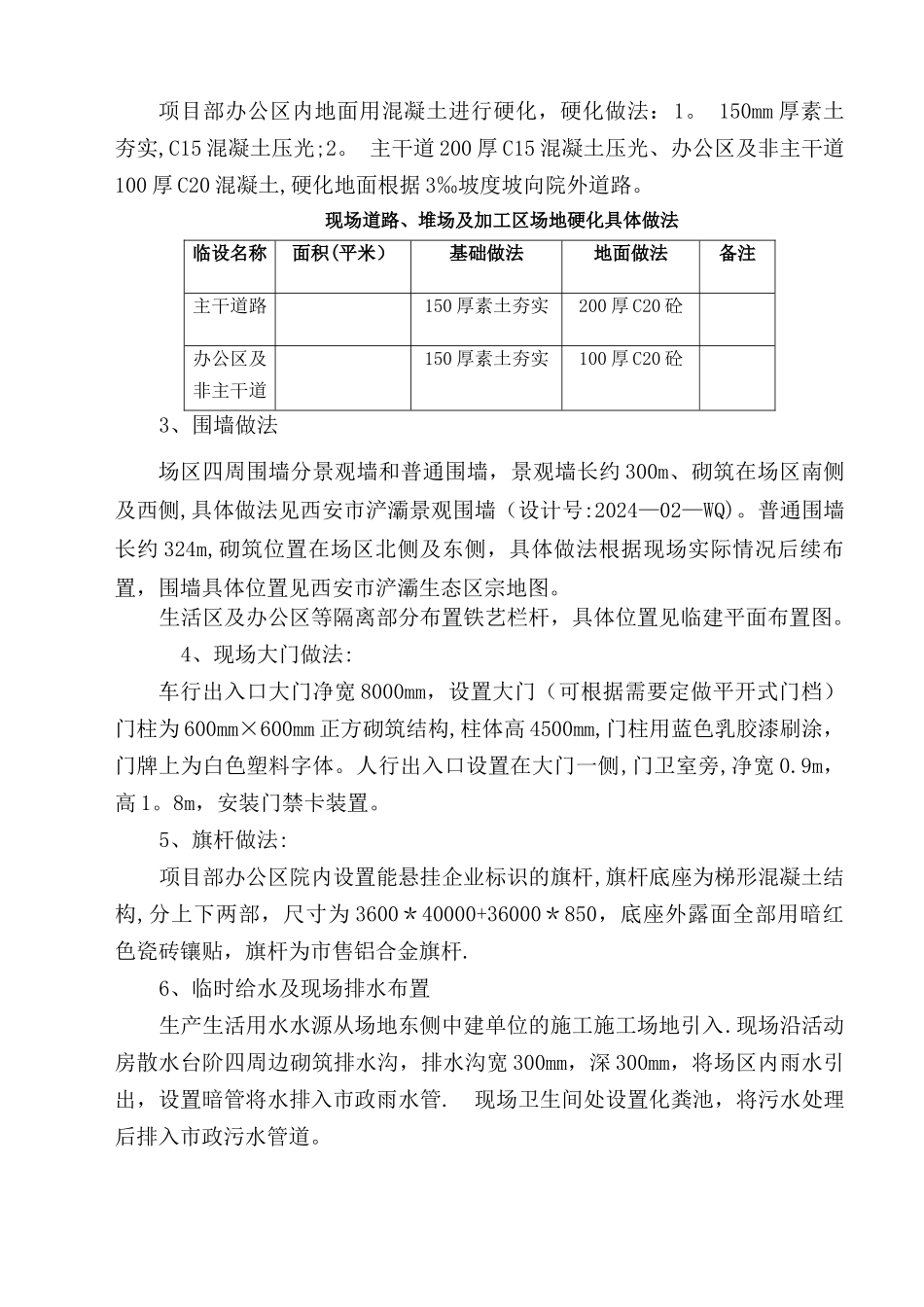

项目部生活区临建布置方案一、工程概况场区地势北高南低,高差约 0。5 米.场地南临世博大道,西临黄邓路,场地东侧有中建分包单位占据的临时围墙、活动板房及设备材料需要移除。场地大部分被渣土堆积,只在西侧面留有约 22m 宽的原始地面。因此办公、生活区域及辅助用房主要布设于场地西面。本方案规划的内容为项目部、业主部门及监理部门的生活办公区临建布置,总原则为;在建设方划定的区域内,根据场地实际情况建设满足现场办公及生活需要的各种临时设施.二、编制说明1、本临建方案根据建设方现场划给的生活区区域面积进行规划的,没有考虑施工现场(生产区)的材料仓库、办公室等。2、现场临时用水水源及用电电源,通过项目部与场地东侧中建单位的施工施工场地协商已解决。3、生活区人数统计,计划施工项目部约 20 人,业主单位 5 人,监理单位5 人。三、生活区设施一览表序号名 称间数面积 m2功能备 注项目部生活办公区1会议室143。2项目开会2办公室16345。6项 目 管 理人员办公3宿舍12207.36项目管理人员住宿4厕所225。2生活配套分男、女设置在一间5浴室225。2生活配套分男、女设置在一间6配电室15.94生活配套7大餐厅134.56生活配套8小餐厅117。28生活配套9厨房117。28生活配套10活动室134。56活动、夜校11储物间110。08开水房12门卫值班室118值班四、临建平面布置 临建平面布置见附图一:临建平面布置图.五、主要临建设施做法1、办公区方案 办公室为二层轻钢活动板房呈一字型布置,办公室前场地硬化,设置大小花坛共计 4 个。具体位置见水电三局办公楼临建平面布置图。 办公区临设做法表临设名称结构形式层数/面积(平米)基础做法地面做法楼面做法备注办公室、会议室轻型活动房2 层345.6240 厚砖基础,240 高素土回填夯实后浇 100 厚C15 砼,面层铺 600×600地砖木地板宿舍轻型活动房2 层207.36240 厚砖基础,240 高素土回填夯实后,浇 100厚 C15 砼,面层铺600×600 地砖木地板小餐厅、大餐厅、厨房轻钢活动房一层67.68240 厚砖基础,240 高素土回填夯实后浇 100 厚C15 砼,上铺 600*600 防滑砖厕所、浴室轻钢活动房一层50.4240 厚砖基础,240 高素土回填夯实后浇 100 厚C15 砼,上铺 300*300 防滑砖活动室、配电室、值班室轻钢活动房一层58.5240 厚砖基础,240 高素土回填夯实后浇 100 厚C15 砼,上铺 600*600 地砖2、现场道路项目部办公区内地面用混凝土进行硬化,硬化做法:1。 ...
