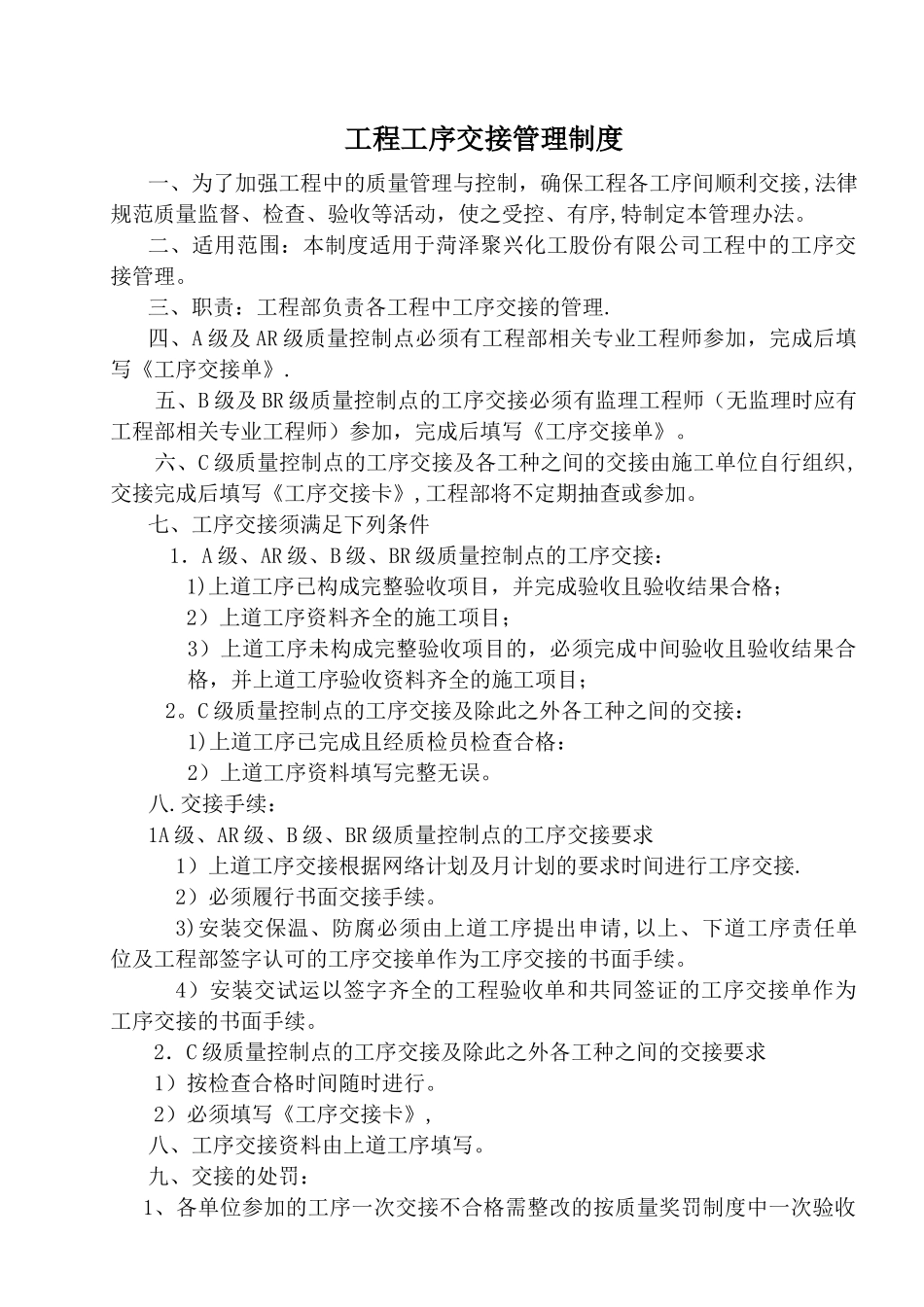

工程工序交接管理制度一、为了加强工程中的质量管理与控制,确保工程各工序间顺利交接,法律规范质量监督、检查、验收等活动,使之受控、有序,特制定本管理办法
二、适用范围:本制度适用于菏泽聚兴化工股份有限公司工程中的工序交接管理
三、职责:工程部负责各工程中工序交接的管理
四、A 级及 AR 级质量控制点必须有工程部相关专业工程师参加,完成后填写《工序交接单》
五、B 级及 BR 级质量控制点的工序交接必须有监理工程师(无监理时应有工程部相关专业工程师)参加,完成后填写《工序交接单》
六、C 级质量控制点的工序交接及各工种之间的交接由施工单位自行组织,交接完成后填写《工序交接卡》,工程部将不定期抽查或参加
七、工序交接须满足下列条件 1.A 级、AR 级、B 级、BR 级质量控制点的工序交接:1)上道工序已构成完整验收项目,并完成验收且验收结果合格;2)上道工序资料齐全的施工项目;3)上道工序未构成完整验收项目的,必须完成中间验收且验收结果合格,并上道工序验收资料齐全的施工项目;2
C 级质量控制点的工序交接及除此之外各工种之间的交接:1)上道工序已完成且经质检员检查合格:2)上道工序资料填写完整无误
交接手续:1A 级、AR 级、B 级、BR 级质量控制点的工序交接要求1)上道工序交接根据网络计划及月计划的要求时间进行工序交接
2)必须履行书面交接手续
3)安装交保温、防腐必须由上道工序提出申请,以上、下道工序责任单位及工程部签字认可的工序交接单作为工序交接的书面手续
4)安装交试运以签字齐全的工程验收单和共同签证的工序交接单作为工序交接的书面手续
2.C 级质量控制点的工序交接及除此之外各工种之间的交接要求1)按检查合格时间随时进行
2)必须填写《工序交接卡》,八、工序交接资料由上道工序填写
九、交接的处罚:1、各单位参加的工序一次交接不合格需整改的按质量奖罚制度中一次验
