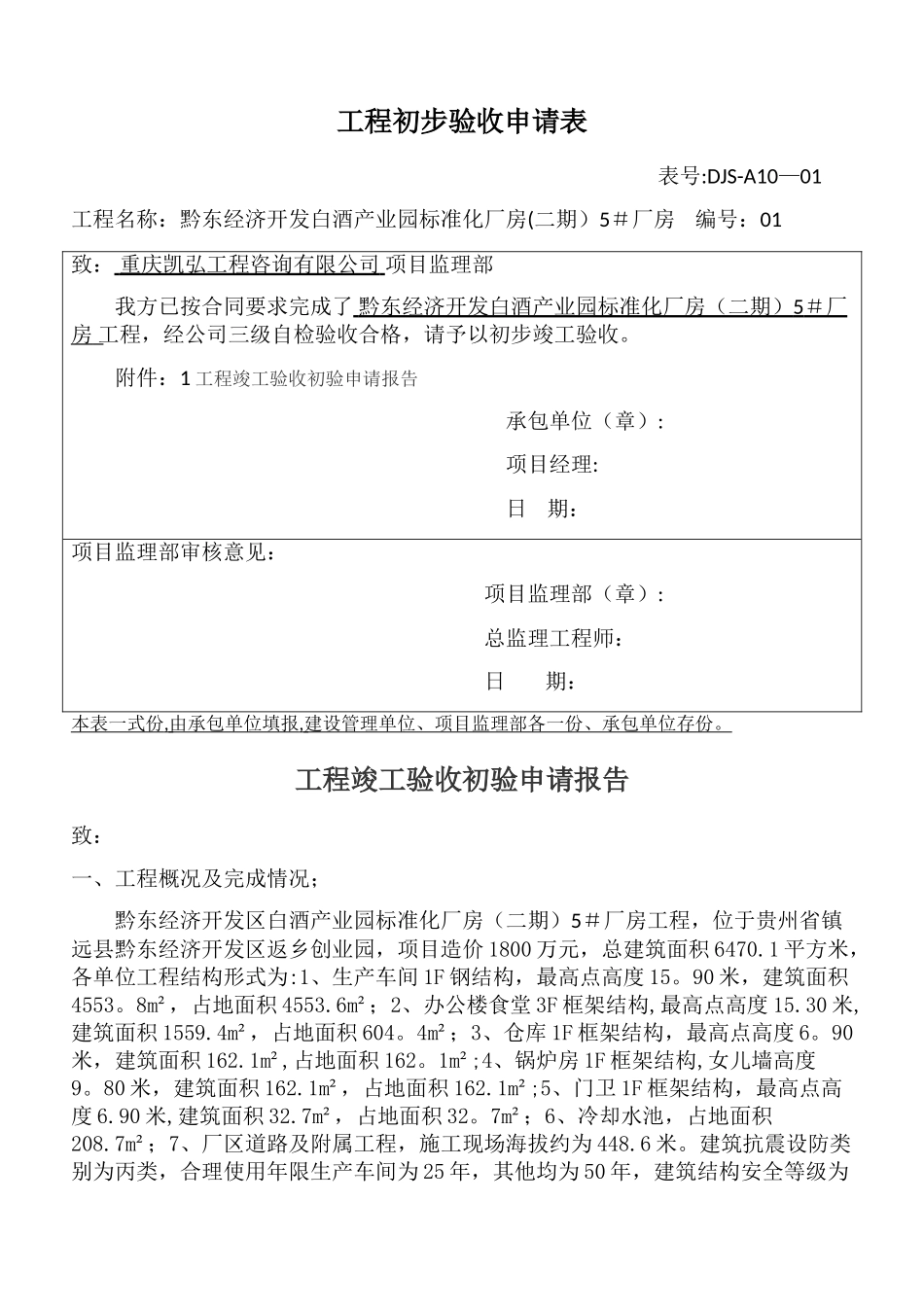

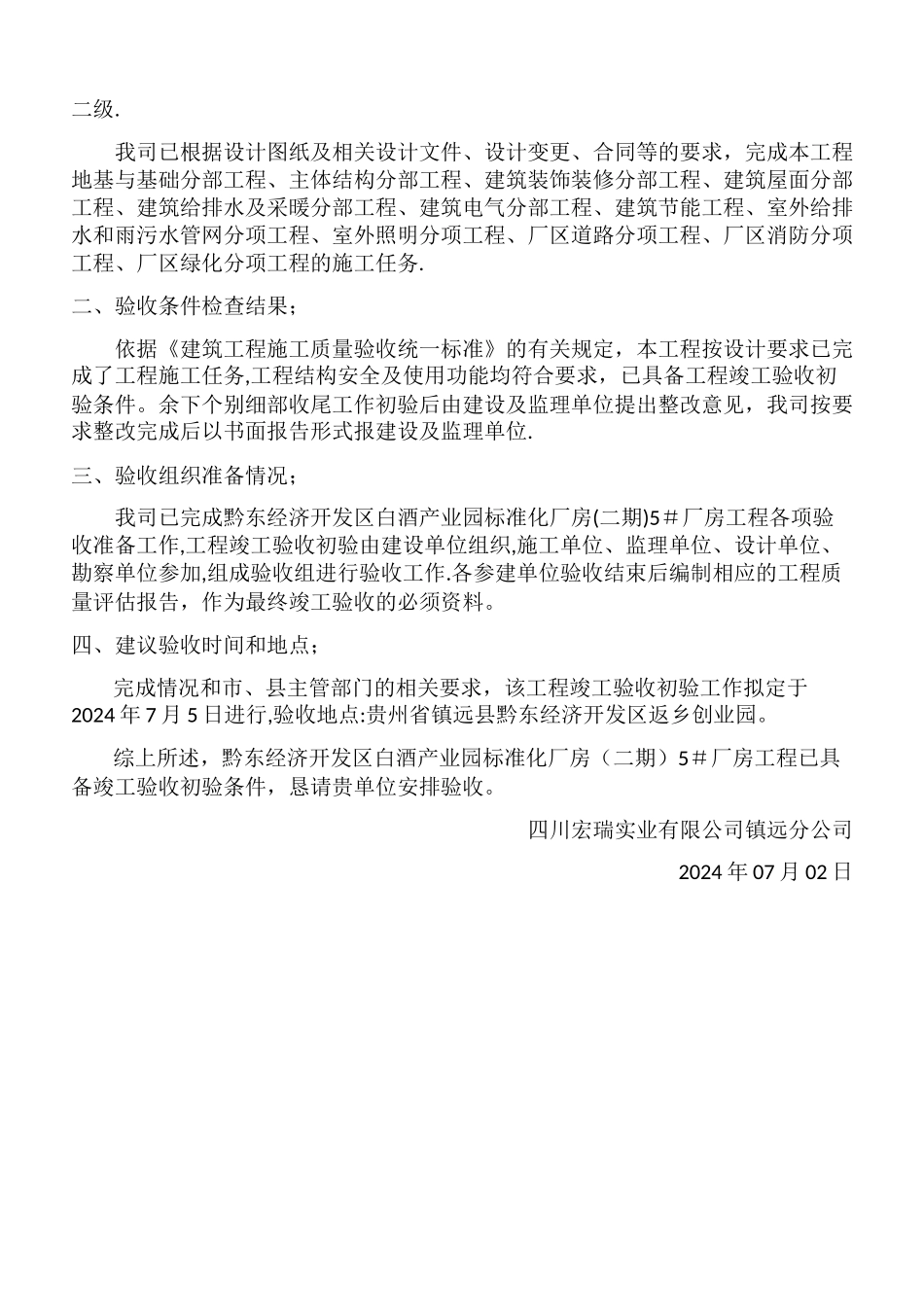

工程初步验收申请表表号:DJS-A10—01工程名称:黔东经济开发白酒产业园标准化厂房(二期)5#厂房 编号:01致: 重庆凯弘工程咨询有限公司 项目监理部我方已按合同要求完成了 黔东经济开发白酒产业园标准化厂房(二期) 5 #厂 房 工程,经公司三级自检验收合格,请予以初步竣工验收。附件:1 工程竣工验收初验申请报告承包单位(章):项目经理:日 期:项目监理部审核意见:项目监理部(章):总监理工程师:日 期:本表一式份 , 由承包单位填报 , 建设管理单位、项目监理部各一份、承包单位存份。 工程竣工验收初验申请报告致:一、工程概况及完成情况;黔东经济开发区白酒产业园标准化厂房(二期)5#厂房工程,位于贵州省镇远县黔东经济开发区返乡创业园,项目造价 1800 万元,总建筑面积 6470.1 平方米,各单位工程结构形式为:1、生产车间 1F 钢结构,最高点高度 15。90 米,建筑面积4553。8m²,占地面积 4553.6m²;2、办公楼食堂 3F 框架结构,最高点高度 15.30 米,建筑面积 1559.4m²,占地面积 604。4m²;3、仓库 1F 框架结构,最高点高度 6。90米,建筑面积 162.1m²,占地面积 162。1m²;4、锅炉房 1F 框架结构,女儿墙高度9。80 米,建筑面积 162.1m²,占地面积 162.1m²;5、门卫 1F 框架结构,最高点高度 6.90 米,建筑面积 32.7m²,占地面积 32。7m²;6、冷却水池,占地面积208.7m²;7、厂区道路及附属工程,施工现场海拔约为 448.6 米。建筑抗震设防类别为丙类,合理使用年限生产车间为 25 年,其他均为 50 年,建筑结构安全等级为二级.我司已根据设计图纸及相关设计文件、设计变更、合同等的要求,完成本工程地基与基础分部工程、主体结构分部工程、建筑装饰装修分部工程、建筑屋面分部工程、建筑给排水及采暖分部工程、建筑电气分部工程、建筑节能工程、室外给排水和雨污水管网分项工程、室外照明分项工程、厂区道路分项工程、厂区消防分项工程、厂区绿化分项工程的施工任务.二、验收条件检查结果;依据《建筑工程施工质量验收统一标准》的有关规定,本工程按设计要求已完成了工程施工任务,工程结构安全及使用功能均符合要求,已具备工程竣工验收初验条件。余下个别细部收尾工作初验后由建设及监理单位提出整改意见,我司按要求整改完成后以书面报告形式报建设及监理单位.三、验收组织准备情况;我司已完成黔东经济开发区白酒产业园标准化厂房(二期)5#厂房工程各项验收准备...
