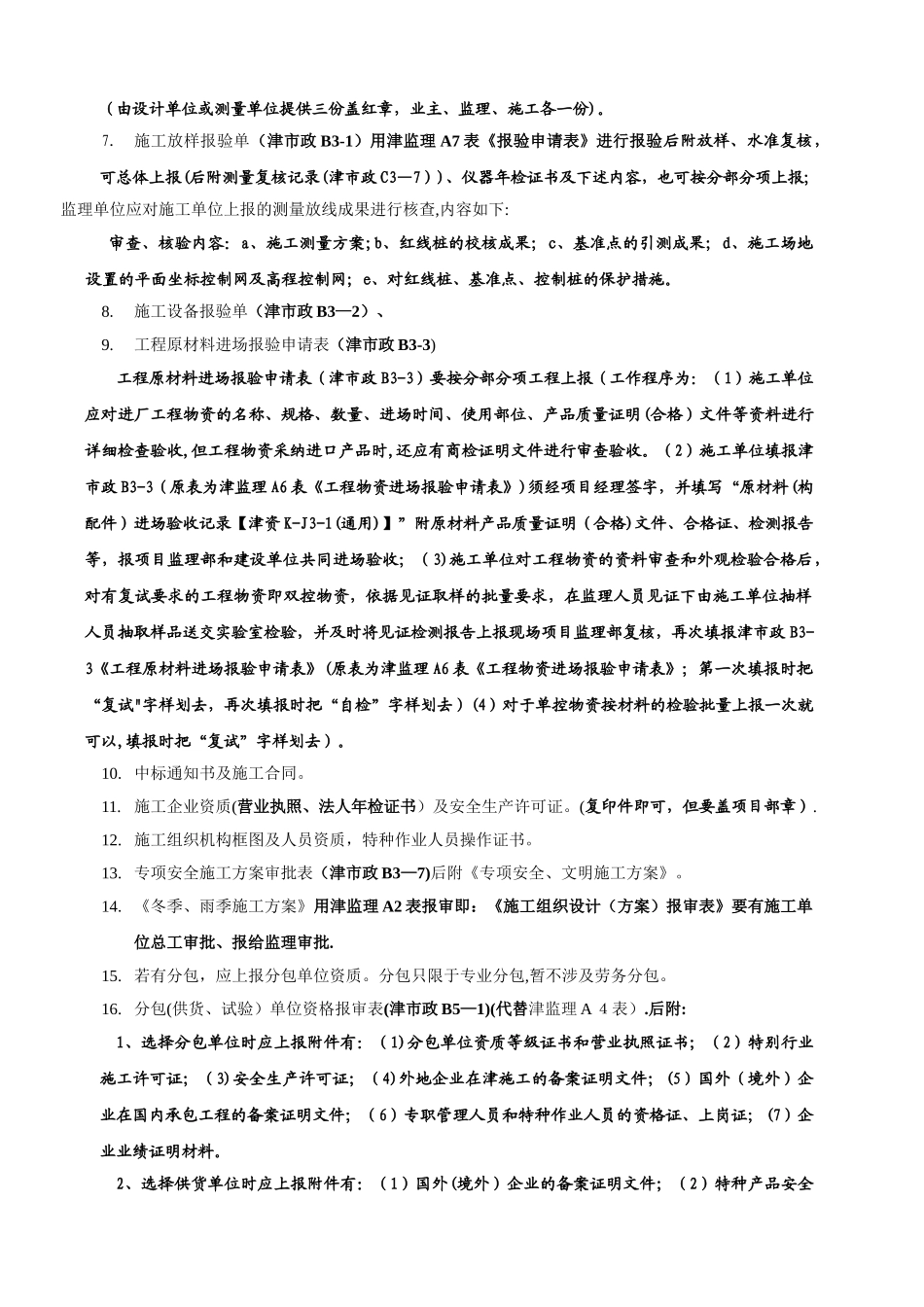

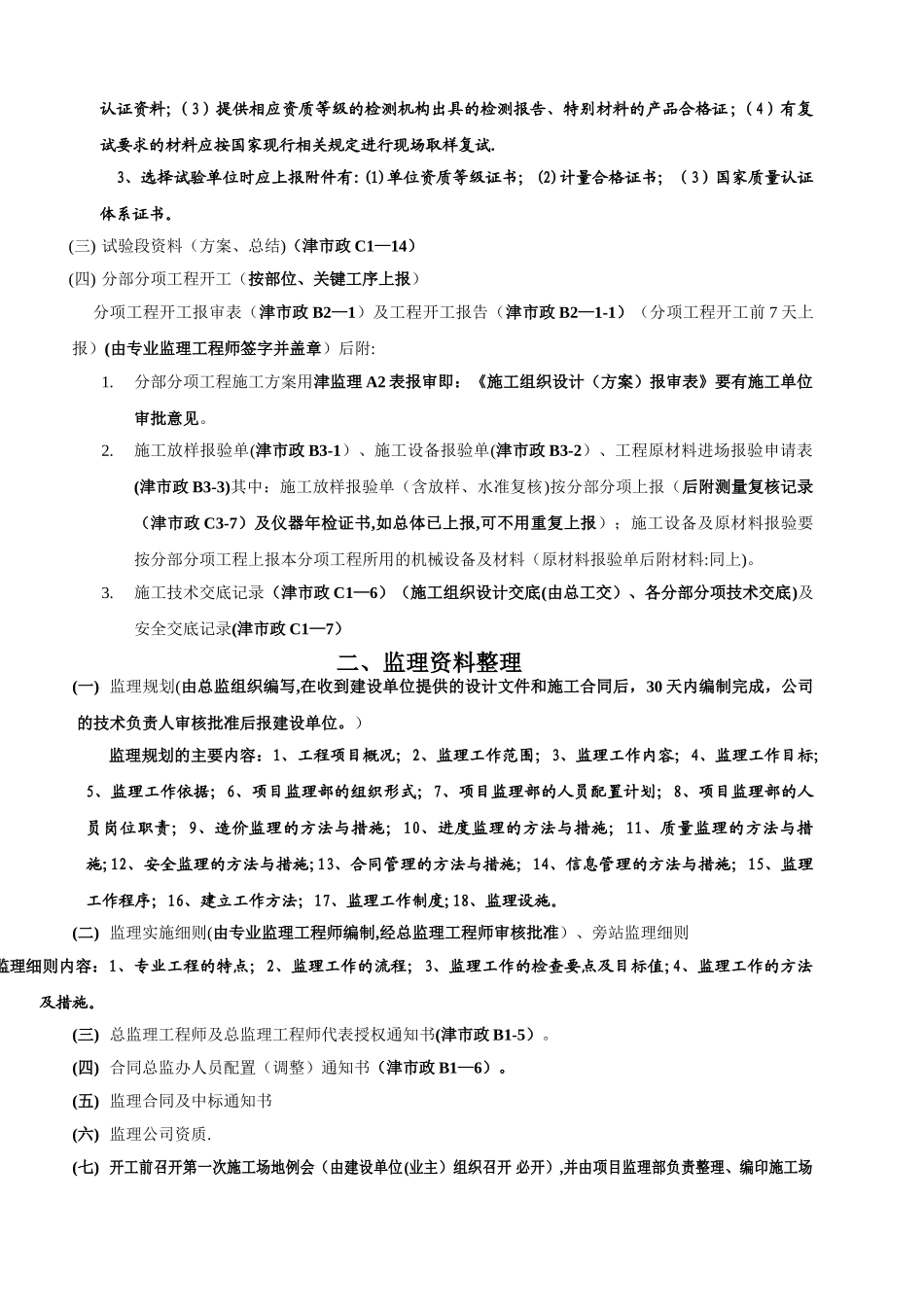

2024 年工程开工前应准备的资料(施工单位上报资料)一、施工单位开工前应上报资料(一) 总体开工报审表(津市政 B2-1)及工程开工报告(津市政 B2—1—1),工程开工、竣工报告表(津市政 C1—1);监理下发开工令(在各项准备工作已全部审核完毕后下发(在各项准备工作的上报日期必须在上报总体开工报告前),开工令的批示日期可与总体开工报告批复日期相同),预付款申请证书后附施工单位上报的预付款申请报告(同属总监办文件,按合同规定执行)报给业主
(二) 总体工程开工报审表(津市政 B2-1)及工程开工报告(津市政 B2—1—1)(提前 7 天上报)(有总监、建设单位项目经理签字并盖章)
(此为总开工申请)后附(早已审批合格的以下资料):1
施工现场质量管理检查记录(津市政 C1-12)2
施工组织设计审批表(津市政 C1—3)及《总体施工组织设计书》审批表由施工单位公司总工(技术负责人)审批,盖公司公章;报总监审批确认,盖监理公司公章;建设单位审批,盖建设单位公章
《总体施工组织设计书》由项目部总工编制,项目经理审核,公司总工批准),用津监理 A2 表报审即:《施工组织设计(方案)报审表》
(施工组织设计上报日期应比开工报告早 7 天)项目监理部应对承包单位编制的施工组织设计(方案)进行审查确认,并报建设单位签署意见
施工组织设计审查内容:a、施工组织设计已经承包单位技术负责人批准;b、施工总平面图布置;c、工期安排及劳动力配置计划;d、承包单位的质量管理体系、技术管理体系和质量保证体系;e、主要施工作业方案和施工工艺流程;f、质量目标、安全措施、环保措施、消防措施和文明施工措施;g、冬雨期施工和专项施工措施
施工进度计划报审表(津市政 B2—2)后附进度计划图表(总体计划上报日期与施组相同)
施工进度计划分总体计划;年计划、季计划、月计划、周计划,分期上报
其中总体进度
