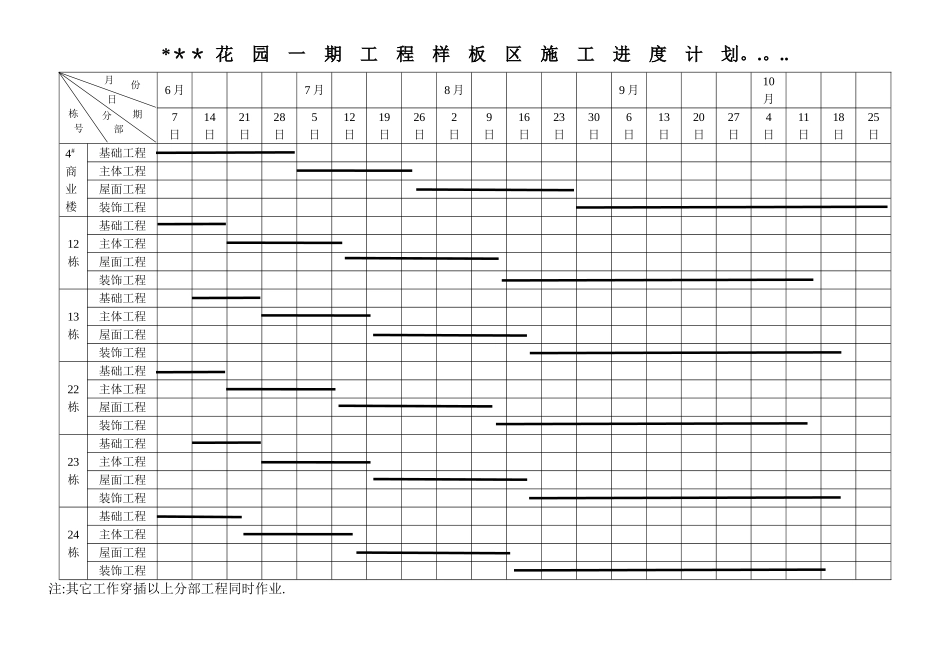

*** 花 园 一 期 工 程 样 板 区 施 工 进 度 计 划
6 月7 月8 月9 月10月7日14日21日28日5日12日19日26日2日9日16日23日30日6日13日20日27日4日11日18日25日4#商业楼基础工程主体工程屋面工程装饰工程12栋基础工程主体工程屋面工程装饰工程13栋基础工程主体工程屋面工程装饰工程22栋基础工程主体工程屋面工程装饰工程23栋基础工程主体工程屋面工程装饰工程24栋基础工程主体工程屋面工程装饰工程注:其它工作穿插以上分部工程同时作业
月份日期分部栋号
