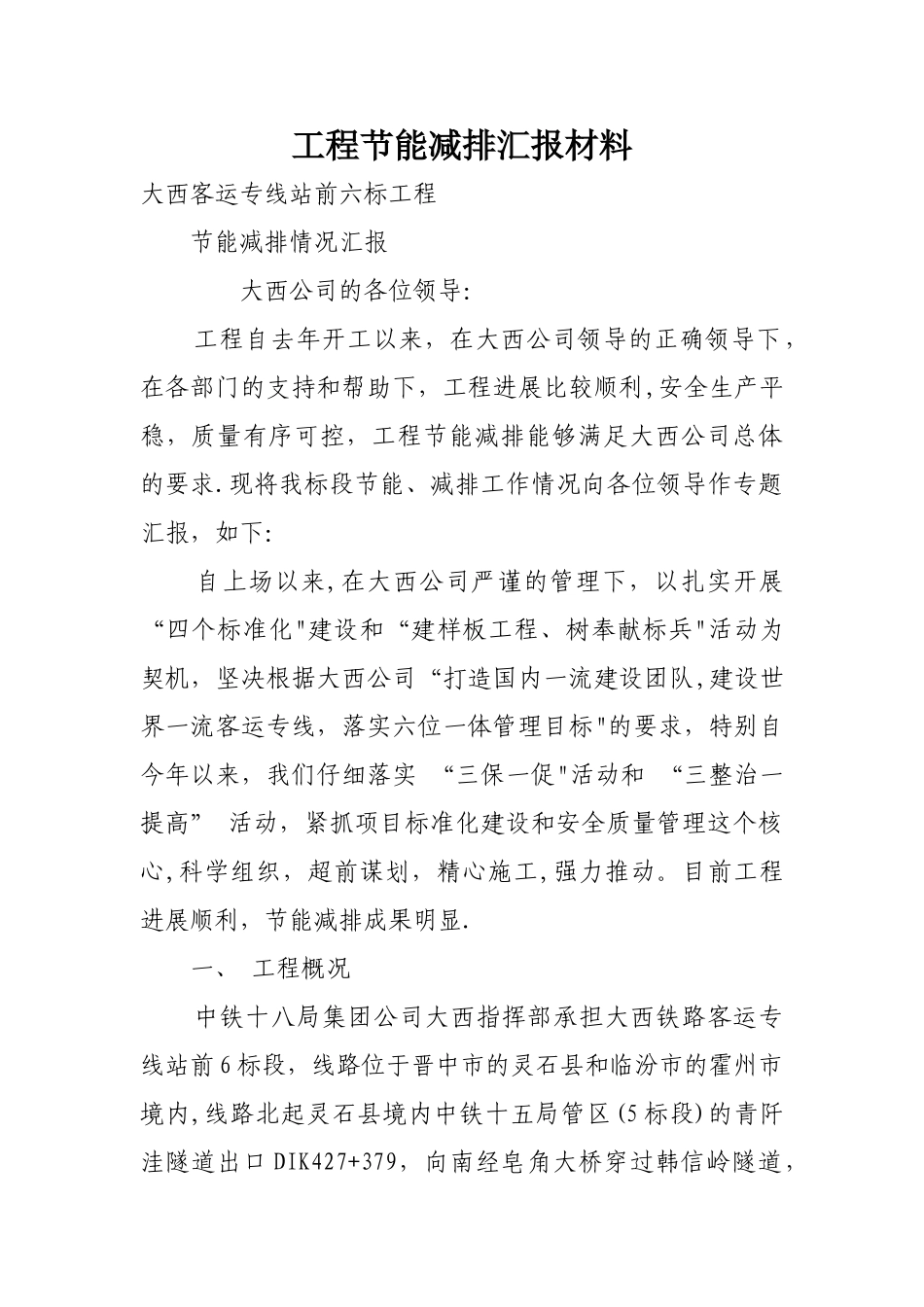

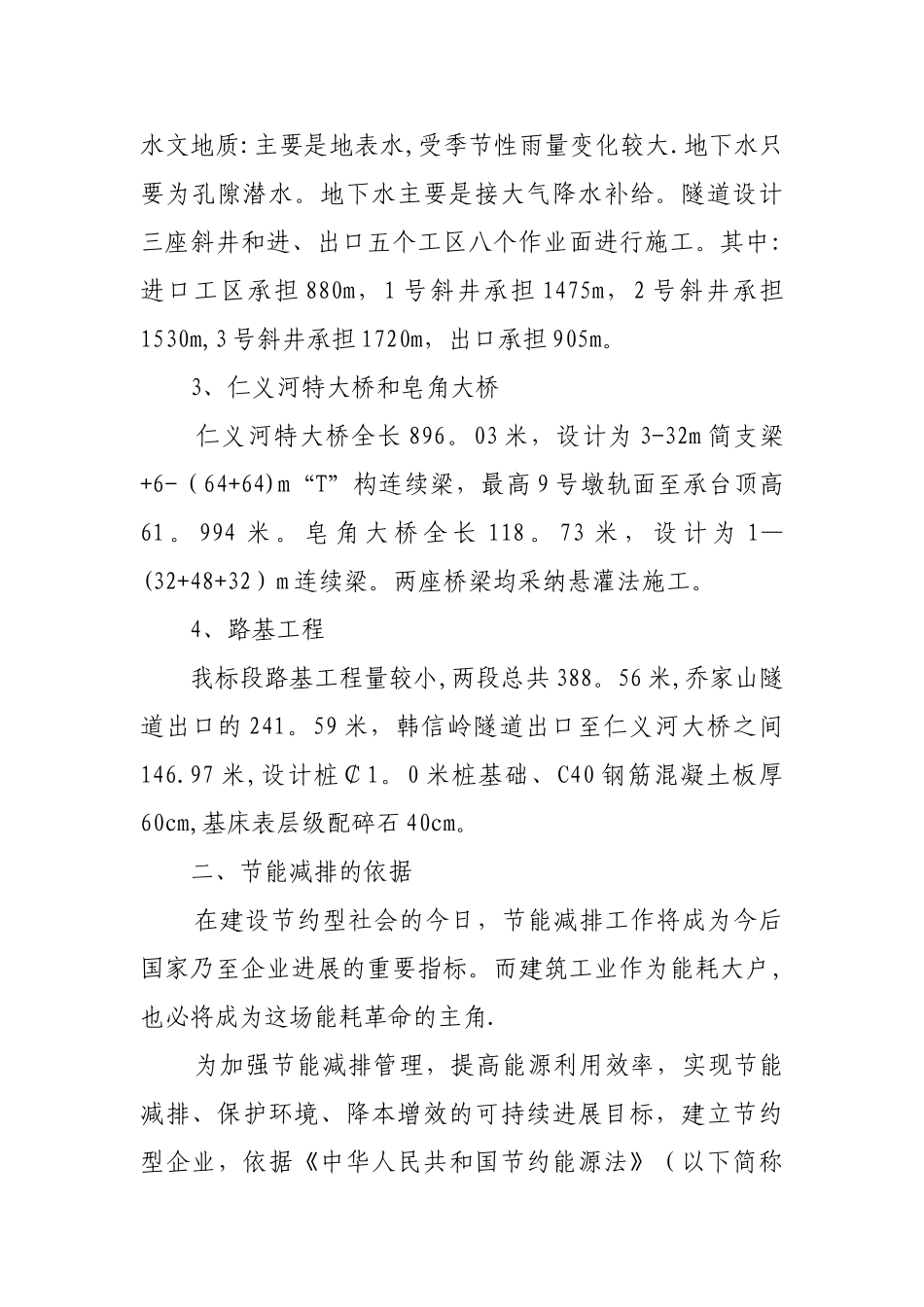

工程节能减排汇报材料大西客运专线站前六标工程 节能减排情况汇报 大西公司的各位领导: 工程自去年开工以来,在大西公司领导的正确领导下,在各部门的支持和帮助下,工程进展比较顺利,安全生产平稳,质量有序可控,工程节能减排能够满足大西公司总体的要求.现将我标段节能、减排工作情况向各位领导作专题汇报,如下: 自上场以来,在大西公司严谨的管理下,以扎实开展“四个标准化"建设和“建样板工程、树奉献标兵"活动为契机,坚决根据大西公司“打造国内一流建设团队,建设世界一流客运专线,落实六位一体管理目标"的要求,特别自今年以来,我们仔细落实 “三保一促"活动和 “三整治一提高” 活动,紧抓项目标准化建设和安全质量管理这个核心,科学组织,超前谋划,精心施工,强力推动。目前工程进展顺利,节能减排成果明显. 一、 工程概况 中铁十八局集团公司大西指挥部承担大西铁路客运专线站前 6 标段,线路位于晋中市的灵石县和临汾市的霍州市境内,线路北起灵石县境内中铁十五局管区(5 标段)的青阡洼隧道出口 DIK427+379,向南经皂角大桥穿过韩信岭隧道,再经仁义河特大桥后穿过乔家山隧道,标段终点位于霍州市境 内 乔 家 山 隧 道 出 口 DIK442+546 。 59 , 标 段 线 路 全 长15167.59m.主要结构物:韩信岭隧道和乔家山隧道 2 座隧道13770 米,皂角大桥和仁义河特大桥 2 座桥梁 1014。76 米,路基 388.56 米。韩信岭隧道和乔家山隧道是大西铁路全线重点工程(“三隧一桥"),也是全线三座高风险隧道中的两座,被铁道部列为高度关注的重点工程。 1、韩信岭隧道 全长 7260 米,隧道最大埋深 123 米。主要地质:隧道表覆第四系上更新统洪积层新黄土,局部夹透镜状圆砾层粉质黏土,粉土及粗圆料土,角砾状泥灰岩夹灰岩。不良地质有:危岩及落石、岩溶、素填土.水文地质:含少量基岩裂隙、岩溶水,雨季时,土石界面处水量增大。隧道设计三座斜井和进、出口五个工区八个作业面进行施工。其中:进口工区承担正洞 1419m,1 号斜井承担 1296,2 号斜井承担 2104m,3 号斜井承担 1290m,出口承担 1151m。 2、乔家山隧道 全长 6510 米,最大埋深 327。6 米,主要地质:隧道区地层表覆上更新统冲洪积层,中更新冲洪积层,下伏奥陶系中统马家沟组。主要工程岩性为:新黄土,老黄土,粗圆砾土,粉砂、细砂、中砂,砾岩,细砂,砾岩,泥灰岩,灰岩等。水文地质:主要是地表水,受季节性雨量变化较大.地下水只要...
