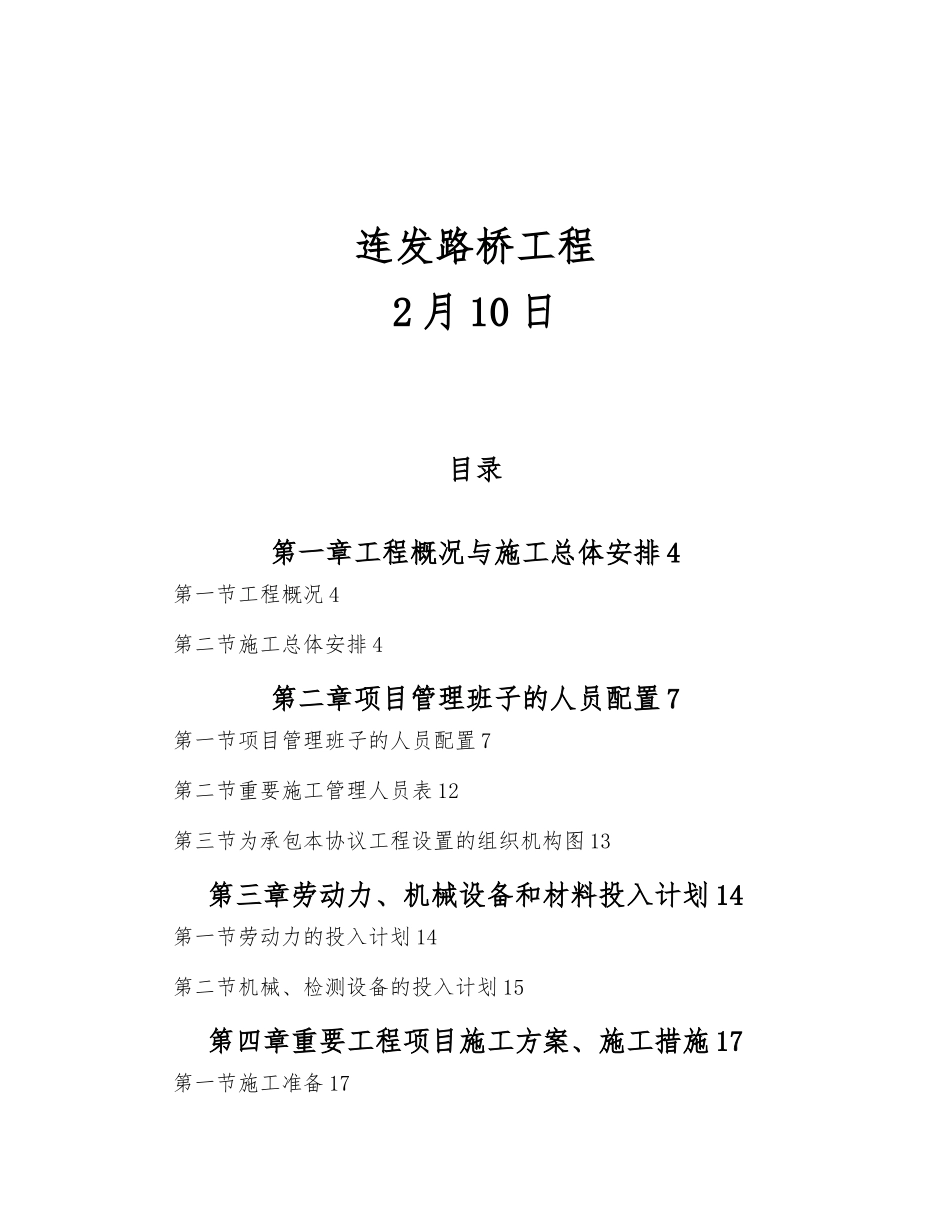

滨海新区(角斜镇)-农村四级公路项目施工组织设计连发路桥工程2 月 10 日目录第一章工程概况与施工总体安排 4第一节工程概况 4第二节施工总体安排 4第二章项目管理班子的人员配置 7第一节项目管理班子的人员配置 7第二节重要施工管理人员表 12第三节为承包本协议工程设置的组织机构图 13第三章劳动力、机械设备和材料投入计划 14第一节劳动力的投入计划 14第二节机械、检测设备的投入计划 15第四章重要工程项目施工方案、施工措施 17第一节施工准备 17第二节路面工程 17第五章各分项工程的施工次序 21第一节水泥砼路面 21第六章保证工程质量和工期的措施 22第一节保证工程质量的措施 22第七章重点(关键)和难点工程的施工方案、措施与其措施 24第八章质量保证体系 26第一节质量保证的组织措施 26第二节质量保证的技术措施 27第三节质量保证的管理措施 27第四节质量保证体系图 30第九章安全保证体系 31第一节安全保证措施 31第二节安全保证体系图 32第十章文明施工和环境保护措施 33第一节文明施工措施 33第二节环境保护措施 33第一章工程概况与施工总体安排第一节工程概况工程容与标段划分:路面与路肩培土施工,分为 1 个标段,即 XQNL1 标。1.1 概况滨海新区(角斜镇)-农村四级公路,全长约 20.89km,路面宽度 4m,厚16cm。水泥砼路面。路肩培土每侧各 1m,与水泥路面持平,技术原则:四级。1.2 建设原则4 米宽路面,厚度为 16 厘米,砼抗折强度不小于 4Mpa,施工时采用强制式搅拌机拌和,平板振动器配合振动梁振捣,提浆棍提浆,磨光机磨光,人工压实抹光,覆盖保湿养护。1.3 质量和工期规定我企业承诺在 150 个日历天完毕本工程,且工程质量符合国家统一质量验收合格原则,保证省、市、县验收合格率 100%。第二节施工总体安排2.1 项目管理机构的设置我企业有幸中标后,拟派具有数年公路工程施工经历的项目经理朱明月同志担任项目经理,同步在企业部抽调具有丰富施工经验和管理能力的专业技术管理人员组建滨海新区(角斜镇)-农村四级公路项目经理部,构成以项目经理为关键的强有力的现场施工管理机构,建立健全质量、安全保证体系,保证整个工程优质、高效地运作。项目经理部下设总工室、工程部、质检部、试验室、综合部、财务部六个部门,各部门的职责如下:总工室:全面负责本工程的技术工作,处理施工中的技术问题,指导施工生产,对工程质量负技术领导责任。工程部:编制实行性施工...
