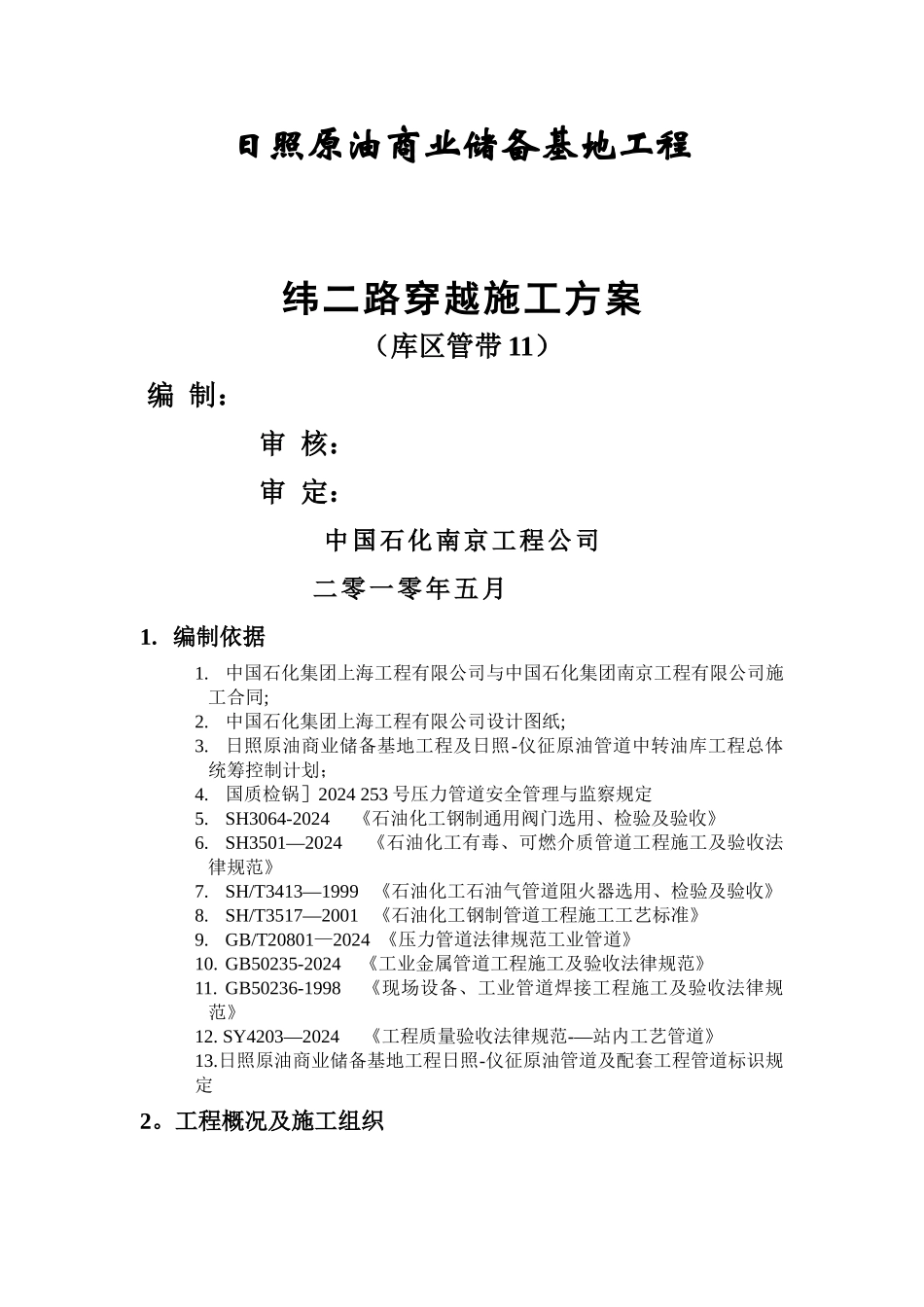

日照原油商业储备基地工程纬二路穿越施工方案(库区管带 11) 编 制: 审 核: 审 定: 中国石化南京工程公司二零一零年五月1
中国石化集团上海工程有限公司与中国石化集团南京工程有限公司施工合同;2
中国石化集团上海工程有限公司设计图纸;3
日照原油商业储备基地工程及日照-仪征原油管道中转油库工程总体统筹控制计划;4
国质检锅]2024 253 号压力管道安全管理与监察规定5
SH3064-2024 《石油化工钢制通用阀门选用、检验及验收》6
SH3501—2024 《石油化工有毒、可燃介质管道工程施工及验收法律规范》7
SH/T3413—1999 《石油化工石油气管道阻火器选用、检验及验收》8
SH/T3517—2001 《石油化工钢制管道工程施工工艺标准》9
GB/T20801—2024 《压力管道法律规范工业管道》10
GB50235-2024 《工业金属管道工程施工及验收法律规范》11
GB50236-1998 《现场设备、工业管道焊接工程施工及验收法律规范》12
SY4203—2024 《工程质量验收法律规范-—站内工艺管道》13
日照原油商业储备基地工程日照-仪征原油管道及配套工程管道标识规定2
工程概况及施工组织2

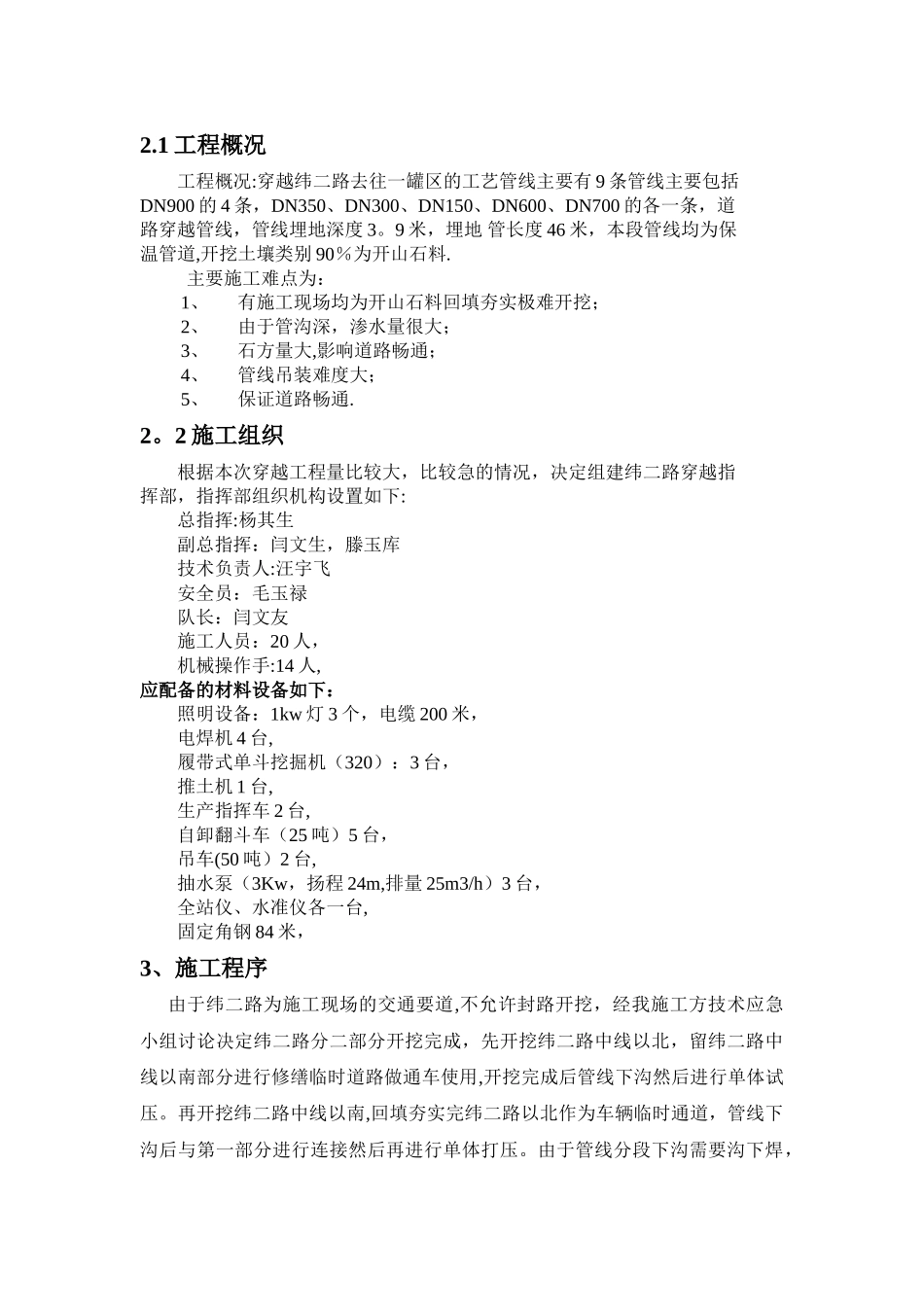

1 工程概况工程概况:穿越纬二路去往一罐区的工艺管线主要有 9 条管线主要包括DN900 的 4 条,DN350、DN300、DN150、DN600、DN700 的各一条,道路穿越管线,管线埋地深度 3
9 米,埋地 管长度 46 米,本段管线均为保温管道,开挖土壤类别 90%为开山石料
主要施工难点为:1、有施工现场均为开山石料回填夯实极难开挖;2、由于管沟深,渗水量很大;3、石方量大,影响道路畅通;4、管线吊装难度大;5、保证道路畅通
2 施工组织根据本次穿越工程量比较大,比较急的情况,决定组建纬二路穿越指挥部,指挥部
