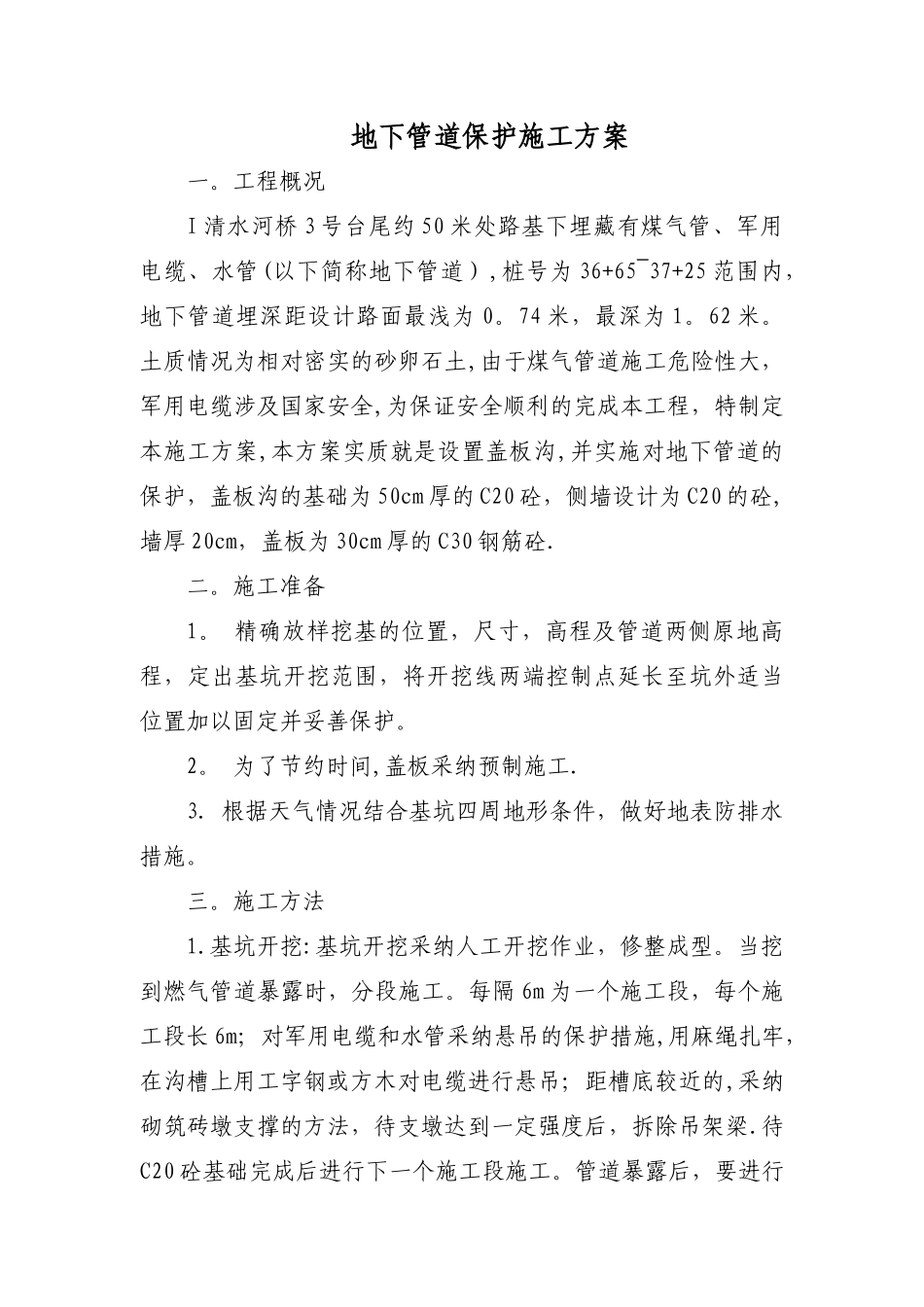

地下管道保护施工方案一
工程概况I 清水河桥 3 号台尾约 50 米处路基下埋藏有煤气管、军用电缆、水管(以下简称地下管道),桩号为 36+65~37+25 范围内,地下管道埋深距设计路面最浅为 0
74 米,最深为 1
土质情况为相对密实的砂卵石土,由于煤气管道施工危险性大,军用电缆涉及国家安全,为保证安全顺利的完成本工程,特制定本施工方案,本方案实质就是设置盖板沟,并实施对地下管道的保护,盖板沟的基础为 50cm 厚的 C20 砼,侧墙设计为 C20 的砼,墙厚 20cm,盖板为 30cm 厚的 C30 钢筋砼
精确放样挖基的位置,尺寸,高程及管道两侧原地高程,定出基坑开挖范围,将开挖线两端控制点延长至坑外适当位置加以固定并妥善保护
为了节约时间,盖板采纳预制施工
根据天气情况结合基坑四周地形条件,做好地表防排水措施
基坑开挖:基坑开挖采纳人工开挖作业,修整成型
当挖到燃气管道暴露时,分段施工
每隔 6m 为一个施工段,每个施工段长 6m;对军用电缆和水管采纳悬吊的保护措施,用麻绳扎牢,在沟槽上用工字钢或方木对电缆进行悬吊;距槽底较近的,采纳砌筑砖墩支撑的方法,待支墩达到一定强度后,拆除吊架梁
待C20 砼基础完成后进行下一个施工段施工

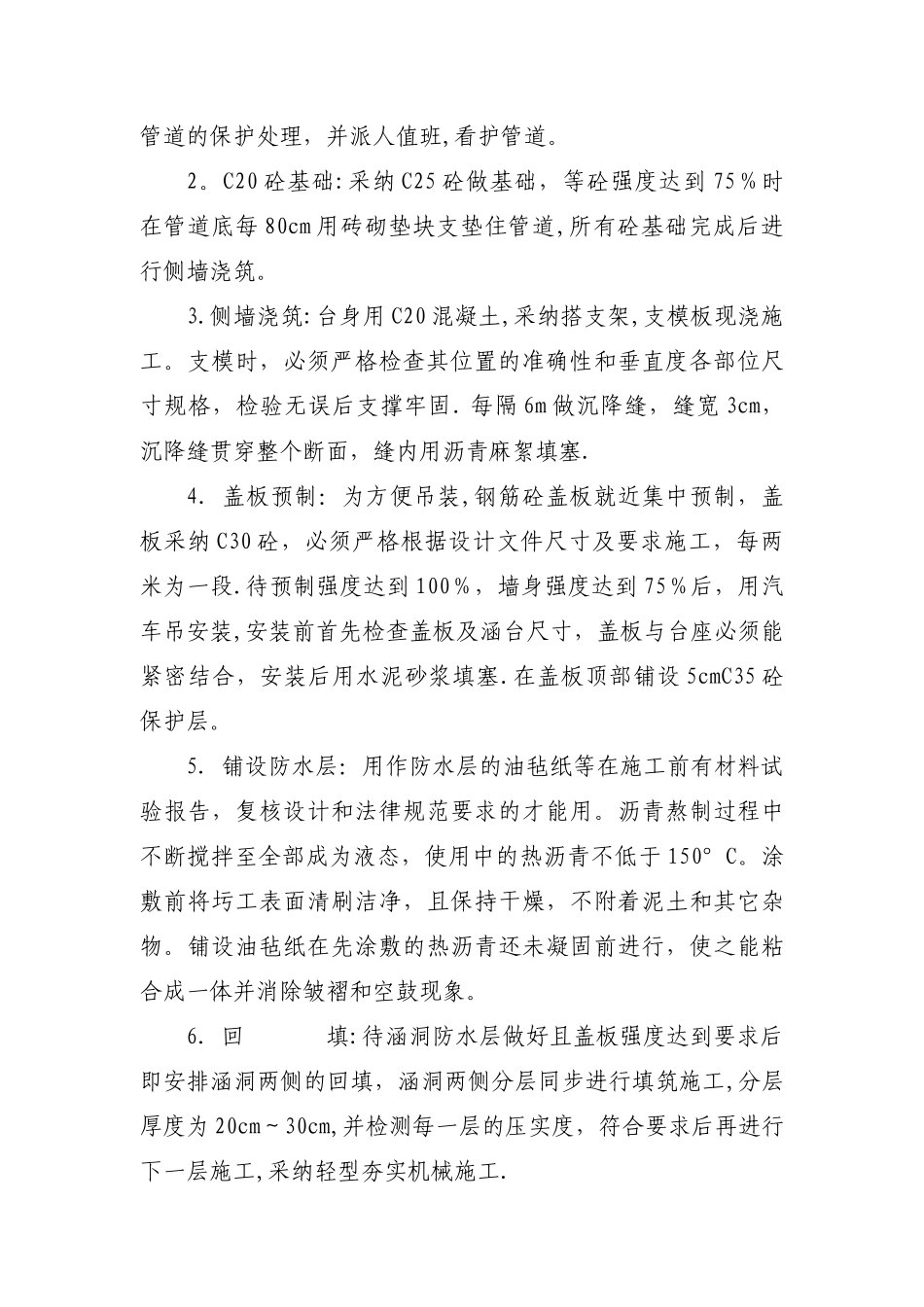

管道暴露后,要进行管道的保护处理,并派人值班,看护管道
C20 砼基础:采纳 C25 砼做基础,等砼强度达到 75%时在管道底每 80cm 用砖砌垫块支垫住管道,所有砼基础完成后进行侧墙浇筑
侧墙浇筑:台身用 C20 混凝土,采纳搭支架,支模板现浇施工
支模时,必须严格检查其位置的准确性和垂直度各部位尺寸规格,检验无误后支撑牢固
每隔 6m 做沉降缝,缝宽 3cm,沉降缝贯穿整个断面,缝内用沥青麻絮填塞
4.盖板预制:为方便吊装,钢筋砼盖板就近集中预制,盖板采纳 C30
