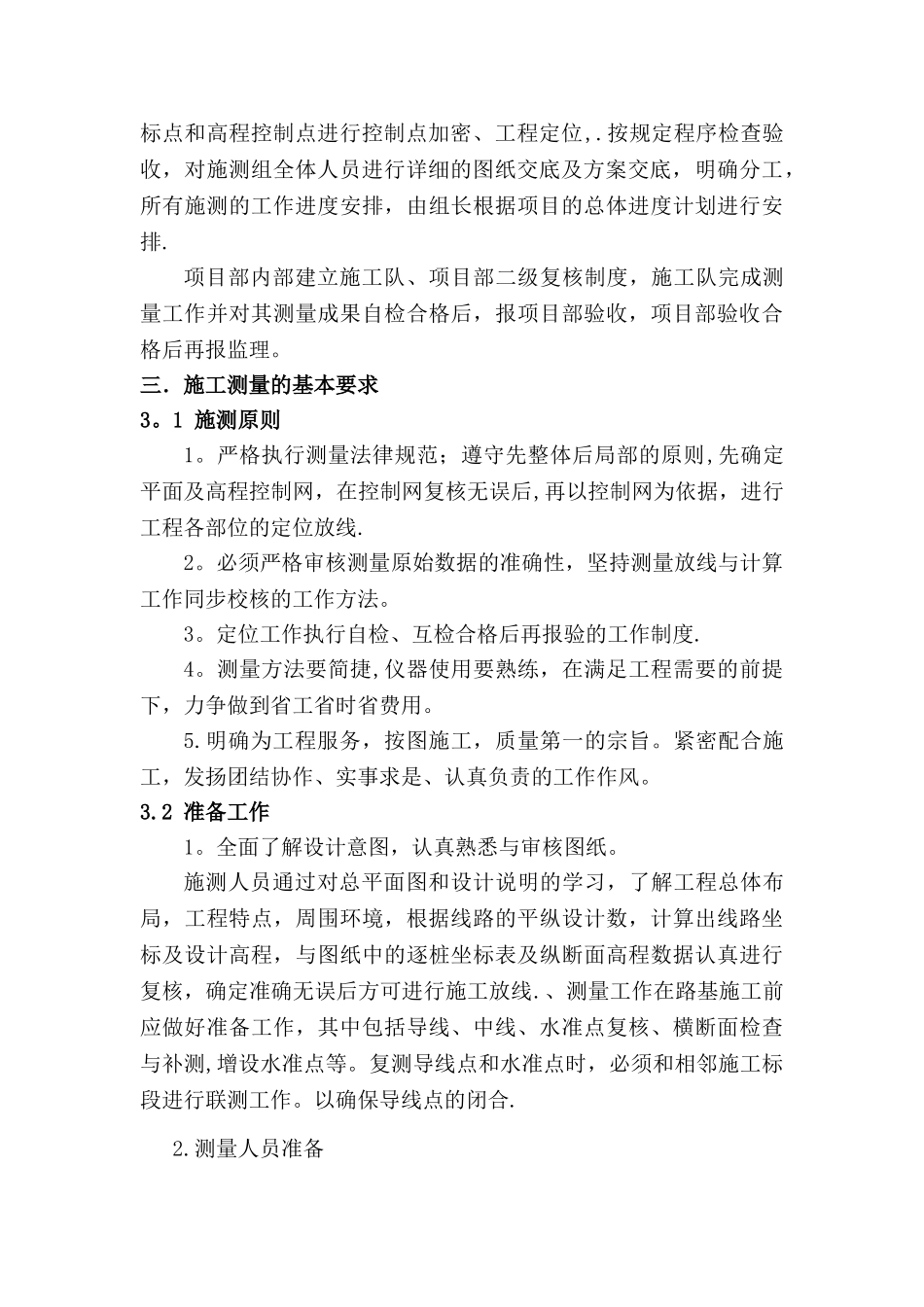

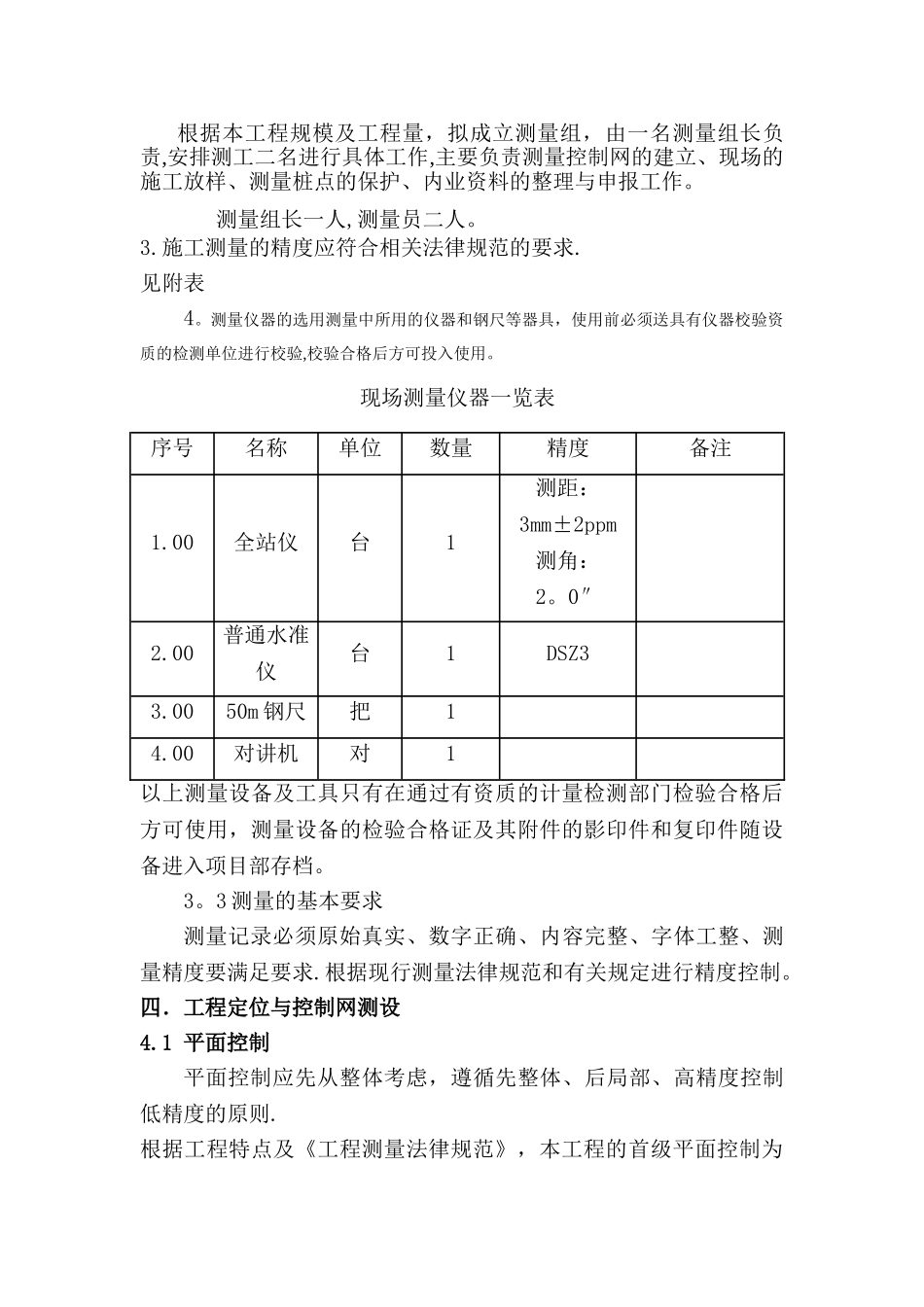

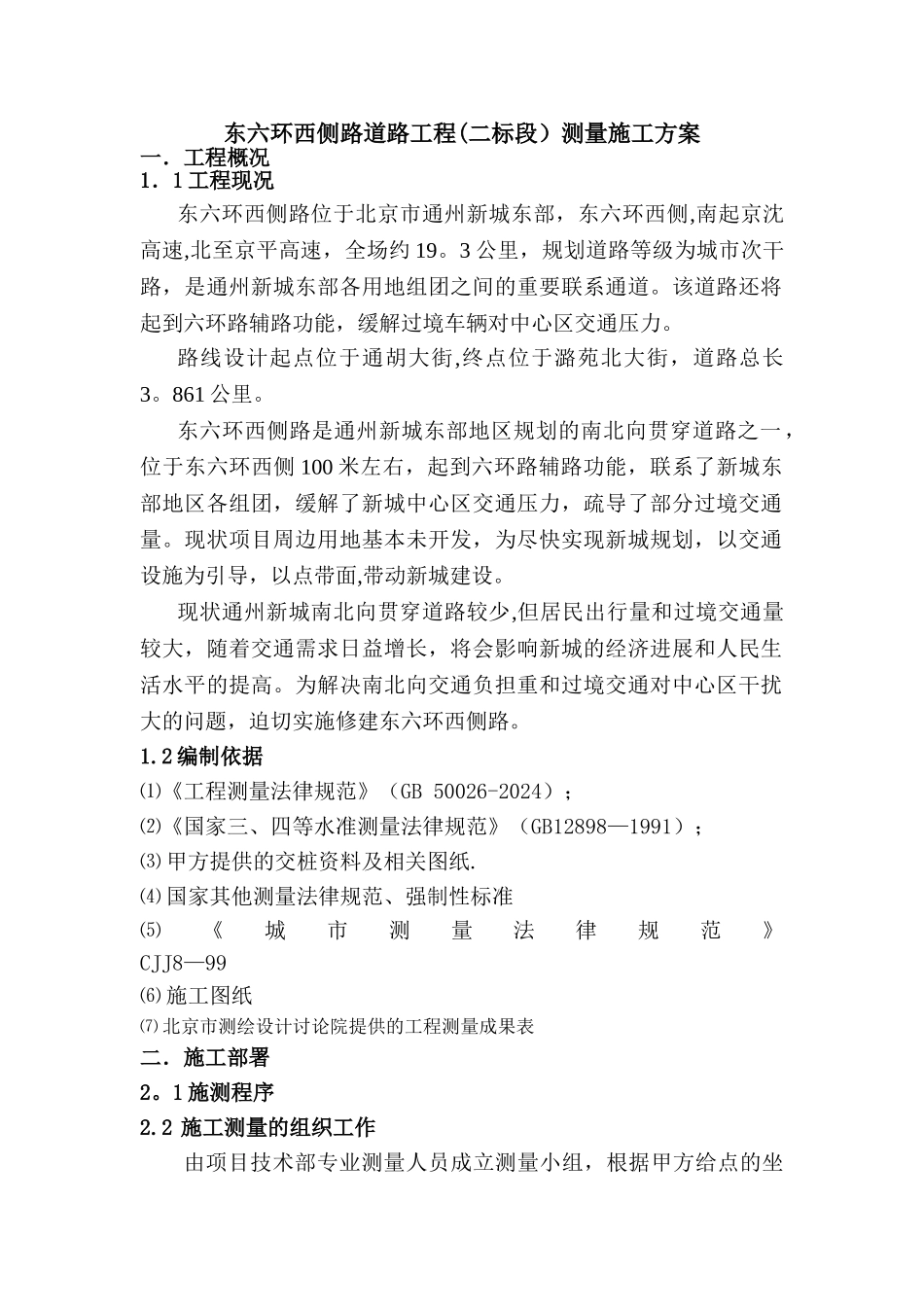

东六环西侧路道路工程(二标段)测量施工方案一.工程概况1.1 工程现况东六环西侧路位于北京市通州新城东部,东六环西侧,南起京沈高速,北至京平高速,全场约 19。3 公里,规划道路等级为城市次干路,是通州新城东部各用地组团之间的重要联系通道。该道路还将起到六环路辅路功能,缓解过境车辆对中心区交通压力。路线设计起点位于通胡大街,终点位于潞苑北大街,道路总长3。861 公里。东六环西侧路是通州新城东部地区规划的南北向贯穿道路之一,位于东六环西侧 100 米左右,起到六环路辅路功能,联系了新城东部地区各组团,缓解了新城中心区交通压力,疏导了部分过境交通量。现状项目周边用地基本未开发,为尽快实现新城规划,以交通设施为引导,以点带面,带动新城建设。现状通州新城南北向贯穿道路较少,但居民出行量和过境交通量较大,随着交通需求日益增长,将会影响新城的经济进展和人民生活水平的提高。为解决南北向交通负担重和过境交通对中心区干扰大的问题,迫切实施修建东六环西侧路。1.2 编制依据⑴《工程测量法律规范》(GB 50026-2024);⑵《国家三、四等水准测量法律规范》(GB12898—1991);⑶ 甲方提供的交桩资料及相关图纸.⑷ 国家其他测量法律规范、强制性标准⑸《城市测量法律规范》 CJJ8—99⑹ 施工图纸⑺ 北京市测绘设计讨论院提供的工程测量成果表 二.施工部署2。1 施测程序2.2 施工测量的组织工作由项目技术部专业测量人员成立测量小组,根据甲方给点的坐标点和高程控制点进行控制点加密、工程定位,.按规定程序检查验收,对施测组全体人员进行详细的图纸交底及方案交底,明确分工,所有施测的工作进度安排,由组长根据项目的总体进度计划进行安排.项目部内部建立施工队、项目部二级复核制度,施工队完成测量工作并对其测量成果自检合格后,报项目部验收,项目部验收合格后再报监理。三.施工测量的基本要求3。1 施测原则1。严格执行测量法律规范;遵守先整体后局部的原则,先确定平面及高程控制网,在控制网复核无误后,再以控制网为依据,进行工程各部位的定位放线.2。必须严格审核测量原始数据的准确性,坚持测量放线与计算工作同步校核的工作方法。3。定位工作执行自检、互检合格后再报验的工作制度.4。测量方法要简捷,仪器使用要熟练,在满足工程需要的前提下,力争做到省工省时省费用。5.明确为工程服务,按图施工,质量第一的宗旨。紧密配合施工,发扬团结协作、实事求是、认真负责的工作作风。3.2 准...
