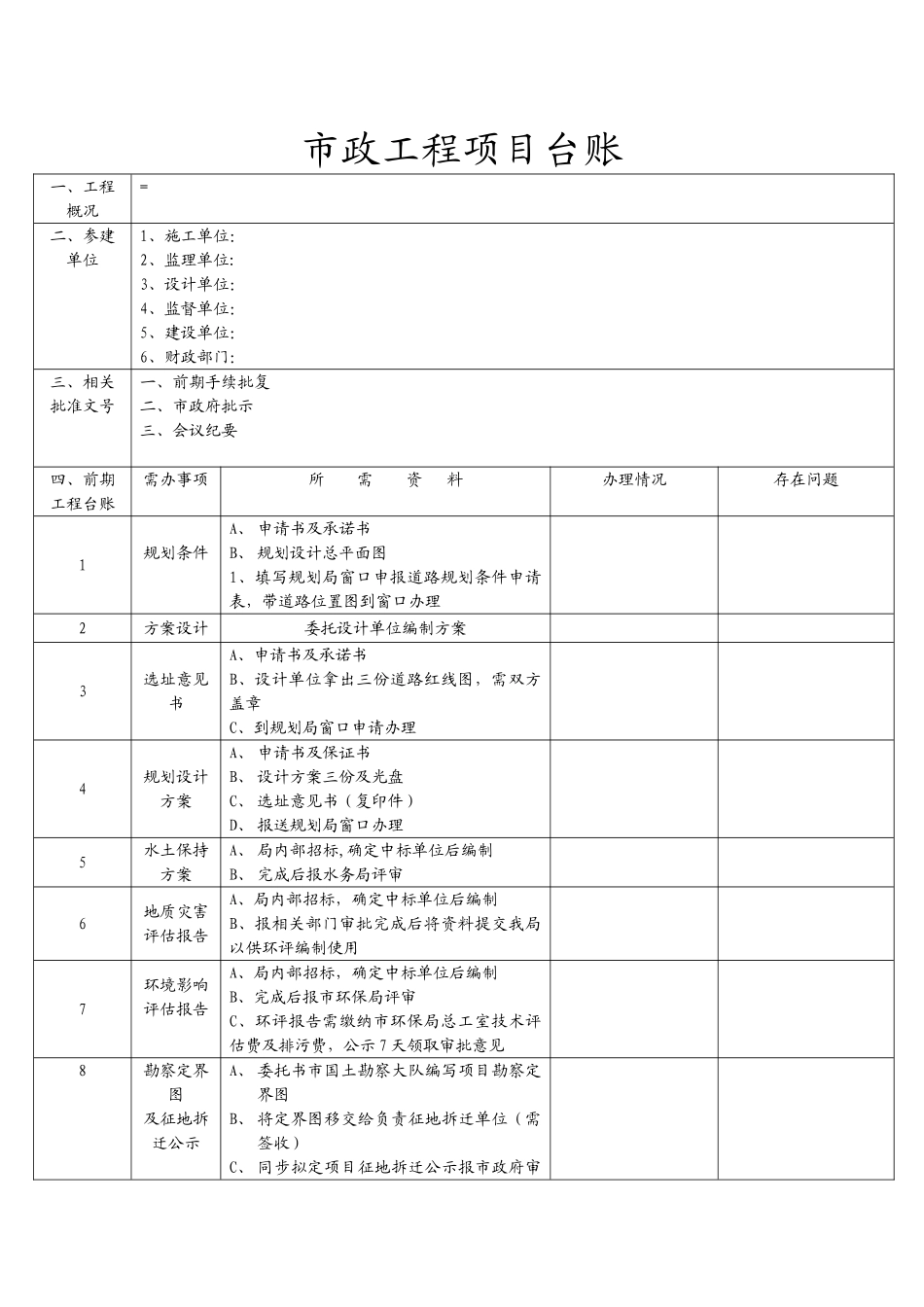

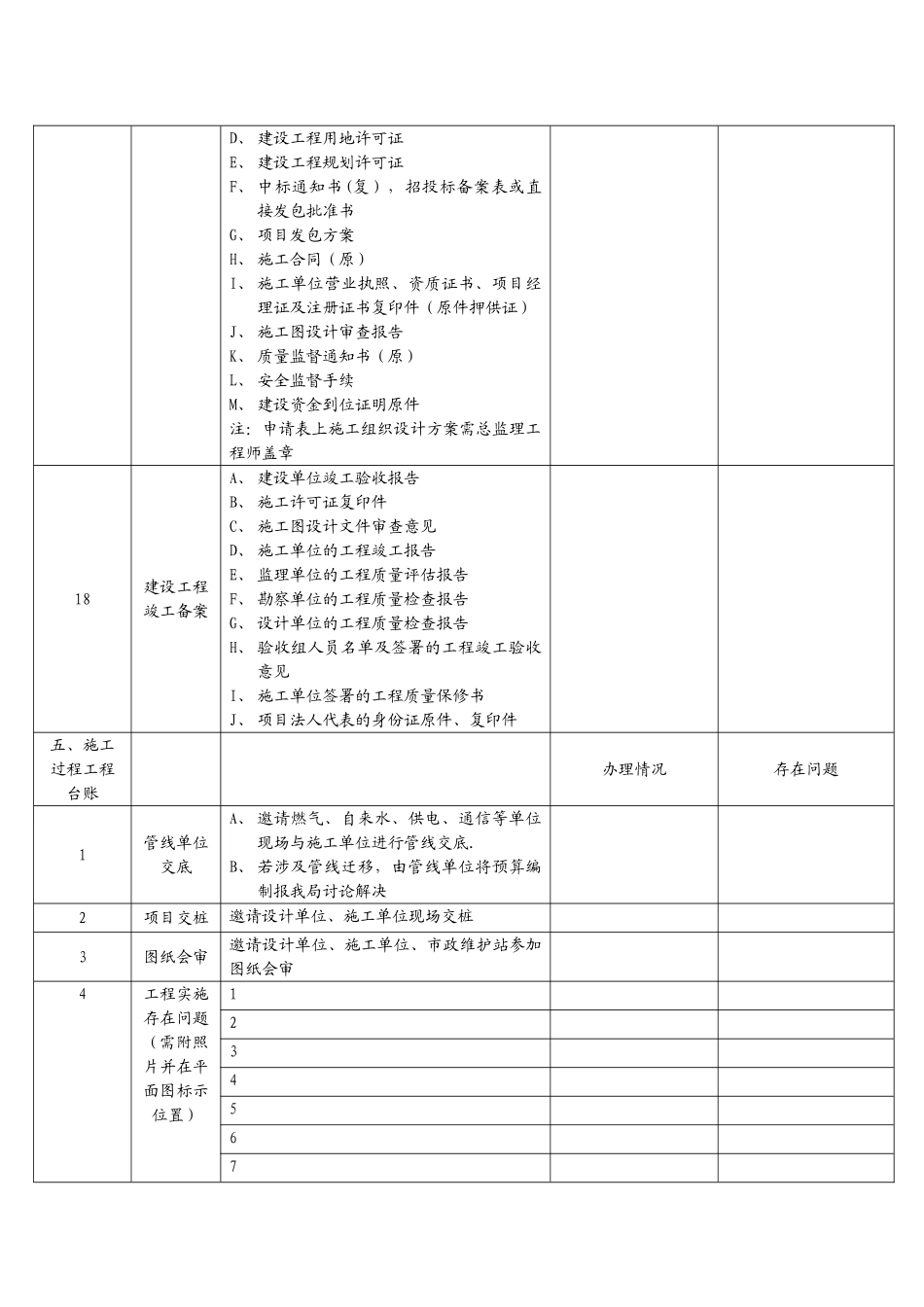

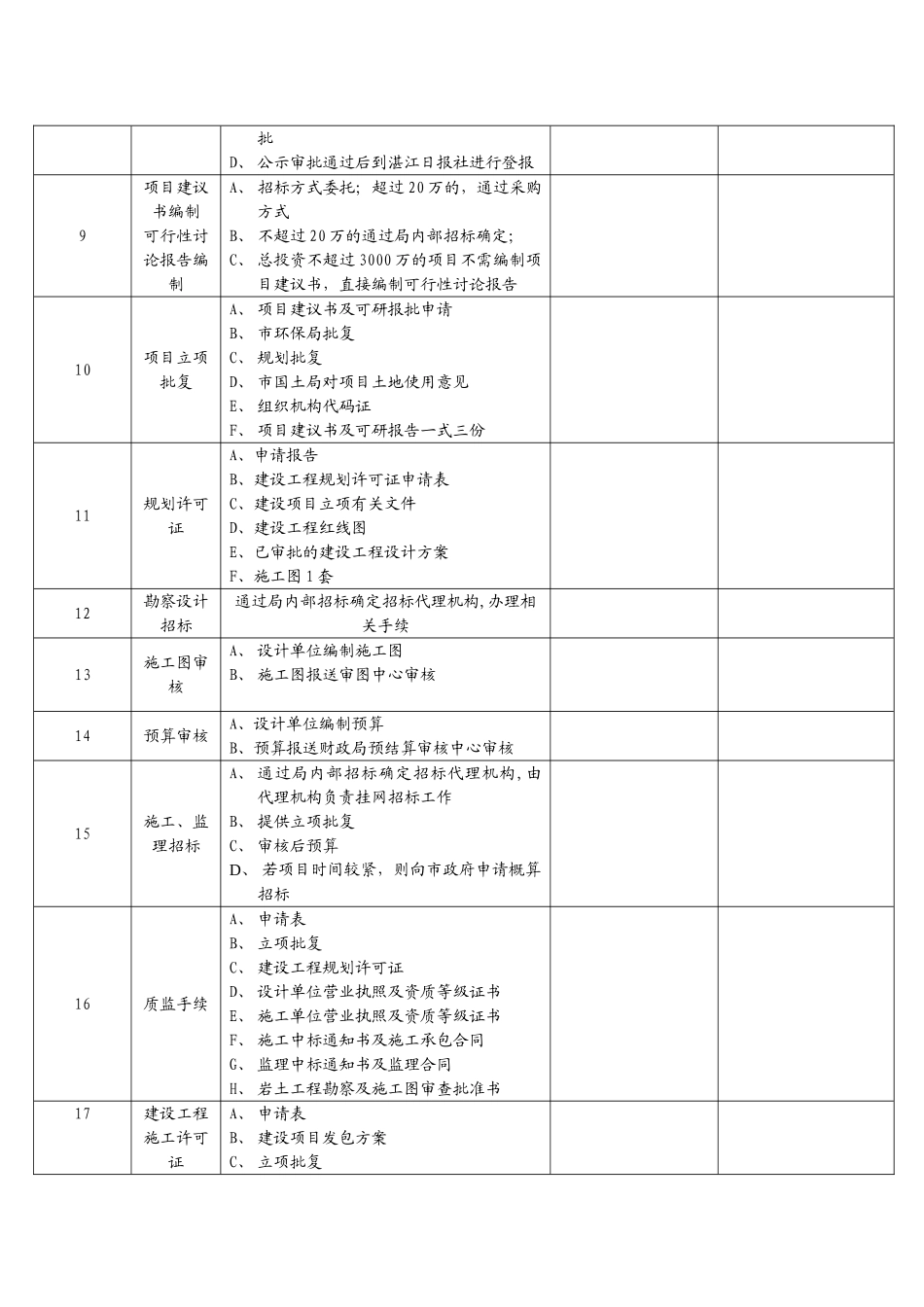

市政工程项目台账一、工程概况=二、参建单位1、施工单位:2、监理单位:3、设计单位:4、监督单位:5、建设单位:6、财政部门:三、相关批准文号一、前期手续批复二、市政府批示三、会议纪要四、前期工程台账需办事项所 需 资 料办理情况存在问题1规划条件A、 申请书及承诺书B、 规划设计总平面图1、填写规划局窗口申报道路规划条件申请表,带道路位置图到窗口办理2方案设计委托设计单位编制方案3选址意见书A、申请书及承诺书B、设计单位拿出三份道路红线图,需双方盖章C、到规划局窗口申请办理4规划设计方案A、 申请书及保证书B、 设计方案三份及光盘C、 选址意见书(复印件)D、 报送规划局窗口办理5水土保持方案A、 局内部招标,确定中标单位后编制B、 完成后报水务局评审6地质灾害评估报告A、局内部招标,确定中标单位后编制B、报相关部门审批完成后将资料提交我局以供环评编制使用7环境影响评估报告A、局内部招标,确定中标单位后编制B、完成后报市环保局评审C、环评报告需缴纳市环保局总工室技术评估费及排污费,公示 7 天领取审批意见8勘察定界图及征地拆迁公示A、 委托书市国土勘察大队编写项目勘察定界图B、 将定界图移交给负责征地拆迁单位(需签收)C、 同步拟定项目征地拆迁公示报市政府审批D、 公示审批通过后到湛江日报社进行登报9项目建议书编制可行性讨论报告编制A、 招标方式委托;超过 20 万的,通过采购方式B、 不超过 20 万的通过局内部招标确定;C、 总投资不超过 3000 万的项目不需编制项目建议书,直接编制可行性讨论报告10项目立项批复A、 项目建议书及可研报批申请B、 市环保局批复C、 规划批复D、 市国土局对项目土地使用意见E、 组织机构代码证F、 项目建议书及可研报告一式三份11规划许可证A、申请报告B、建设工程规划许可证申请表C、建设项目立项有关文件D、建设工程红线图E、已审批的建设工程设计方案F、施工图 1 套12勘察设计招标通过局内部招标确定招标代理机构,办理相关手续13施工图审核A、 设计单位编制施工图B、 施工图报送审图中心审核14预算审核A、设计单位编制预算B、预算报送财政局预结算审核中心审核15施工、监理招标A、 通过局内部招标确定招标代理机构,由代理机构负责挂网招标工作B、 提供立项批复C、 审核后预算D、 若项目时间较紧,则向市政府申请概算招标16质监手续A、 申请表B、 立项批复C、 建设工程规划许可证D、 设计单位营业执照及资质等级证书E、 ...
