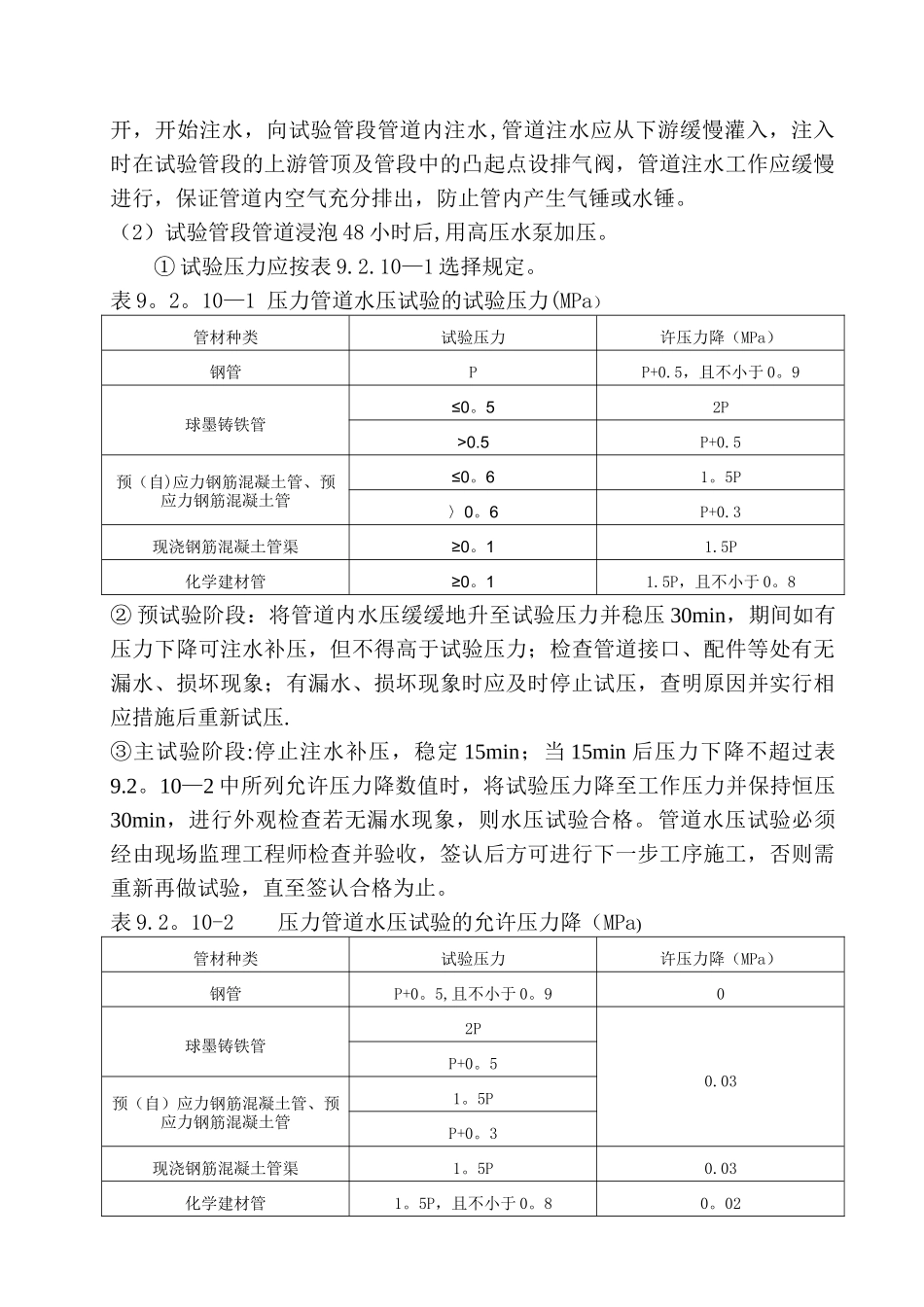

榆神工业区清水工业园给水管网工程N2 标段管道打压施工方案管道打压施工方案施工单位:江苏弘盛建设工程集团有限公司日 期:2024 年 4 月 13 日一、情况说明给水管道采纳 T 型接口,K9 级带内衬球墨铸铁管,配套橡胶密封圈,管件采纳压力球墨铁管件,管道、管件符合《水及煤气用球墨铸铁管、管件和附件》(GB/T 13295-2024)的要求;管道连接采纳管中平接.管件、管道均为成品内外防腐。管道基础采纳 5%水泥稳定砂,厚 150mm。管沟基坑开挖至管底高程以下300mm ,向基坑注水后,有原状砂(水坠)回填 150mm,再做 150mm 厚 5%水泥稳定砂基础。本工程生产及生活给水管道设计压力 P=0。6MPa,试验压力为 1。16MPa.根据《给水管道工程施工验收法律规范》(GB 50268—2024)有关试压程序执行。水压试验时应排除管中空气,试压前管道需灌水充分浸泡,试压后需对管道进行冲洗,使用前经水质化验合格后方可投入运行.二、施工设备配备大功率高压清洗机(PX-58 型)1 台,压力表 6 块(Y—150/1.6 级),水泵 2 台,JD6500 三项汽油发电机 2 台,电焊机 2 台,双轮车 4 辆,胶皮管(DN32)500 米,塑料布 2 卷(400 平方米),12 吨水车 3 辆.三、施工方法本工程采纳水压试验法对管道强度及严密性试验,用水冲法对管道进行冲洗消毒.2.1 管道试压前须做好以下工作:(1)对管道、节点、接口等外观进行仔细检查,不得有渗漏水现象。(2)对管件逐一进行检查,特别是闸阀、排气阀检查其完整性,启闭灵活性,有无破损现象,并是否处于开启状态,不合格的及时更换,未开启的及时开启。(3)采纳预留不开挖沟槽土体作为试压后背。后背与盖堵间设支撑,支撑的着力点位于管堵与后背中心,方向与管中心线平行一致。对支线管、支墩、后背进行检查,其一检查有无被其它施工单位施工时破坏或挖断等现象,其二检查管端堵板的牢固性,其三检查支墩强度是否达到强度要求、后背是否稳固。(4)试压所需的机械、设备是否配备齐全,人员是否到位,技术交底是否落实.(5)对试压设备、压力表、排气阀门等检测器具进行功能检查,并进行试用,保证检测器具的功能满足试验要求。(6)管道试压前应清楚管道内的杂物。(7)管道试压前,管顶以上 0.5m 内土方回填是否完成,以防试压时管道系统产生推移.(8)压力表为 1.5 级,表壳公称直径为 150mm;压力表安装在试验段两端部与管道轴线相垂直的支管上.2.2 打压试验程序:(1)在试验管段下游管端堵板预留...
