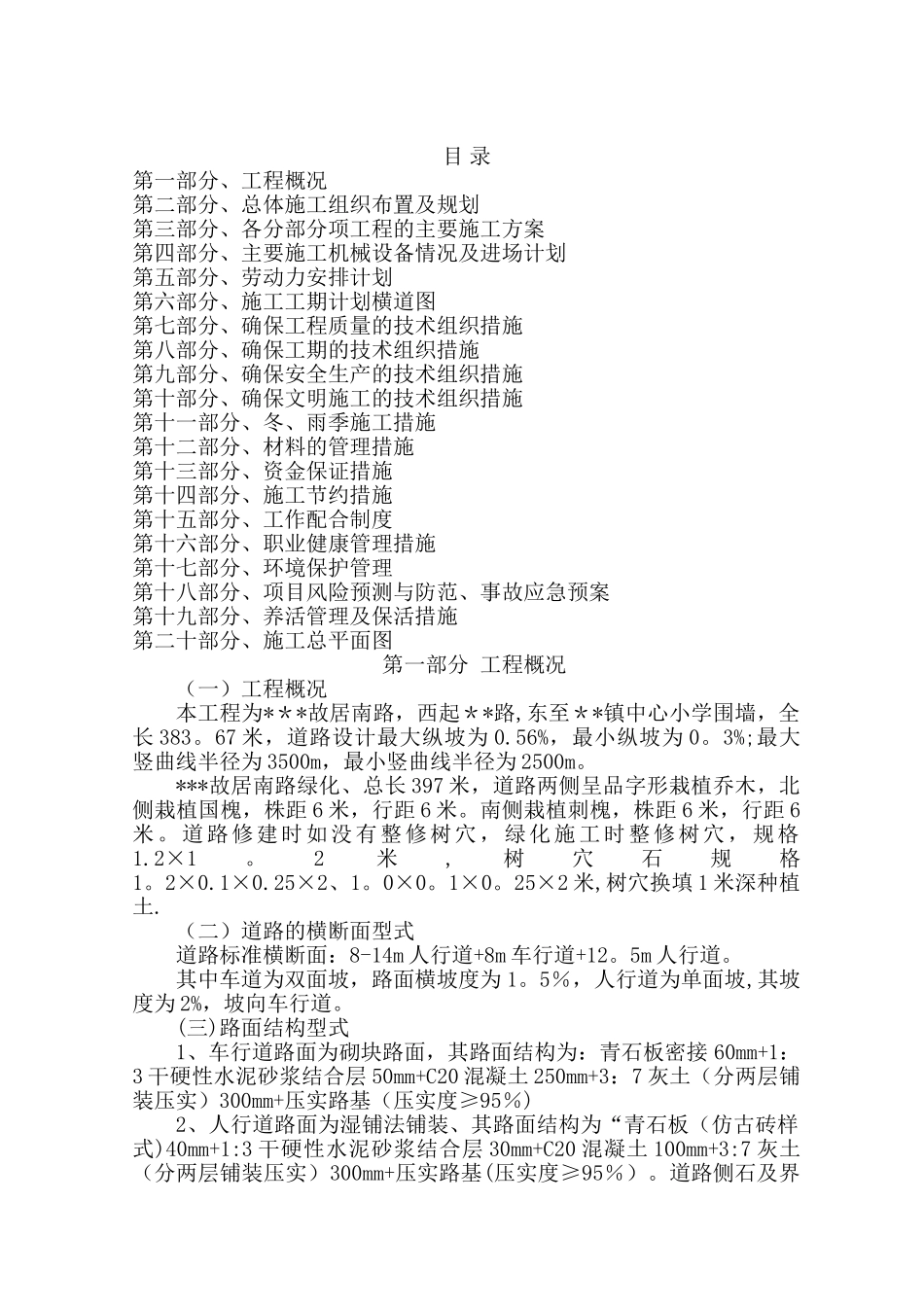

目 录第一部分、工程概况第二部分、总体施工组织布置及规划第三部分、各分部分项工程的主要施工方案第四部分、主要施工机械设备情况及进场计划第五部分、劳动力安排计划第六部分、施工工期计划横道图第七部分、确保工程质量的技术组织措施第八部分、确保工期的技术组织措施第九部分、确保安全生产的技术组织措施第十部分、确保文明施工的技术组织措施第十一部分、冬、雨季施工措施第十二部分、材料的管理措施第十三部分、资金保证措施第十四部分、施工节约措施第十五部分、工作配合制度第十六部分、职业健康管理措施第十七部分、环境保护管理第十八部分、项目风险预测与防范、事故应急预案第十九部分、养活管理及保活措施第二十部分、施工总平面图第一部分 工程概况(一)工程概况本工程为***故居南路,西起**路,东至**镇中心小学围墙,全长 383。67 米,道路设计最大纵坡为 0.56%,最小纵坡为 0。3%;最大竖曲线半径为 3500m,最小竖曲线半径为 2500m。***故居南路绿化、总长 397 米,道路两侧呈品字形栽植乔木,北侧栽植国槐,株距 6 米,行距 6 米。南侧栽植刺槐,株距 6 米,行距 6米。道路修建时如没有整修树穴,绿化施工时整修树穴,规格1.2×1。2米,树穴石规格1。2×0.1×0.25×2、1。0×0。1×0。25×2 米,树穴换填 1 米深种植土.(二)道路的横断面型式道路标准横断面:8-14m 人行道+8m 车行道+12。5m 人行道。其中车道为双面坡,路面横坡度为 1。5%,人行道为单面坡,其坡度为 2%,坡向车行道。(三)路面结构型式1、车行道路面为砌块路面,其路面结构为:青石板密接 60mm+1:3 干硬性水泥砂浆结合层 50mm+C20 混凝土 250mm+3:7 灰土(分两层铺装压实)300mm+压实路基(压实度≥95%)2、人行道路面为湿铺法铺装、其路面结构为“青石板(仿古砖样式)40mm+1:3 干硬性水泥砂浆结合层 30mm+C20 混凝土 100mm+3:7 灰土(分两层铺装压实)300mm+压实路基(压实度≥95%)。道路侧石及界石均为花岗岩材质,外露面为机切面.侧石规格为 200×300×1000mm,界石规格为 100×150×800mm。两侧人行道上均设置树池,树池基本间距为 6m。3、污水管采纳 PE 双壁波纹管,承插管件连接,车行道下塑料排水管的环向弯曲刚度不宜小于 8KN/M,位于非车行道下的塑料排水管的环向弯曲刚度不小于 4KN/M。污水干管管径为 DN400-DN500.(四)工程特点本项目为市政道路及管线工程,穿村道路,两侧为住户,且现有道路两侧...
