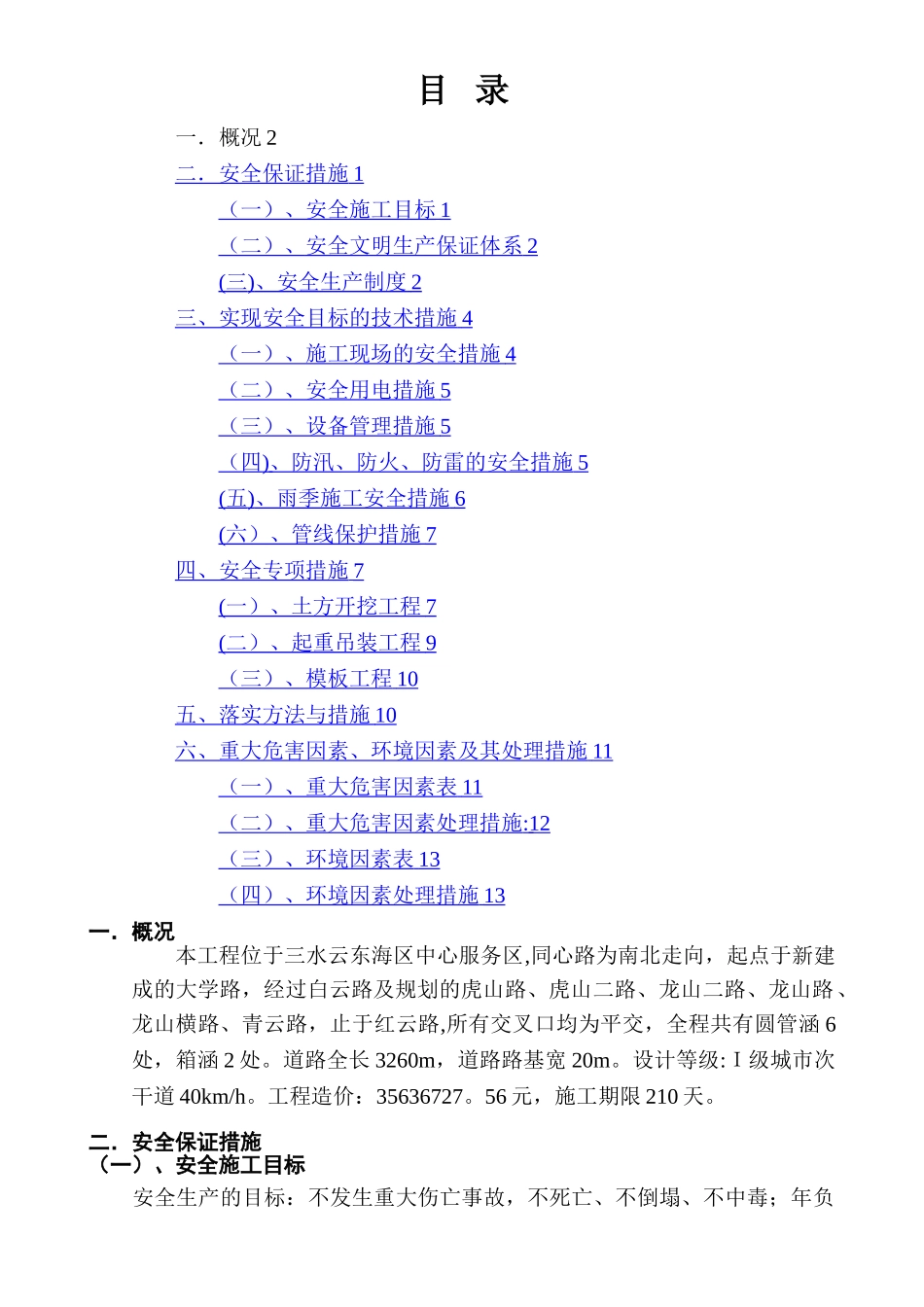

目 录一.概况 2二.安全保证措施 1 (一)、安全施工目标 1 (二)、 安全文明生产保证体系 2 ( 三 ) 、安全生产制度 2 三、实现安全目标的技术措施 4 (一)、施工现场的安全措施 4 (二)、安全用电措施 5 (三)、设备管理措施 5 (四 ) 、防汛、防火、防雷的安全措施 5 ( 五 ) 、 雨季施工安全措施 6 ( 六)、管线保护措施 7 四、安全专项措施 7 ( 一)、土方开挖工程 7 ( 二)、起重吊装工程 9 (三)、模板工程 10 五、落实方法与措施 10 六、重大危害因素、环境因素及其处理措施 11 (一)、重大危害因素表 11 (二)、重大危害因素处理措施 : 12 (三)、环境因素表 13 (四)、环境因素处理措施 13 一.概况本工程位于三水云东海区中心服务区,同心路为南北走向,起点于新建成的大学路,经过白云路及规划的虎山路、虎山二路、龙山二路、龙山路、龙山横路、青云路,止于红云路,所有交叉口均为平交,全程共有圆管涵 6处,箱涵 2 处。道路全长 3260m,道路路基宽 20m。设计等级:I级城市次干道 40km/h。工程造价:35636727。56 元,施工期限 210 天。二.安全保证措施(一)、安全施工目标安全生产的目标:不发生重大伤亡事故,不死亡、不倒塌、不中毒;年负伤频率 6‰以下。贯彻“安全第一,预防为主”的安全生产方针,坚持管生产必须管安全的原则。(二)、安全文明生产保证体系我司已通过国家安全生产监督管理局、安全科学技术讨论中心认证中心的“ 职业安全健康及环境管理体系认证 ” ,本工程项目经理部将下设若干职能部门共同对施工进行安全管理,安全组织机构见下图:(三)、安全生产制度(1)。施工现场的项目经理为安全生产的责任人,建立以项目经理为首,包括施工员、安全员、技术员、班组长参加的的现场安全管理小组,检查监督施工现场及班组安全制度的贯彻执行,做好安全日检记录,并对违反安全规定的人员进行处罚.(2)。由安全生产管理小组按《建筑施工安全检查评分标准》的要求进行检查,并填写相应的表格.安全检查与完善和修订安全管理规章制度结合起来,与安全生产责任制和经济利益挂钩、严明奖惩.(3)。执行安全技术措施交底制度a、所有工程在开工前必须编制有安全技术的施工组织设计(包括施工用电公司分管安全副经理公司分管安全副经理项目经理 : 何文雄项目经理 : 何文雄安全领导小组安全领导小组三防领导小组三防领导小组质安部安全员:吴仍均质...
