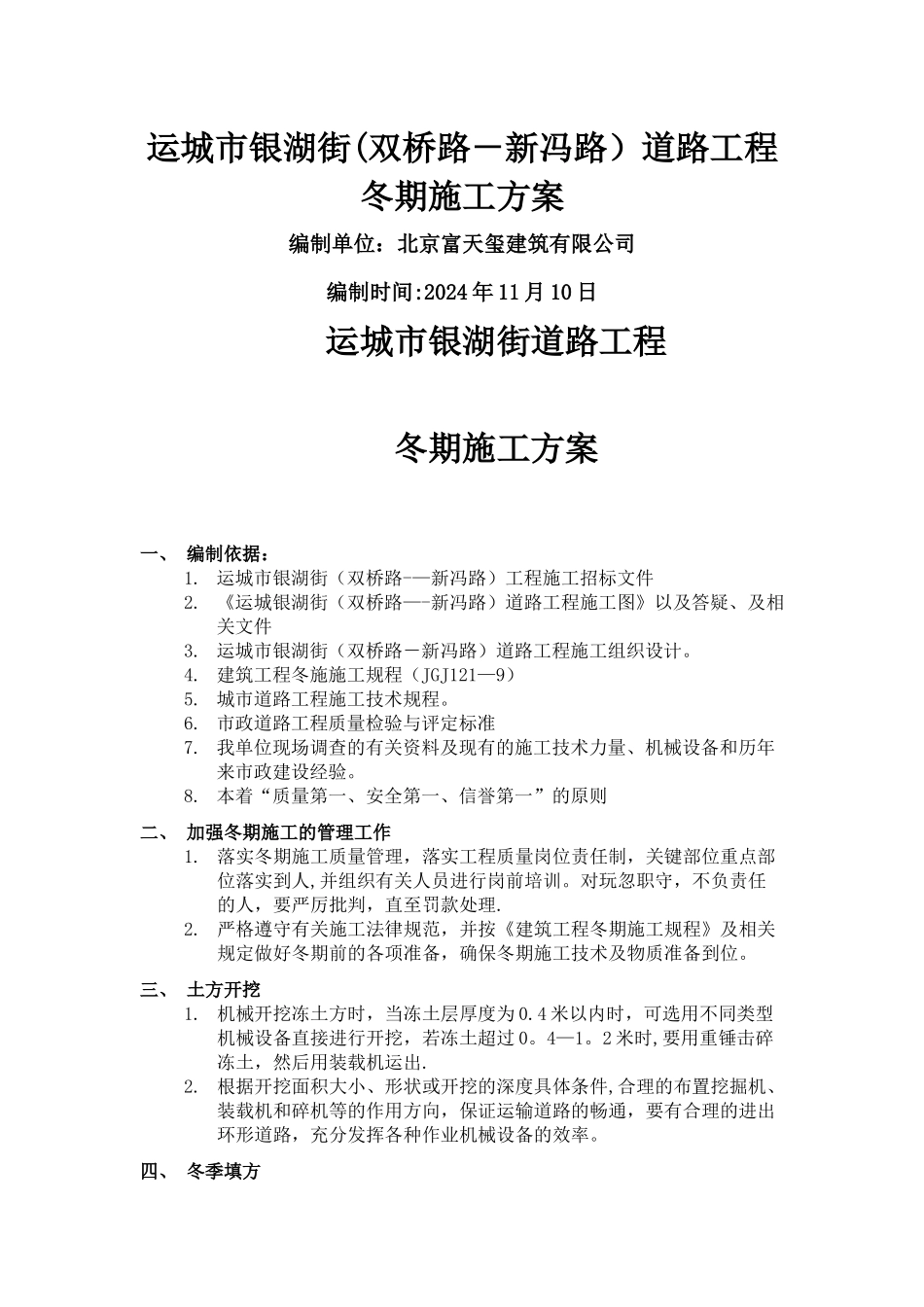

运城市银湖街(双桥路-新冯路)道路工程冬期施工方案编制单位:北京富天玺建筑有限公司编制时间:2024 年 11 月 10 日运城市银湖街道路工程冬期施工方案一、 编制依据:1
运城市银湖街(双桥路-—新冯路)工程施工招标文件2
《运城银湖街(双桥路—-新冯路)道路工程施工图》以及答疑、及相关文件3
运城市银湖街(双桥路-新冯路)道路工程施工组织设计
建筑工程冬施施工规程(JGJ121—9)5
城市道路工程施工技术规程
市政道路工程质量检验与评定标准7
我单位现场调查的有关资料及现有的施工技术力量、机械设备和历年来市政建设经验
本着“质量第一、安全第一、信誉第一”的原则二、 加强冬期施工的管理工作1
落实冬期施工质量管理,落实工程质量岗位责任制,关键部位重点部位落实到人,并组织有关人员进行岗前培训
对玩忽职守,不负责任的人,要严厉批判,直至罚款处理
严格遵守有关施工法律规范,并按《建筑工程冬期施工规程》及相关规定做好冬期前的各项准备,确保冬期施工技术及物质准备到位
三、 土方开挖1
机械开挖冻土方时,当冻土层厚度为 0
4 米以内时,可选用不同类型机械设备直接进行开挖,若冻土超过 0
2 米时,要用重锤击碎冻土,然后用装载机运出
根据开挖面积大小、形状或开挖的深度具体条件,合理的布置挖掘机、装载机和碎机等的作用方向,保证运输道路的畅通,要有合理的进出环形道路,充分发挥各种作业机械设备的效率

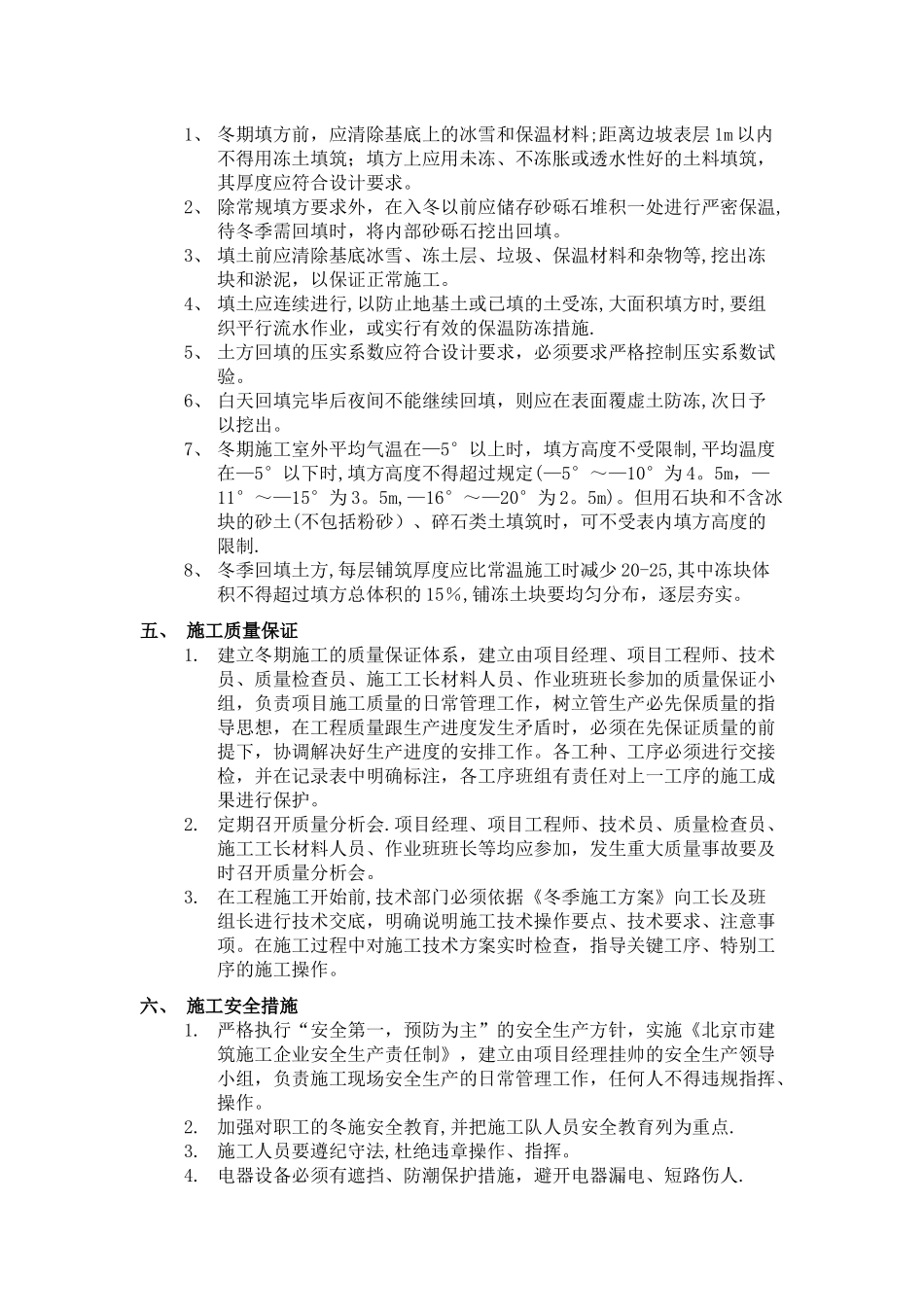

四、 冬季填方1、 冬期填方前,应清除基底上的冰雪和保温材料;距离边坡表层 1m 以内不得用冻土填筑;填方上应用未冻、不冻胀或透水性好的土料填筑,其厚度应符合设计要求
2、 除常规填方要求外,在入冬以前应储存砂砾石堆积一处进行严密保温,待冬季需回填时,将内部砂砾石挖出回填

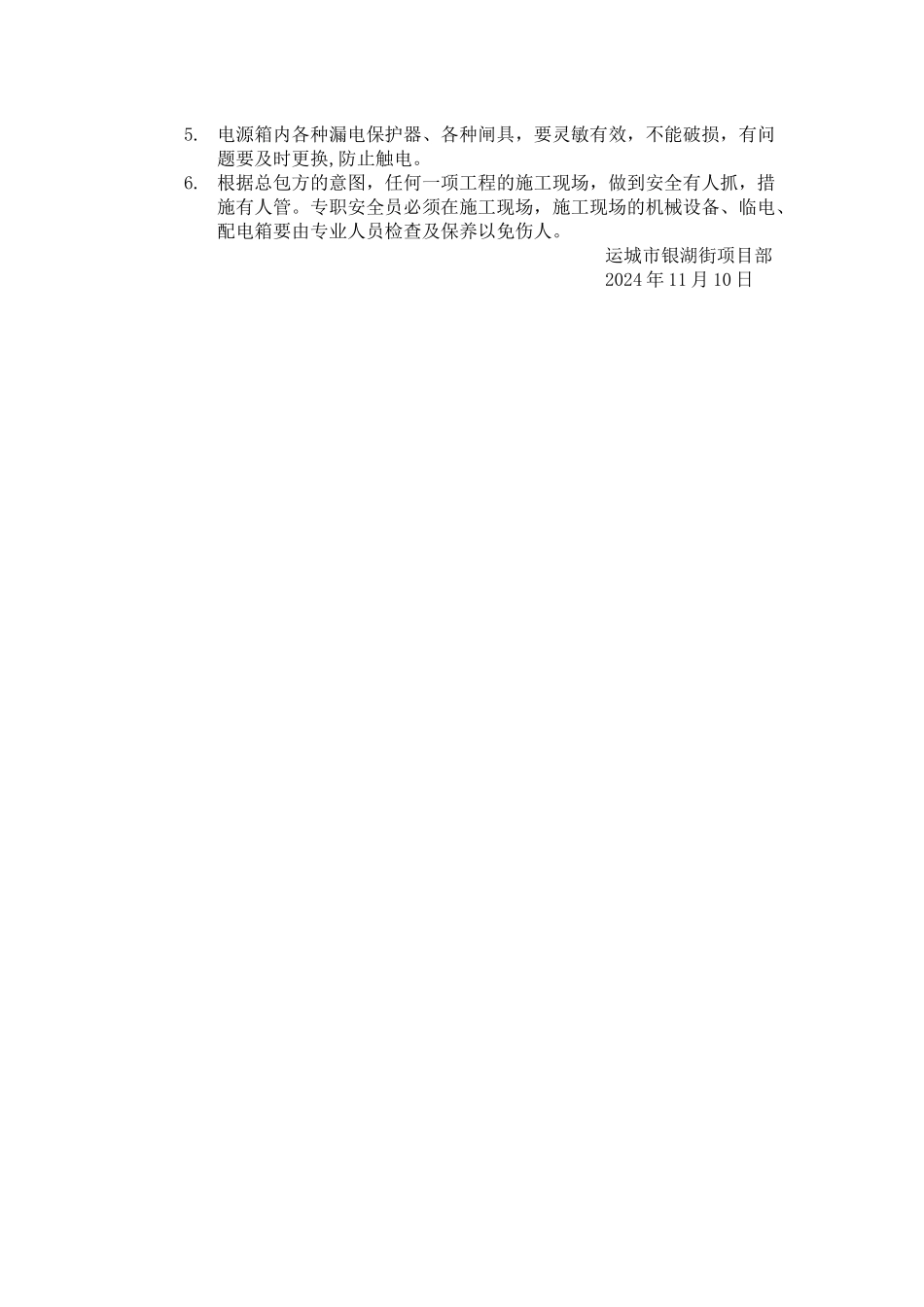

3、 填土前应清除基底冰雪、冻土层、垃圾、保温材料和杂物等,挖出冻
