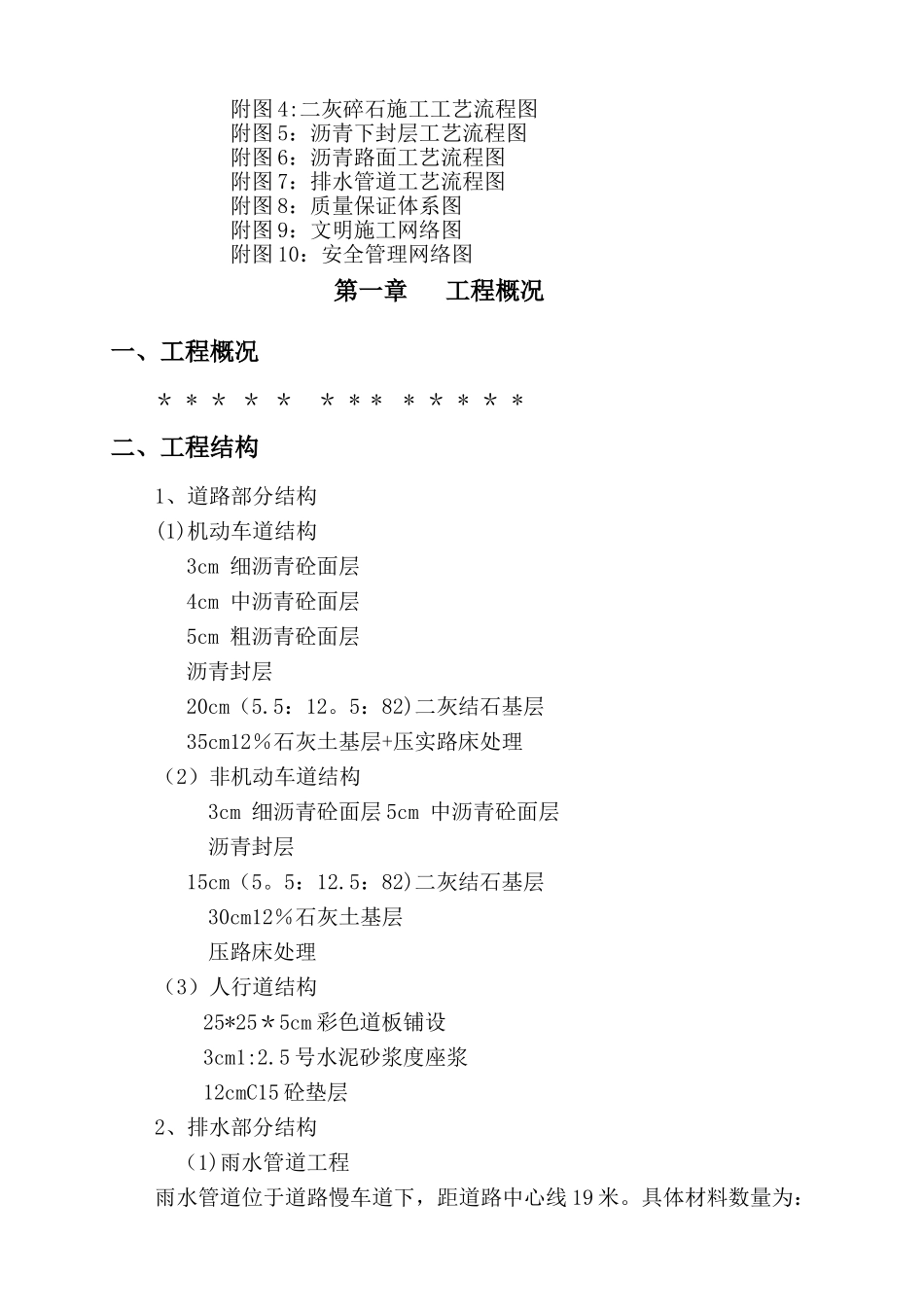

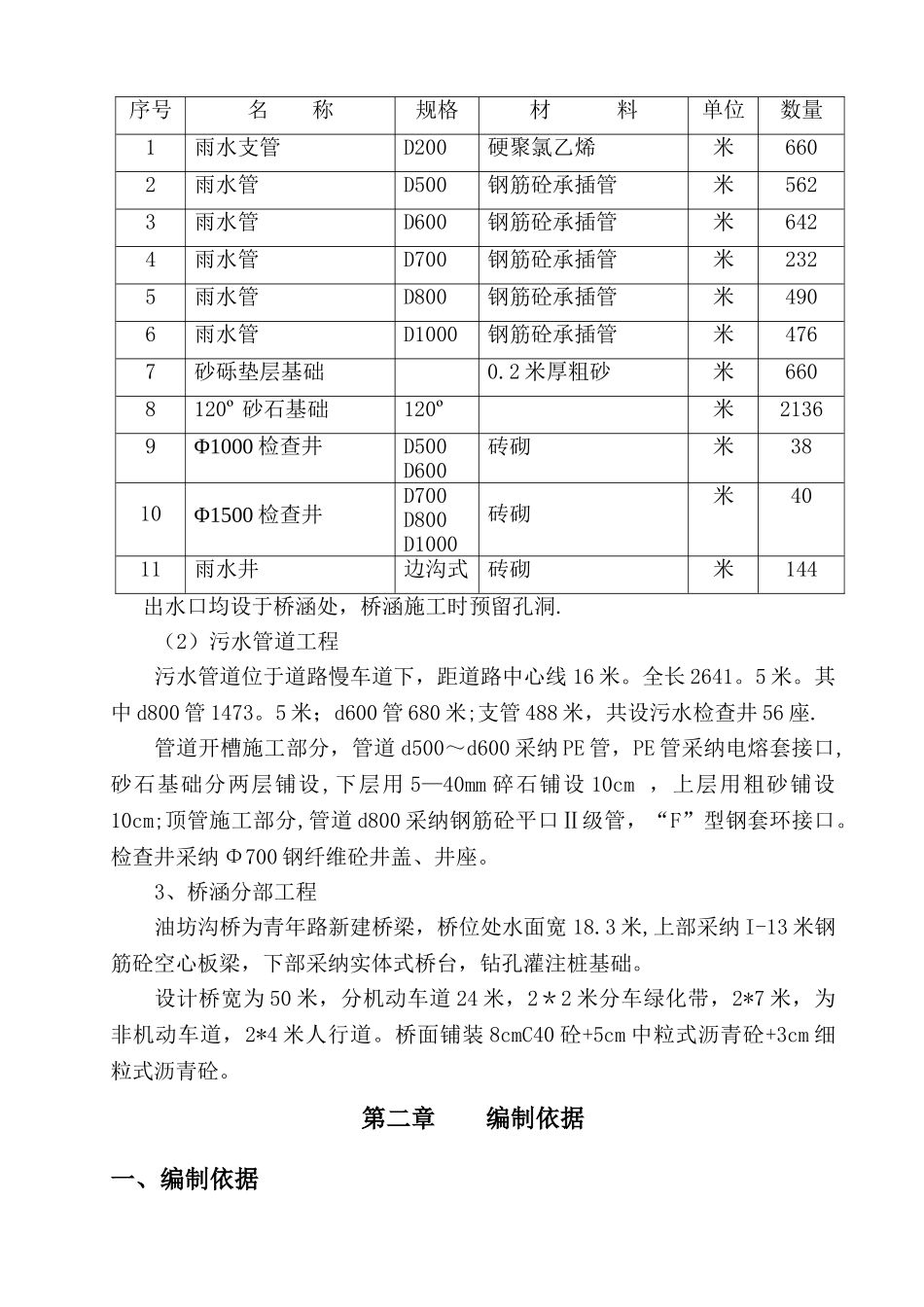

目 录第一章 工程概况一、 概况二、工程结构第二章 编制依据及质量目标一、 编制依据二、 组织措施三、 质量目标第三章 施工准备 一、 劳动准备 二、 技术准备 三、 材料准备四、现场准备五、管线施工准备六、 施工进度计划七、 施工现场平面布置第四章主要分部施工方案及技术措施一、道路二、排水三、桥梁四、板涵第五章 质量目标和保证措施 一、 质量目标二、管理网络三、保证措施第六章 工程工期保证措施和雨季施工措施 一、 工期保证措施二、 缩短工期措施三、 雨季施工措施第七章 施工现场文明管理措施一、 文明施工措施二、 安全生产措施三、 管线综合穿插施工措施四、 社会矛盾方面影响施工的措施五、 成品保护措施第八章 工程成本 降低措施第九章 加强多边合作与协调 附表 1:项目部具体人员配置附表 2:劳动力组合表 附表 3:拟投入本工程的主要施工机具表 附表 4:本项目材料试验仪器和质检设备配备表 附表 5:施工进度计划表 附图 1:施工组织机构网络图 附图 2:施工现场平面布置图附图 3:石灰土施工工艺流程图附图 4:二灰碎石施工工艺流程图附图 5:沥青下封层工艺流程图附图 6:沥青路面工艺流程图附图 7:排水管道工艺流程图附图 8:质量保证体系图附图 9:文明施工网络图附图 10:安全管理网络图第一章 工程概况一、工程概况* * * * * * * * * * * * *二、工程结构1、道路部分结构(1)机动车道结构3cm 细沥青砼面层4cm 中沥青砼面层5cm 粗沥青砼面层沥青封层20cm(5.5:12。5:82)二灰结石基层35cm12%石灰土基层+压实路床处理(2)非机动车道结构3cm 细沥青砼面层 5cm 中沥青砼面层沥青封层15cm(5。5:12.5:82)二灰结石基层30cm12%石灰土基层压路床处理(3)人行道结构25*25*5cm 彩色道板铺设3cm1:2.5 号水泥砂浆度座浆12cmC15 砼垫层2、排水部分结构(1)雨水管道工程雨水管道位于道路慢车道下,距道路中心线 19 米。具体材料数量为:序号名 称规格材 料单位数量1雨水支管D200硬聚氯乙烯米6602雨水管D500钢筋砼承插管米5623雨水管D600钢筋砼承插管米6424雨水管D700钢筋砼承插管米2325雨水管D800钢筋砼承插管米4906雨水管D1000钢筋砼承插管米4767砂砾垫层基础0.2 米厚粗砂米6608120º 砂石基础120º米21369Φ1000 检查井D500D600砖砌米3810Φ1500 检查井D700D800D1000砖砌米4011雨水井边沟式砖砌米144 出水口均设于桥涵处,桥涵...
