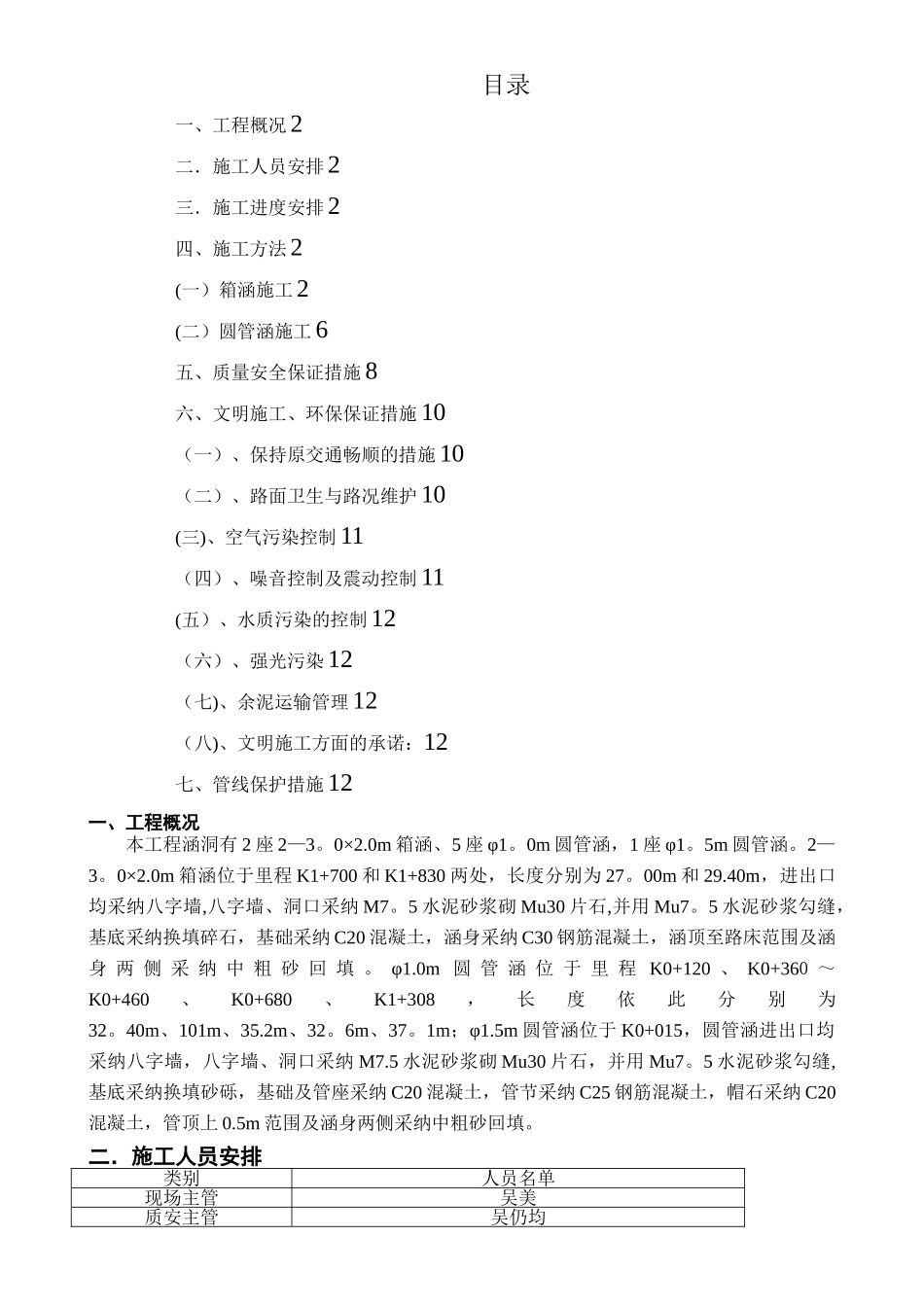

目录一、工程概况2二.施工人员安排2三.施工进度安排2四、施工方法2(一)箱涵施工2(二)圆管涵施工6五、质量安全保证措施8六、文明施工、环保保证措施 10(一)、保持原交通畅顺的措施 10(二)、路面卫生与路况维护 10(三)、空气污染控制11(四)、噪音控制及震动控制 11(五)、水质污染的控制12(六)、强光污染12(七)、余泥运输管理12(八)、文明施工方面的承诺:12七、管线保护措施12一、工程概况本工程涵洞有 2 座 2—3
0m 箱涵、5 座 φ1
0m 圆管涵,1 座 φ1
5m 圆管涵
0m 箱涵位于里程 K1+700 和 K1+830 两处,长度分别为 27
00m 和 29
40m,进出口均采纳八字墙,八字墙、洞口采纳 M7
5 水泥砂浆砌 Mu30 片石,并用 Mu7
5 水泥砂浆勾缝,基底采纳换填碎石,基础采纳 C20 混凝土,涵身采纳 C30 钢筋混凝土,涵顶至路床范围及涵身 两 侧 采 纳 中 粗 砂 回 填
0m 圆 管 涵 位 于 里 程 K0+120 、 K0+360 ~K0+460、K0+680、K1+308,长度依此分别为32
40m、101m、35
5m 圆管涵位于 K0+015,圆管涵进出口均采纳八字墙,八字墙、洞口采纳 M7
5 水泥砂浆砌 Mu30 片石,并用 Mu7
5 水泥砂浆勾缝,基底采纳换填砂砾,基础及管座采纳 C20 混凝土,管节采纳 C25 钢筋混凝土,帽石采纳 C20混凝土,管顶上 0
5m 范围及涵身两侧采纳中粗砂回填

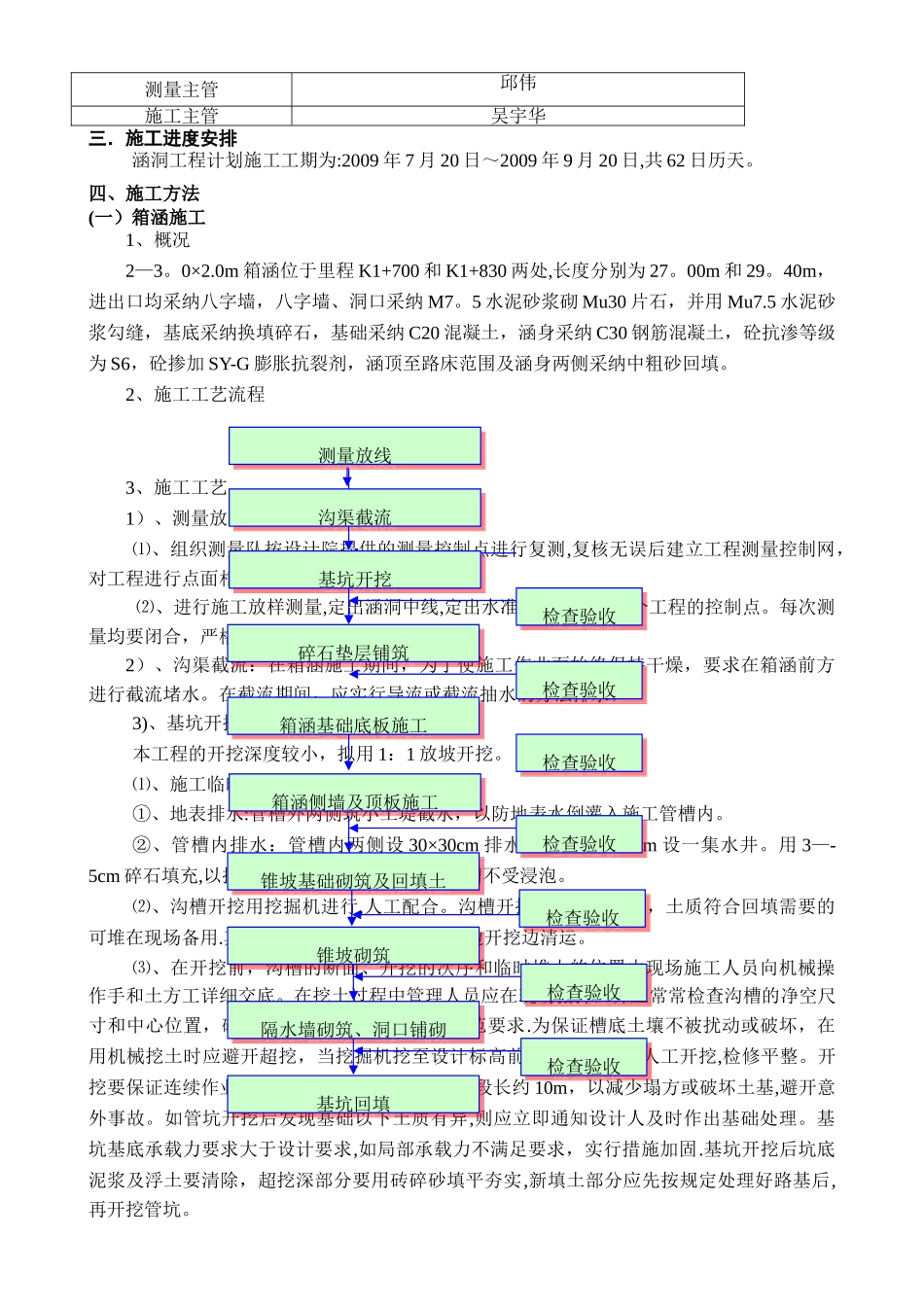

二.施工人员安排类别人员名单现场主管吴美质安主管吴仍均测量主管邱伟施工主管吴宇华三.施工进度安排涵洞工程计划施工工期为:2009 年 7 月 20 日~2009 年 9 月 20 日,共 62 日历天

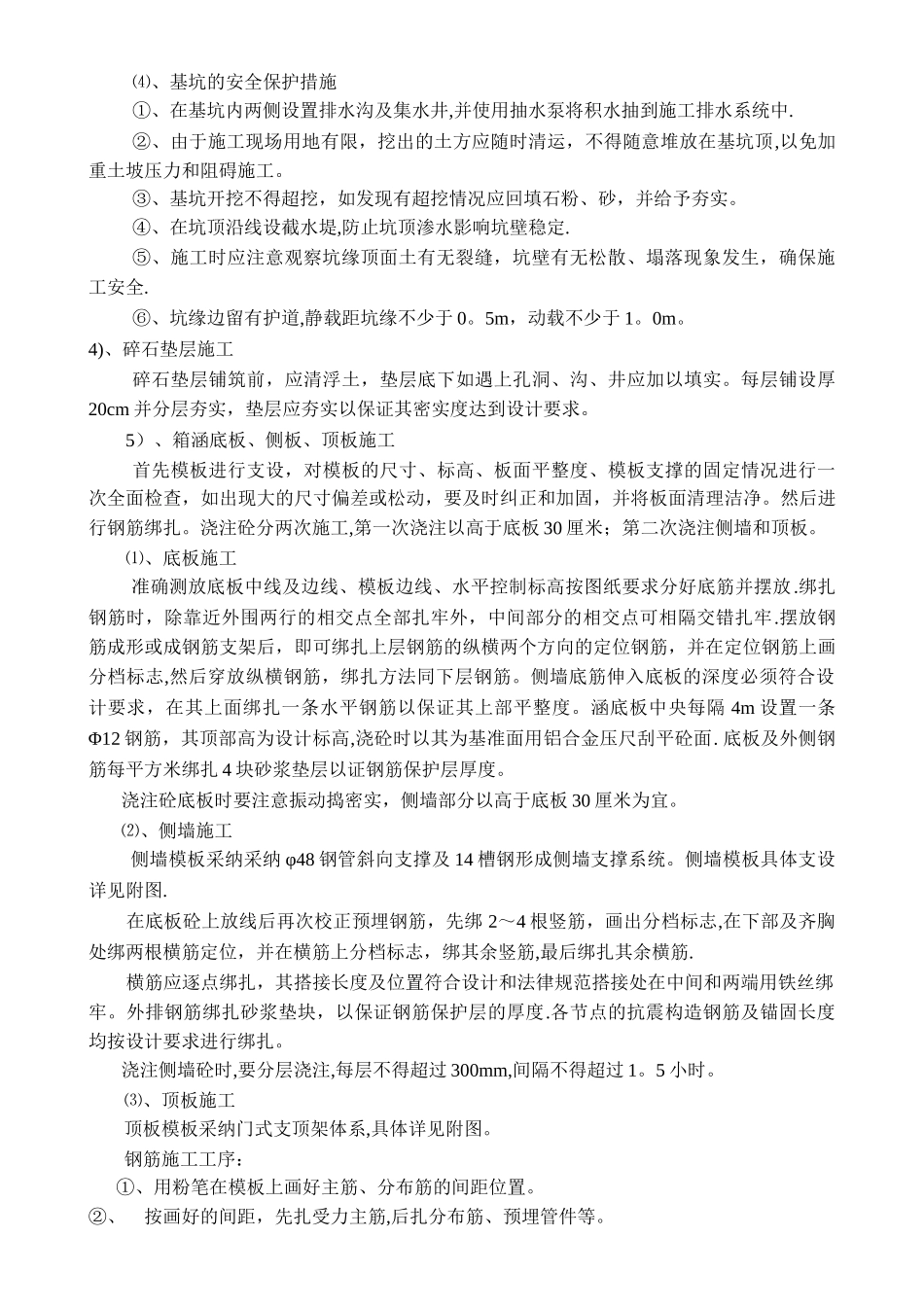

四、施工方法(一)箱涵
