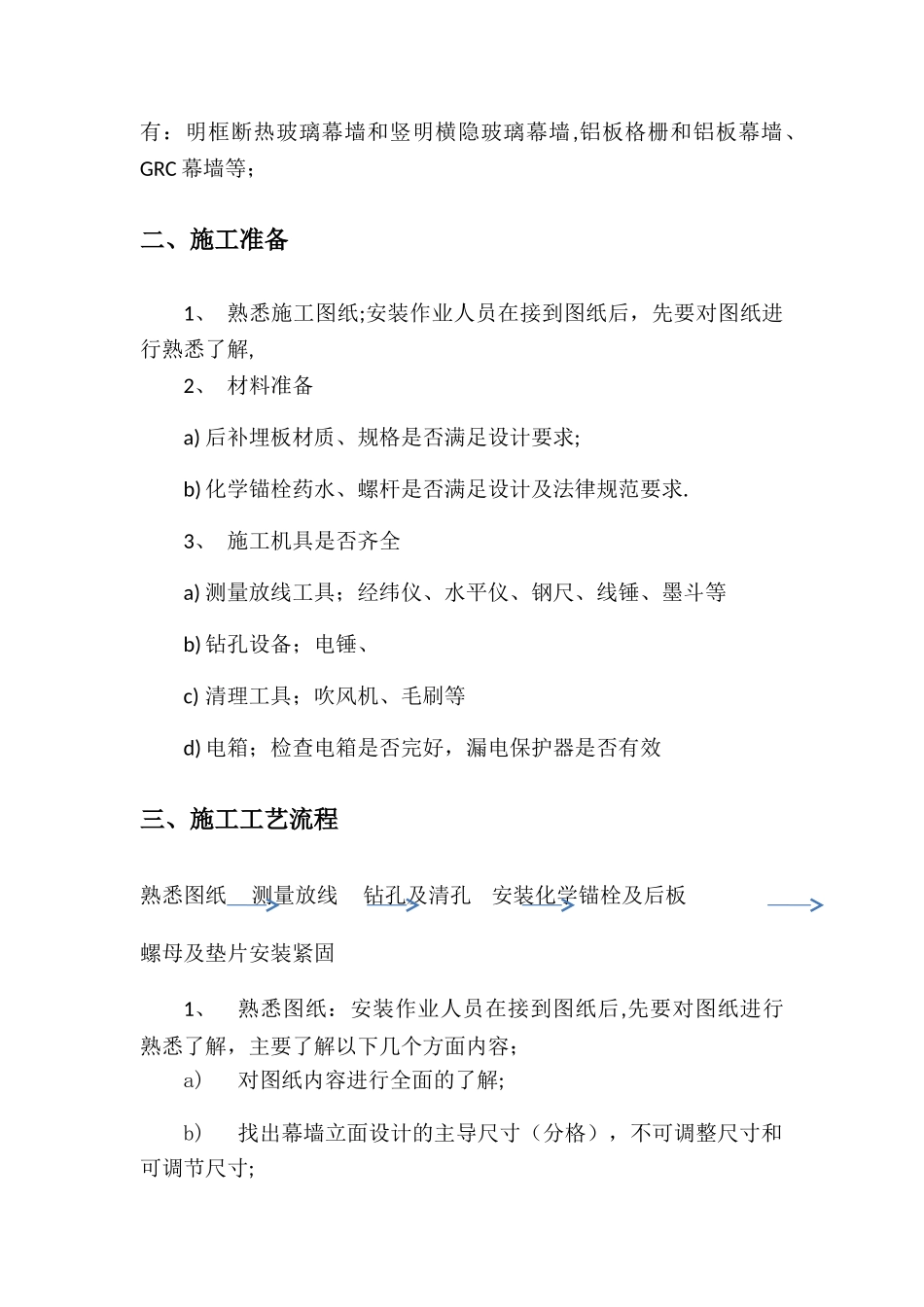

编制:审核:批准:xxx工程指挥部二〇一四年十月三日目录一、工程概况 1二、施工准备 2 三、施工工艺流程 2 四、预埋件安装偏差处理措施 : 4 五、质量标准 5 六、安全及文明施工 5 七、附件 -— 幕墙计算书 6 一、工程概况1、工程名称:xxx2、设计单位:xxx3、质量标准:合格4、执行标准:国家现行的工程质量标准及设计要求5、工程概况:站房地上二层,建筑高度为 13.80m。幕墙形式有:明框断热玻璃幕墙和竖明横隐玻璃幕墙,铝板格栅和铝板幕墙、GRC 幕墙等;二、施工准备1、 熟悉施工图纸;安装作业人员在接到图纸后,先要对图纸进行熟悉了解,2、 材料准备a) 后补埋板材质、规格是否满足设计要求;b) 化学锚栓药水、螺杆是否满足设计及法律规范要求.3、 施工机具是否齐全a) 测量放线工具;经纬仪、水平仪、钢尺、线锤、墨斗等b) 钻孔设备;电锤、c) 清理工具;吹风机、毛刷等d) 电箱;检查电箱是否完好,漏电保护器是否有效三、施工工艺流程熟悉图纸 测量放线 钻孔及清孔 安装化学锚栓及后板螺母及垫片安装紧固1、熟悉图纸:安装作业人员在接到图纸后,先要对图纸进行熟悉了解,主要了解以下几个方面内容;a)对图纸内容进行全面的了解;b)找出幕墙立面设计的主导尺寸(分格),不可调整尺寸和可调节尺寸;c)明确转角及异形处的处理方法;2、测量放线:a) 找出定位轴线:将图纸中标明的定位轴线与实际施工现场进行对比找出定位轴线的准确位置b) 找出定位点:根据在现场查找的准确定位轴线,根据图纸中提供的有关内容,c) 确定定位点:定位点数量不得少于两点,确定定位点时要反复测量一定要保证定位准确无误。d) 抄平(打水平):用水准仪,对两个定位点确定水平位置,水准仪要按法律规范使用(使用方法略),先水准仪定位时要考虑安全,定位间距离大致相同,水准仪要摆正放稳,不能出现移动、错位等现象,要注意正确使用和保管好水准仪。e) 拉水平线:在找出定位点位置抄平后,在定位点间拉水平线,水平线可选用细钢丝线,同时用紧线器收紧,保证钢丝线的水平度。f) 测量误差:在水平线拉好后,对所在工作面进行测量,主要进行水平方向的测量,同时检查各轴线(定位轴线)间的误差。通过测量出的结果分析产生误差的原因,核对有关法律规范(施工)对误差允许值的要求,在规定误差范围内的,可消化误差,超过误差范围应与土建方或甲方协商解决。g) 调整误差:对在法律规范允许范围内的误差进行调整时,要求每一定位轴线间的误差,...
