新华人寿大厦外装修工程幕墙安全专项施工方案编制人: 审核人: 批准人: 编制单位:编制时间:2024— 11—20 目 录第一部分工程概况2第二部分 编制依据 3第三部分 施工计划 5第四部分 施工工艺技术 6第一章 幕墙施工防护棚搭方案 6第二章 幕墙材料垂直运输方案 16 第三章 幕墙吊篮搭设方案 24第五部分 冬季施工方案 43第六部分 施工安全保证措施 46第七部分 劳动力计划 6 1第一部分 工程概况一
工程概况工程名称:地 点:建设单位:管理公司:设计单位:监理单位:幕墙工程概况:幕墙工程分包单位:幕墙工程分包范围:二
施工平面布置1
主楼主体结构地下 3 层,地上 21 层,一至三层为公共建筑,四层以上为居住建筑,建筑高度 79
施工平面布置:幕墙施工以吊篮为主, 脚手架为辅
局部位置先搭设脚手架,脚手架上面满铺 50mm 厚木板,将吊篮安装在脚手架上面
吊篮形式:以 6m 电动吊篮为主,吊篮配置数量 31 台
一次吊篮沿外立面周边满布;升降梯口处为二次吊篮为局部布置
脚手架形式:落地式脚手架
1 施工现状改建工程,结构施工用的外脚手架已拆除
2 施工要求(1)
主体结构验收合格
与幕墙安装相关的施工准备已完成,施工现场已具备幕墙安装条件,方可进行幕墙安装
按公司、总包、监理工程师批准的《施工组织设计》组织施工
施工前进行安全技术交底,各项安全措施已落实
施工全过程按专家论证及批准的《安全专项施工方案》执行
技术保证条件本工程《深化设计图纸》已获得设计单位批准
施工部位的《施工图纸》已完成
本工程《施工组织设计》已获得公司、总包单位及监理工程师审批
本工程《安全专项施工方案》经公司、总包、监理工程师审批,并经专家论证后批准

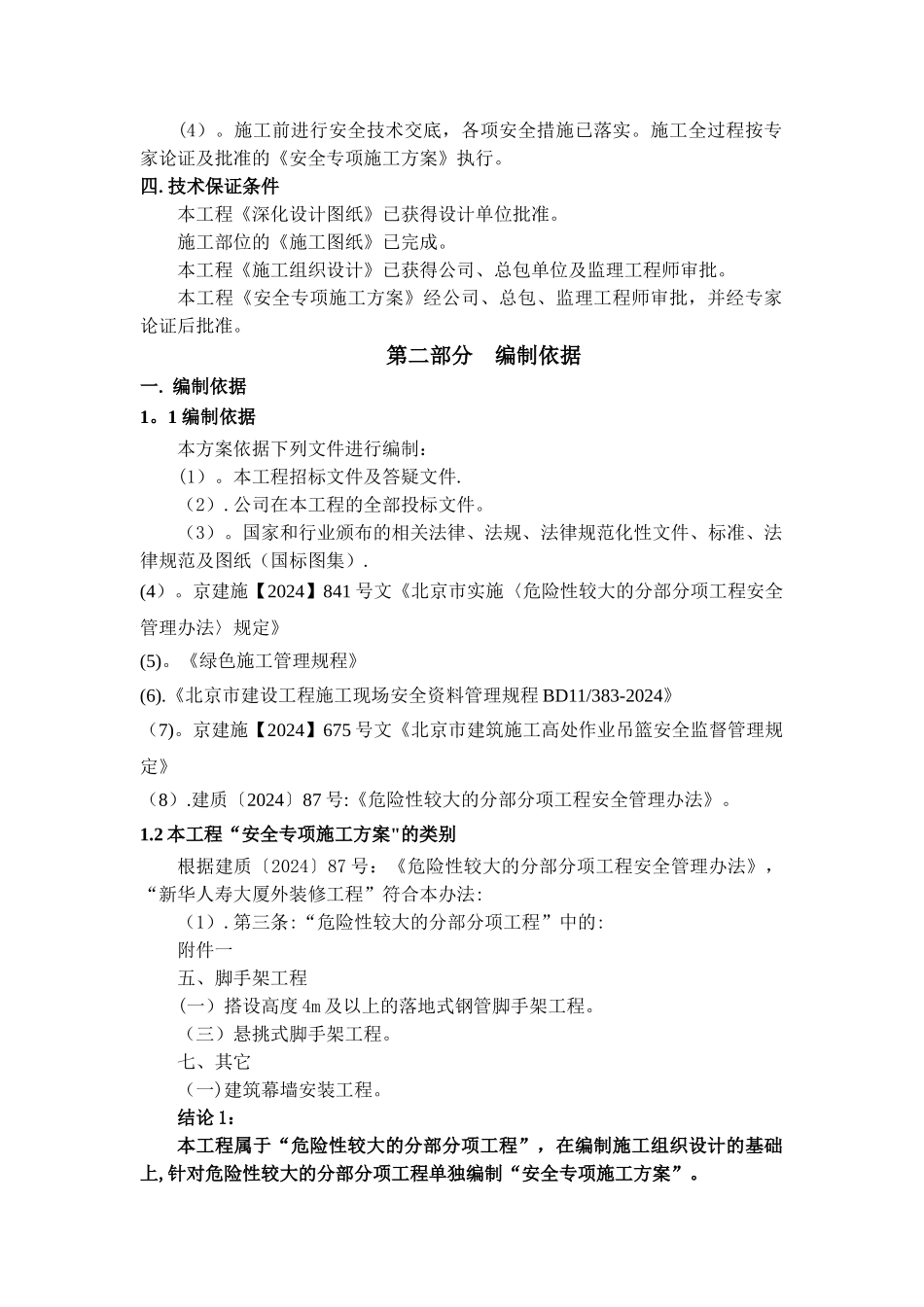

第二部分 编制依据一
1 编制依据本方案依据下列文件进行编制:
