干 挂 石 材 工 程施工方案1、 工程概况工程名称:xxxxxxxxxx 楼外墙石材干挂; 建设单位:xxxxxxxxxxxxxxxx;工程地点:xxxxxxxxxxxxxxxx;本工程由地上 xxx 层,局部 xxx 层组成
结构类型为钢架结构
2、 编制依据《建筑工程质量验收统一标准》GB—50300-2001《建筑装饰装修工程施工质量验收法律规范》GB-50201-2001 《干挂饰面石材 及 其 金 属 挂 件 》 JC830
1 、 2—2024 《 金 属 与 石 材 幕 墙 工 程 技 术 法 律 规范》JGJ133—2001 《天然石材统一编号》GB/T17670-2024《天然花岗石荒料》GB/T204-2001 《硅酮建筑密封胶》GB/T14683—2024 《石材幕墙接缝用密封胶》JC/T883-2001《建筑钢结构焊接规程》JGJ81—91《钢结构工程施工及验收法律规范》GB50205-2001 3 、施工安排3

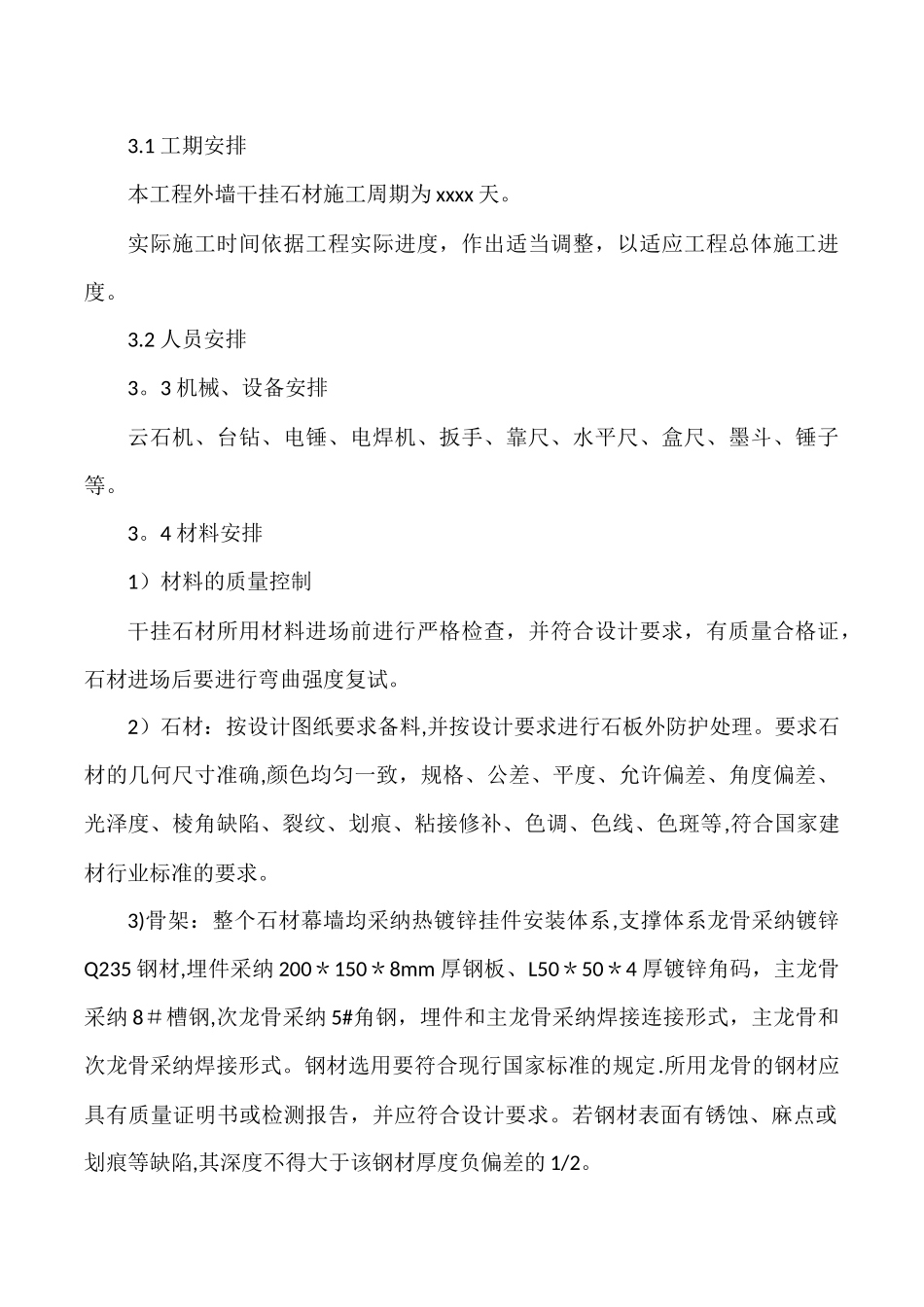

1 工期安排本工程外墙干挂石材施工周期为 xxxx 天
实际施工时间依据工程实际进度,作出适当调整,以适应工程总体施工进度
2 人员安排3
3 机械、设备安排云石机、台钻、电锤、电焊机、扳手、靠尺、水平尺、盒尺、墨斗、锤子等
4 材料安排1)材料的质量控制干挂石材所用材料进场前进行严格检查,并符合设计要求,有质量合格证,石材进场后要进行弯曲强度复试
2)石材:按设计图纸要求备料,并按设计要求进行石板外防护处理
要求石材的几何尺寸准确,颜色均匀一致,规格、公差、平度、允许偏差、角度偏差、光泽度、棱角缺陷、裂纹、划痕、粘接修补、色调、色线、色斑等,符合国家建材行业标准的要求

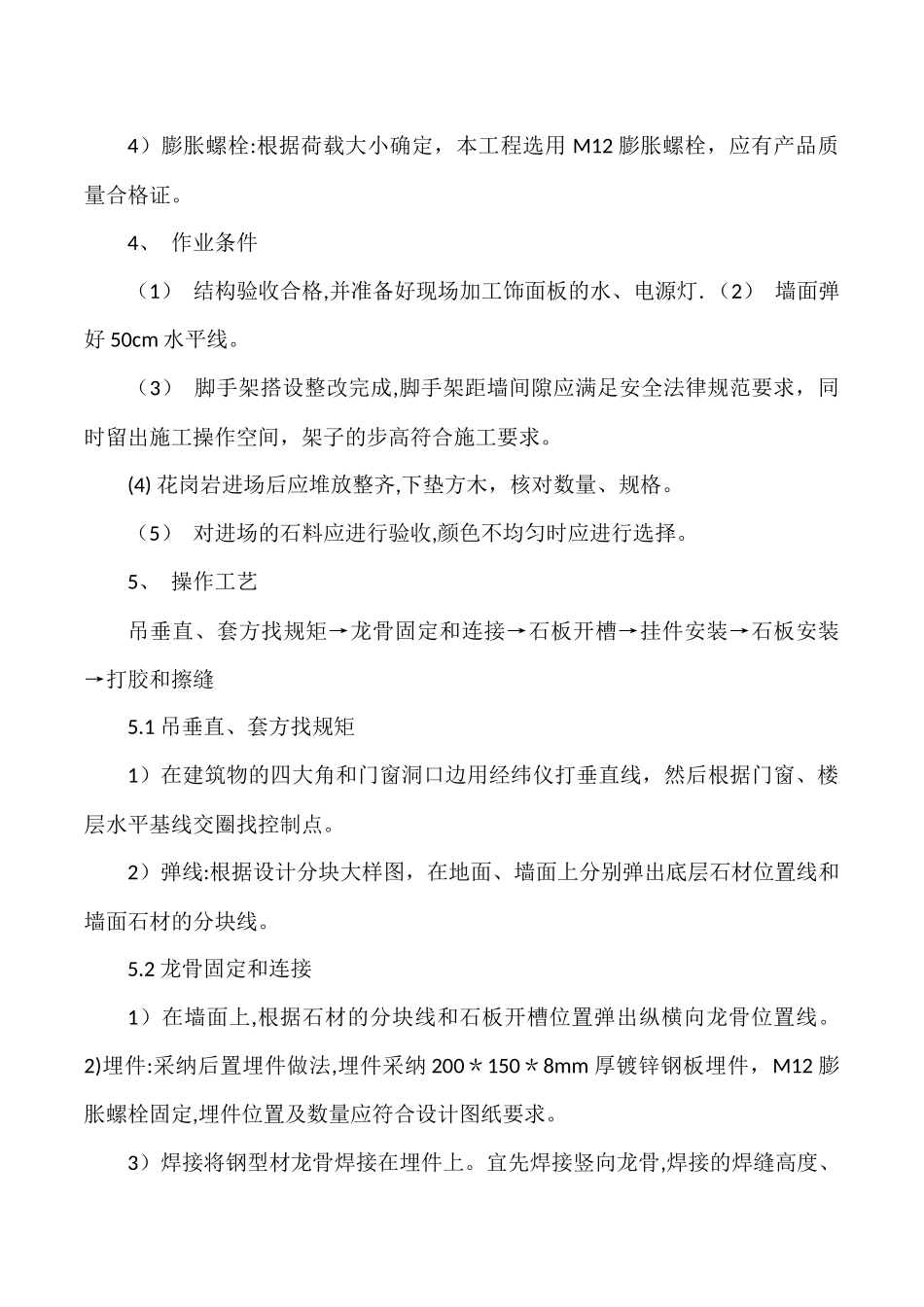

3)骨架:整个石材幕墙均采纳热镀锌挂件安装体系,支撑体系龙骨采纳镀锌Q235 钢材,埋件采纳 200*150*8mm 厚钢板、L50*50*4 厚镀锌角码,主龙骨
