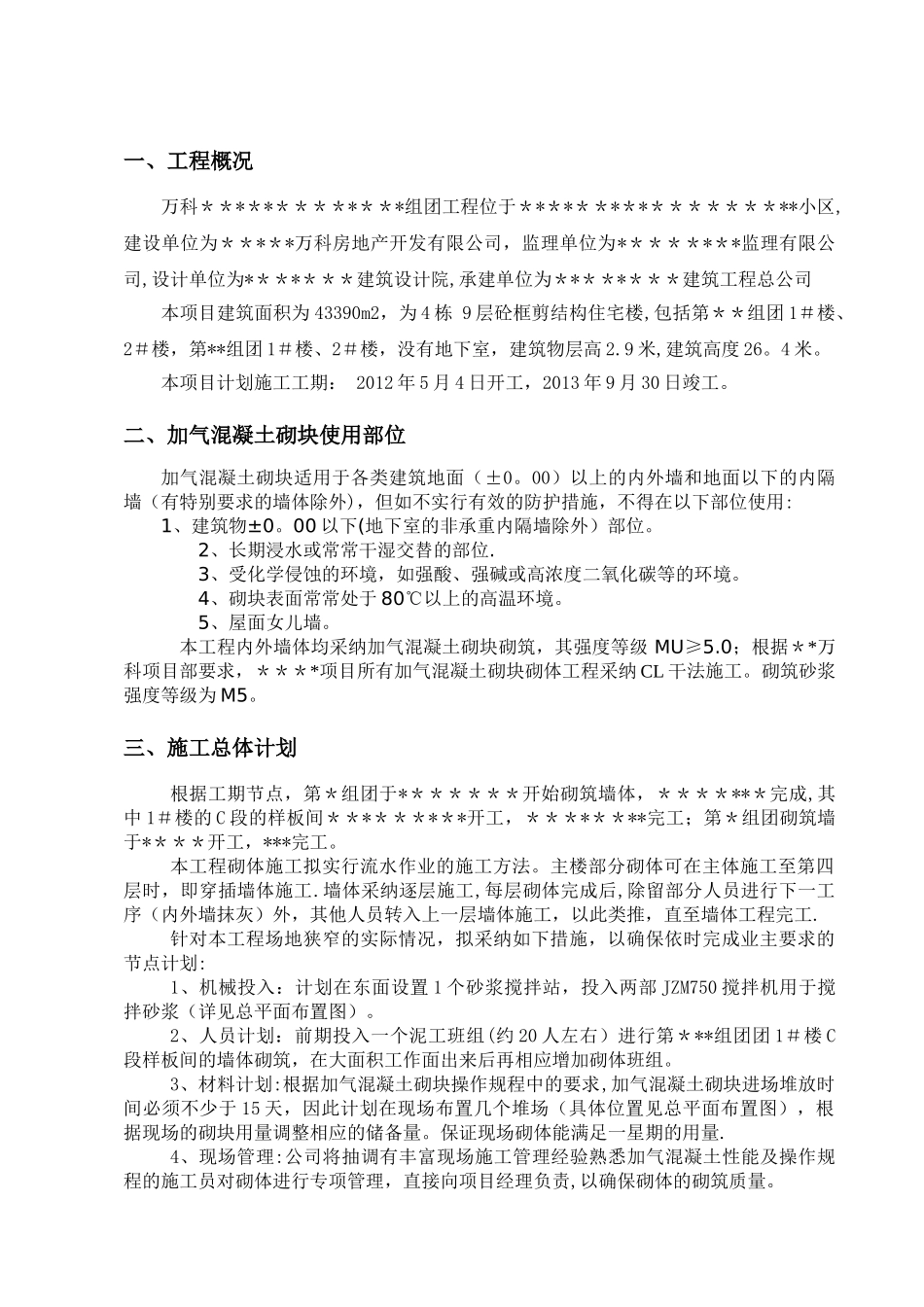

**万科*****项目后期第*****组团干法砌筑工程施工方案编制单位:*******建筑工程总公司编制: 审核: 审批:日期:2012 年 04 月 10 日目录一、工程概况 1二、加气混凝土砌块使用部位 1 三、施工总体计划 1 四、作业条件 2 五、砌体质量要求 2 六、材料现场堆放及加气混凝土砌块龄期要求 2 七、加气混凝土砌块操作工艺 3 (一)工艺流程 3 (二 ) 、 CL 干法施工技术要点 3 (三 ) 、细部做法 5 八、砖砌体质量保证措施 7 九、墙体裂缝防渗措施 8 十、成品保护 8 十一、安全规定 9 一、工程概况万科*************组团工程位于******************小区,建设单位为*****万科房地产开发有限公司,监理单位为********监理有限公司,设计单位为*******建筑设计院,承建单位为********建筑工程总公司本项目建筑面积为 43390m2,为 4 栋 9 层砼框剪结构住宅楼,包括第**组团 1#楼、2#楼,第**组团 1#楼、2#楼,没有地下室,建筑物层高 2.9 米,建筑高度 26。4 米。 本项目计划施工工期: 2012 年 5 月 4 日开工,2013 年 9 月 30 日竣工。二、加气混凝土砌块使用部位加气混凝土砌块适用于各类建筑地面(±0。00)以上的内外墙和地面以下的内隔墙(有特别要求的墙体除外),但如不实行有效的防护措施,不得在以下部位使用:1、建筑物±0。00 以下(地下室的非承重内隔墙除外)部位。 2、长期浸水或常常干湿交替的部位. 3、受化学侵蚀的环境,如强酸、强碱或高浓度二氧化碳等的环境。 4、砌块表面常常处于 80℃以上的高温环境。 5、屋面女儿墙。本工程内外墙体均采纳加气混凝土砌块砌筑,其强度等级 MU≥5.0;根据**万科项目部要求,****项目所有加气混凝土砌块砌体工程采纳 CL 干法施工。砌筑砂浆强度等级为 M5。三、施工总体计划根据工期节点,第*组团于*******开始砌筑墙体,*******完成,其中 1#楼的 C 段的样板间*********开工,********完工;第*组团砌筑墙于****开工,***完工。本工程砌体施工拟实行流水作业的施工方法。主楼部分砌体可在主体施工至第四层时,即穿插墙体施工.墙体采纳逐层施工,每层砌体完成后,除留部分人员进行下一工序(内外墙抹灰)外,其他人员转入上一层墙体施工,以此类推,直至墙体工程完工.针对本工程场地狭窄的实际情况,拟采纳如下措施,以确保依时完成业主...
