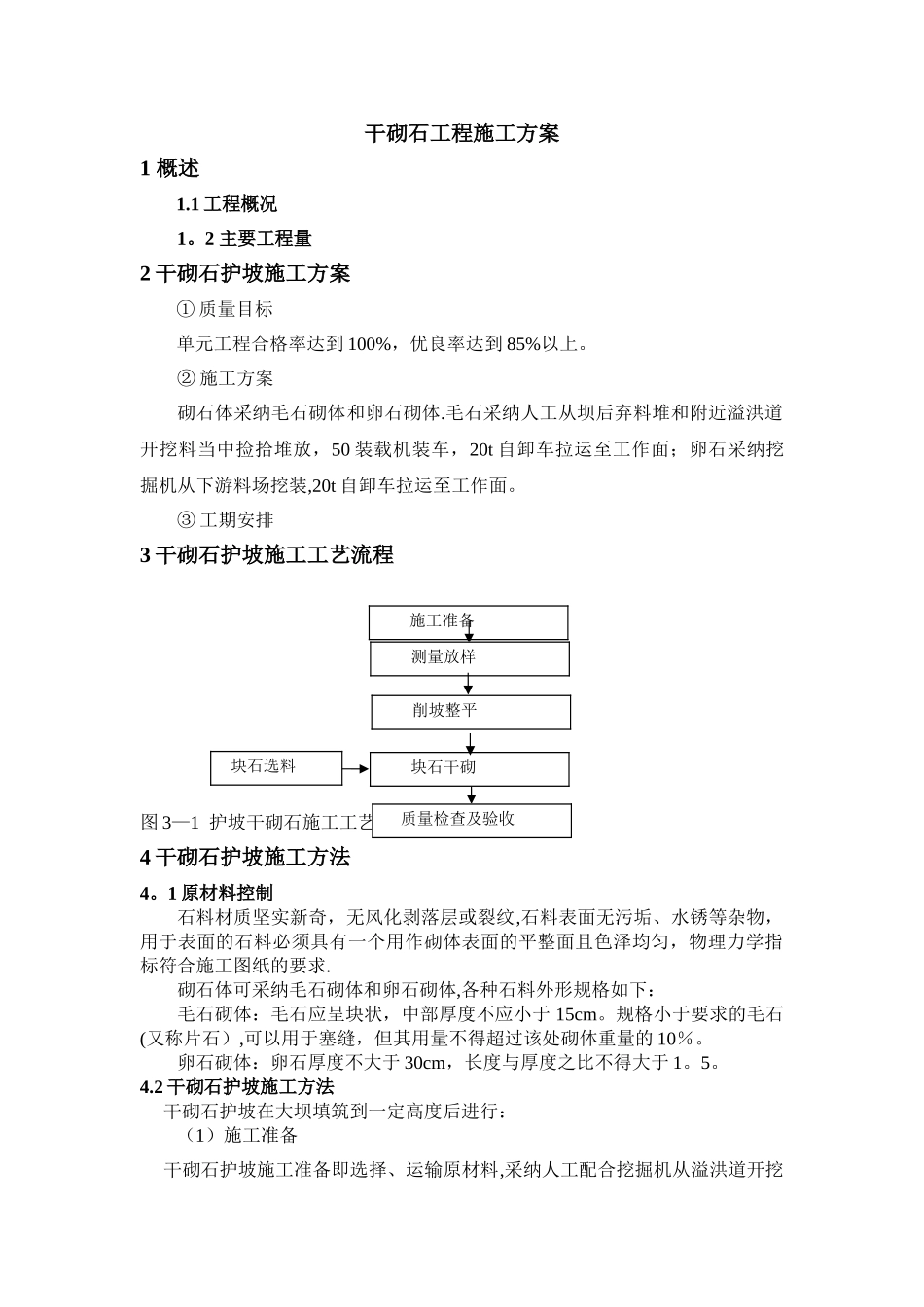

干砌石工程施工方案1 概述1.1 工程概况1。2 主要工程量2 干砌石护坡施工方案① 质量目标单元工程合格率达到 100%,优良率达到 85%以上。② 施工方案砌石体采纳毛石砌体和卵石砌体.毛石采纳人工从坝后弃料堆和附近溢洪道开挖料当中捡拾堆放,50 装载机装车,20t 自卸车拉运至工作面;卵石采纳挖掘机从下游料场挖装,20t 自卸车拉运至工作面。③ 工期安排3 干砌石护坡施工工艺流程 图 3—1 护坡干砌石施工工艺流程4 干砌石护坡施工方法4。1 原材料控制石料材质坚实新奇,无风化剥落层或裂纹,石料表面无污垢、水锈等杂物,用于表面的石料必须具有一个用作砌体表面的平整面且色泽均匀,物理力学指标符合施工图纸的要求.砌石体可采纳毛石砌体和卵石砌体,各种石料外形规格如下:毛石砌体:毛石应呈块状,中部厚度不应小于 15cm。规格小于要求的毛石(又称片石),可以用于塞缝,但其用量不得超过该处砌体重量的 10%。卵石砌体:卵石厚度不大于 30cm,长度与厚度之比不得大于 1。5。4.2 干砌石护坡施工方法 干砌石护坡在大坝填筑到一定高度后进行:(1)施工准备 干砌石护坡施工准备即选择、运输原材料,采纳人工配合挖掘机从溢洪道开挖 施工准备 测量放样 削坡整平 块石干砌 质量检查及验收 块石选料料、坝后弃料堆和下游料场挑拣符合要求的块石,20t 自卸车运至工作面. (2)测量放样 安排测量队进行测量放样,严格控制坡面平整度. (3)削坡整平 对已填筑到一定高程的下游坡面进行平整夯实,将坡面修整平顺. (4)块石干砌 将选好并已运至工作面的块石人工运送到填料部位,上坝“之"字路 3m 范围内日立 360 挖掘机将块石放至填料部位,人工砌筑,超出 3m 范围,每 1m 站一人,转运至填料部位。 块石砌筑应满足平整、稳定、密实、错缝等基本要求,此外还应符合下列几点要求:① 坡面应有均匀的颜色和外观.② 坡面上的干砌石砌筑,以一层与一层错缝锁结方式铺砌。护坡表面砌缝的宽度不应大于 25mm,砌石边缘应顺直、整齐牢固,严禁出现通缝、叠砌和浮塞。③不得在外露面用块石砌筑,而中间以小石填心。④应由低向高逐步铺砌,要嵌紧、整平,铺砌厚度应达到设计要求。 (5)质量检查及验收 砌筑完成后报监理工程师检查验收。5 干砌石护坡质量保证措施 各工序严格执行“三检制”和“三不放过”原则,建立、健全质量管理岗位责任制,确保工程施工质量. 5.1 砌石工程开工后,根据设计及法律规范要求做好砌体...
