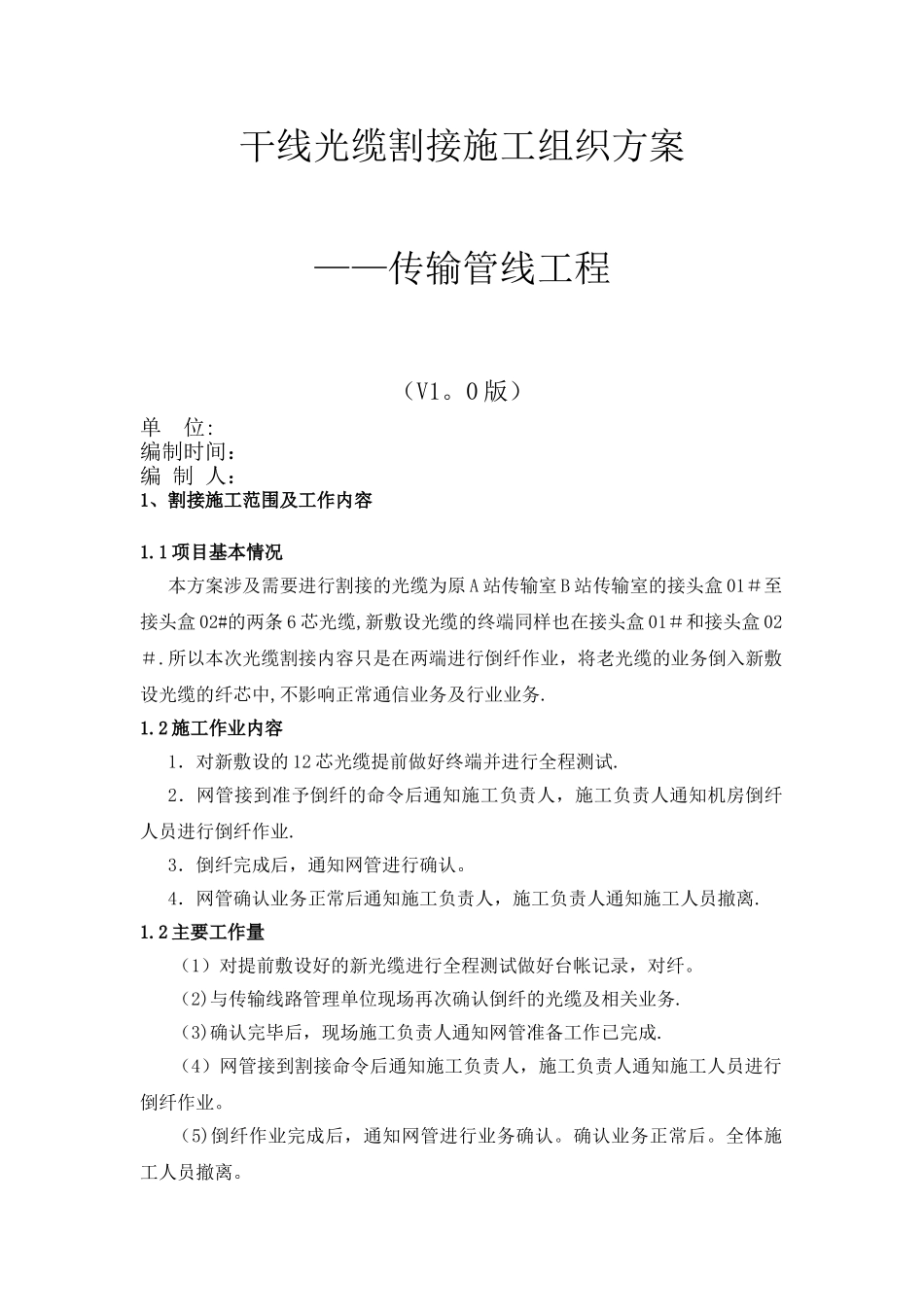

干线光缆割接施工组织方案——传输管线工程(V1
0 版)单 位:编制时间:编 制 人:1、割接施工范围及工作内容1
1 项目基本情况本方案涉及需要进行割接的光缆为原 A 站传输室 B 站传输室的接头盒 01#至接头盒 02#的两条 6 芯光缆,新敷设光缆的终端同样也在接头盒 01#和接头盒 02#
所以本次光缆割接内容只是在两端进行倒纤作业,将老光缆的业务倒入新敷设光缆的纤芯中,不影响正常通信业务及行业业务
2 施工作业内容1.对新敷设的 12 芯光缆提前做好终端并进行全程测试
2.网管接到准予倒纤的命令后通知施工负责人,施工负责人通知机房倒纤人员进行倒纤作业
3.倒纤完成后,通知网管进行确认
4.网管确认业务正常后通知施工负责人,施工负责人通知施工人员撤离
2 主要工作量(1)对提前敷设好的新光缆进行全程测试做好台帐记录,对纤
(2)与传输线路管理单位现场再次确认倒纤的光缆及相关业务
(3)确认完毕后,现场施工负责人通知网管准备工作已完成
(4)网管接到割接命令后通知施工负责人,施工负责人通知施工人员进行倒纤作业
(5)倒纤作业完成后,通知网管进行业务确认
确认业务正常后
全体施工人员撤离
(6)割接作业完成后做好新旧光缆对应业务信息记录

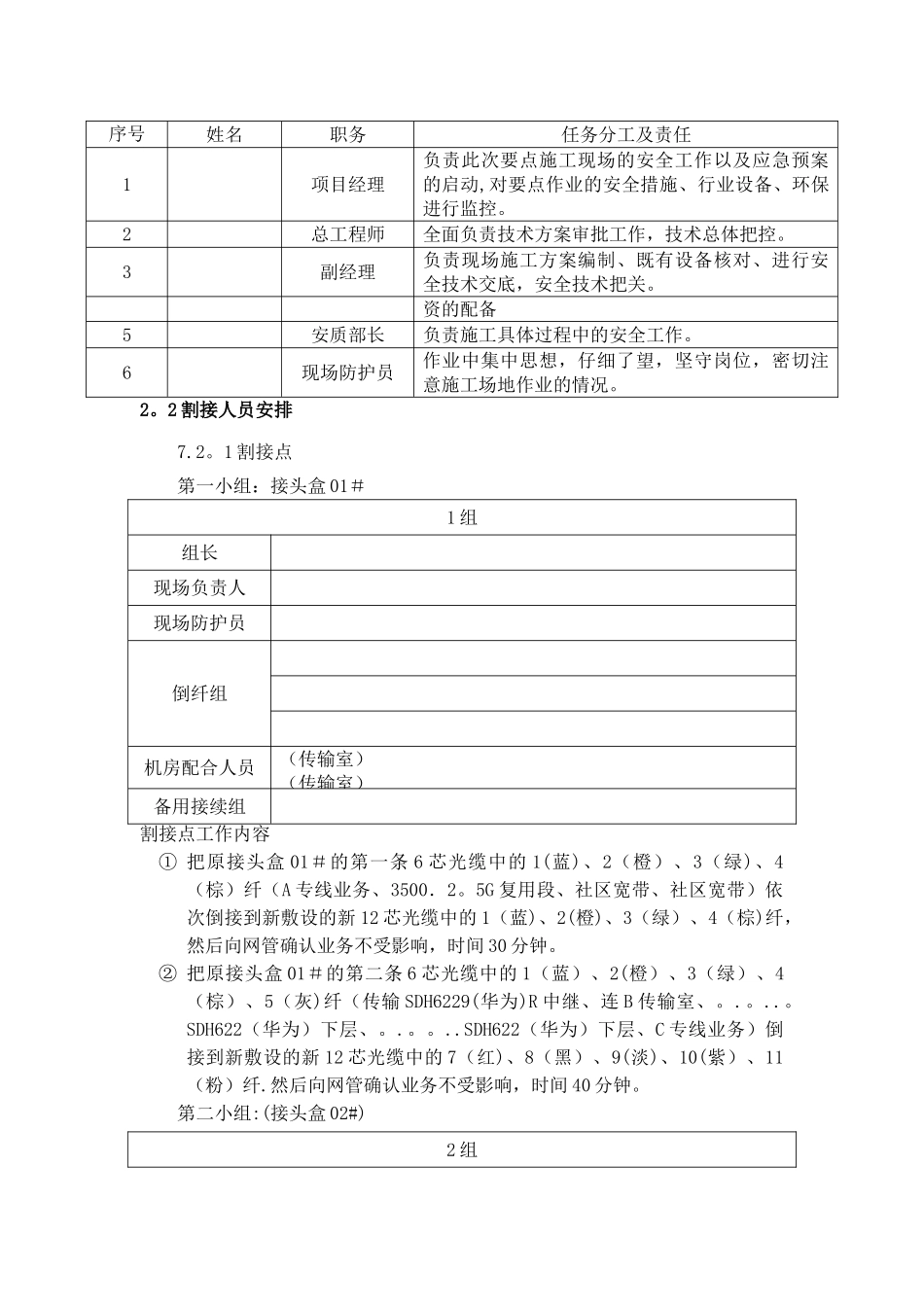

新旧光缆色谱及接续对比表—干线传输光缆 1原老两条 6 芯光缆:GYTA53—6B新 12 芯光缆:GYTA53—12B束管纤芯业务业务纤芯束管1(蓝)1(蓝)A 专线业务1(蓝)1(蓝)2(橙)3500.2
5G 复用段2(橙)3(绿)社区宽带3(绿)4(棕)社区宽带4(棕)5(灰)5(灰)6(白)6(白)1(蓝)1(蓝)传输 SDH6229(华为)R 中继7(红)2(橙)2(橙)连 B 传输室8(黑)3(绿)
SDH622(华为)下层9(淡)4(棕)
SDH622(华为)下层10(紫)5(灰)C 专线业务
