砖砌院墙施编制人:审核人:审批人:工程概况本工程围墙设计按《****工程》结构 L0907-SG-0002;景观 L0907-SL-0008、L0907-SL-0009 图进行施工,围墙施工分实体围墙与透空围墙两种
垫层为 C20 素混凝土,围墙中设圈梁、构造柱;地面以下砌体用 MU10 蒸压灰砂砖,地面以上砌体用 MU7
5 蒸压灰砂砖墙裙及柱为 MU7
5 机砖,7
5 水泥砂浆砌筑;M5 水泥砂浆砌筑,M5 水泥砂浆砌筑,1:2

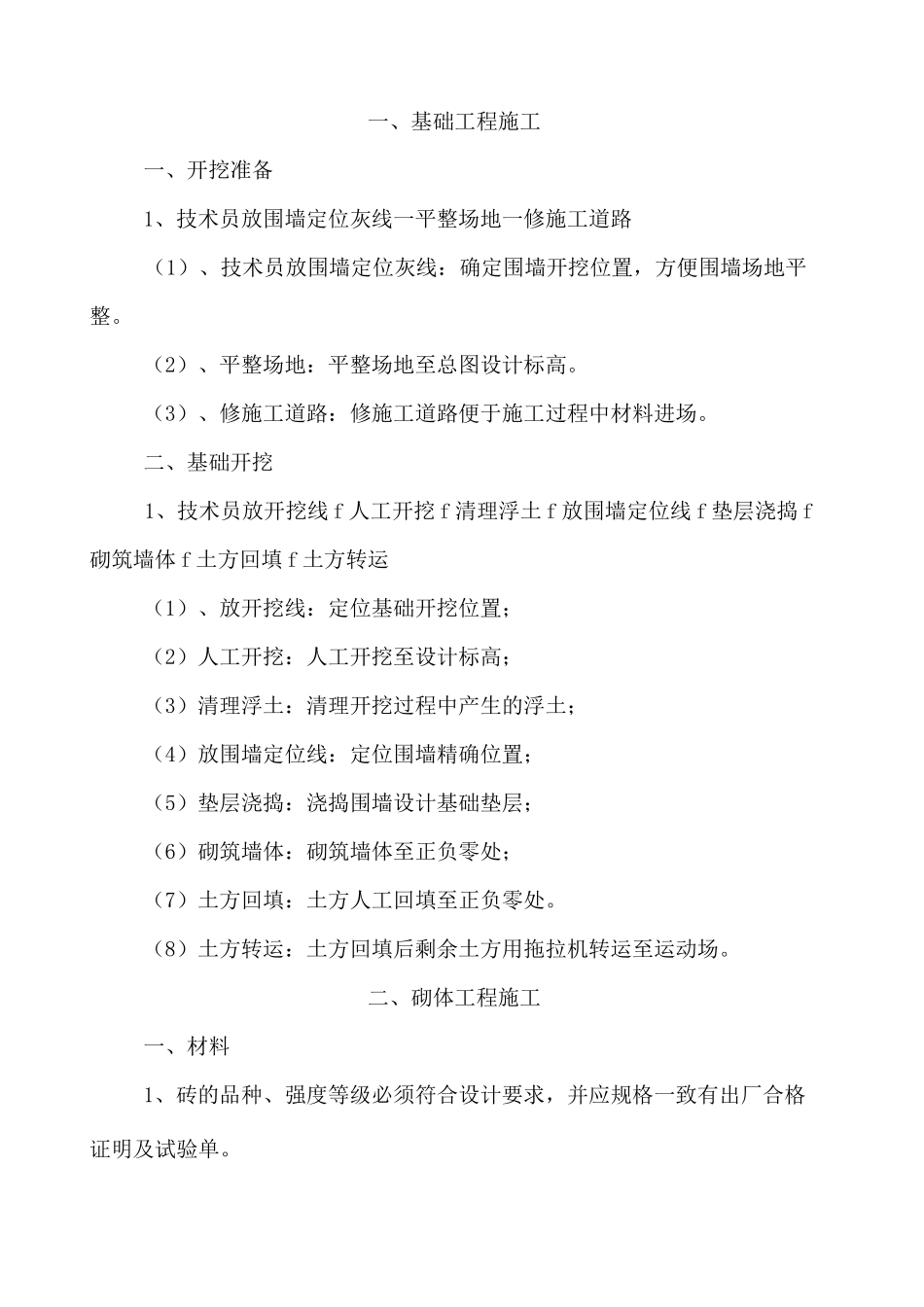

5 水泥砂浆抹面,贴 20 厚100*200 浅晚霞红石材;实体围墙约长 600m,透空围墙约 1400m;一、基础工程施工一、开挖准备1、技术员放围墙定位灰线一平整场地一修施工道路(1)、技术员放围墙定位灰线:确定围墙开挖位置,方便围墙场地平整
(2)、平整场地:平整场地至总图设计标高
(3)、修施工道路:修施工道路便于施工过程中材料进场
二、基础开挖1、技术员放开挖线 f 人工开挖 f 清理浮土 f 放围墙定位线 f 垫层浇捣 f砌筑墙体 f 土方回填 f 土方转运(1)、放开挖线:定位基础开挖位置;(2)人工开挖:人工开挖至设计标高;(3)清理浮土:清理开挖过程中产生的浮土;(4)放围墙定位线:定位围墙精确位置;(5)垫层浇捣:浇捣围墙设计基础垫层;(6)砌筑墙体:砌筑墙体至正负零处;(7)土方回填:土方人工回填至正负零处
(8)土方转运:土方回填后剩余土方用拖拉机转运至运动场

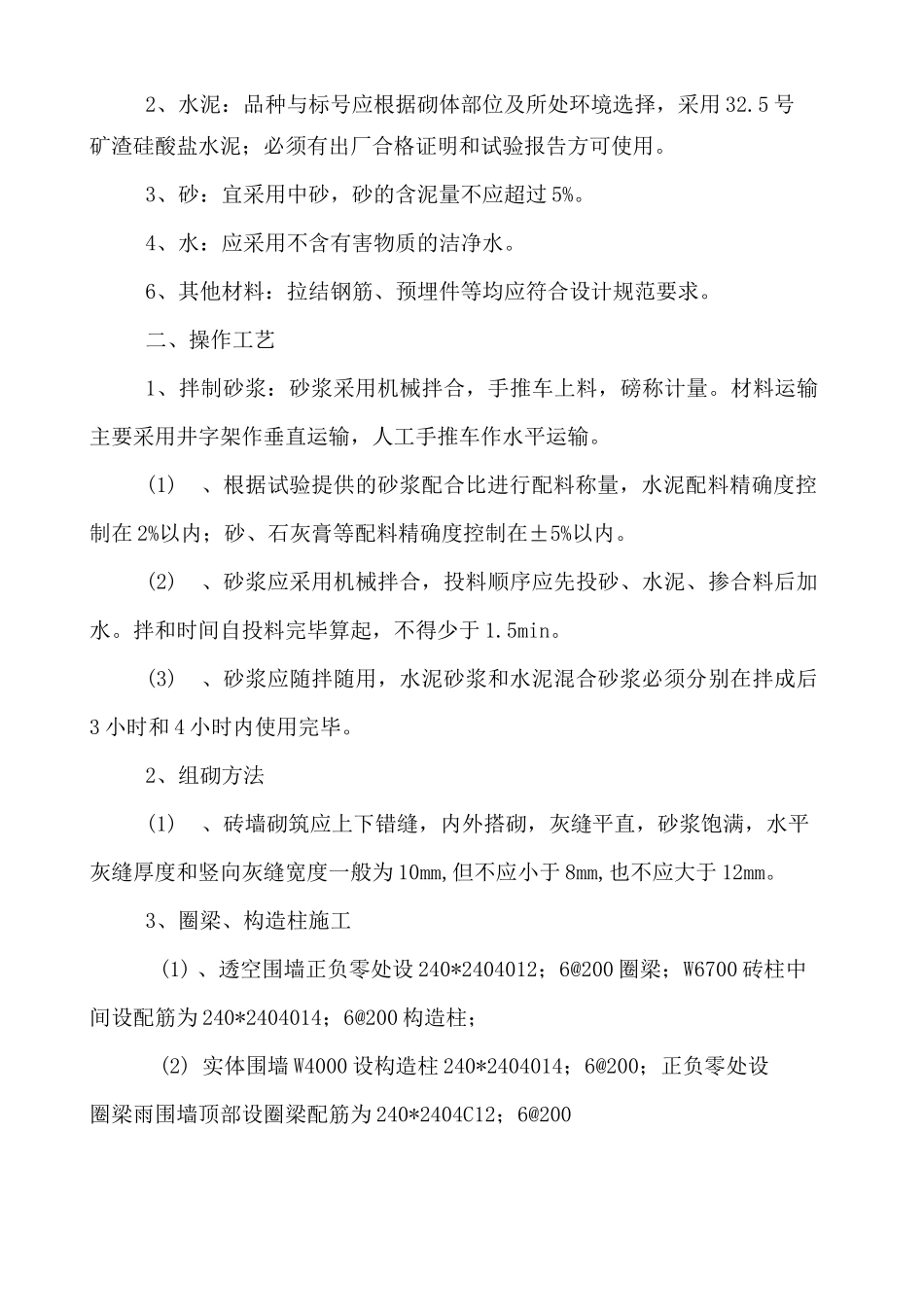

二、砌体工程施工一、材料1、砖的品种、强度等级必须符合设计要求,并应规格一致有出厂合格证明及试验单
2、水泥:品种与标号应根据砌体部位及所处环境选择,采用 32
5 号矿渣硅酸盐水泥;必须有出厂合格证明和试验报告方可使用
3、砂:宜采用中砂,砂的含泥量不应超过 5%
4、水:应采用不含有害物质的洁净水
6、其他材料:拉结钢筋、预埋件等均应符合设计规范要求
