一、工程概况………1二、施工部署
…」三、主要分部分项工程的施工方法
卫四、施工机械、设备计划表…6五、劳动力计划及平衡表…………6六、施工组织机构 6七、质量保证体系及质量保证措施……

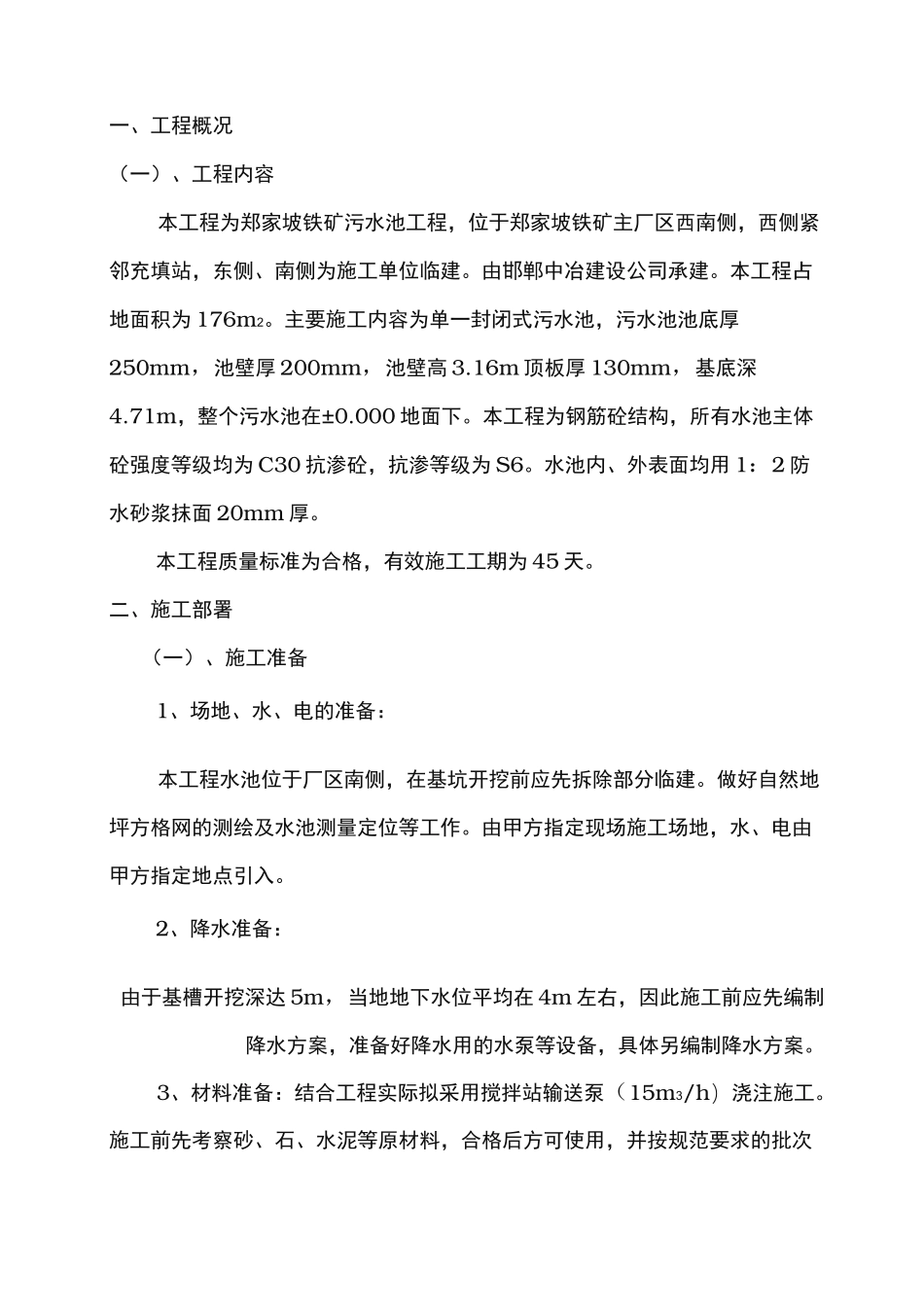

7八、安全保证体系及安全保证措施 9九、工期保证措施 10十、雨季施工措施 10十一、进度计划表 13一、工程概况(一)、工程内容本工程为郑家坡铁矿污水池工程,位于郑家坡铁矿主厂区西南侧,西侧紧邻充填站,东侧、南侧为施工单位临建
由邯郸中冶建设公司承建
本工程占地面积为 176m2
主要施工内容为单一封闭式污水池,污水池池底厚250mm,池壁厚 200mm,池壁高 3
16m 顶板厚 130mm,基底深4
71m,整个污水池在±0
000 地面下
本工程为钢筋砼结构,所有水池主体砼强度等级均为 C30 抗渗砼,抗渗等级为 S6
水池内、外表面均用 1:2 防水砂浆抹面 20mm 厚
本工程质量标准为合格,有效施工工期为 45 天
二、施工部署(一)、施工准备1、场地、水、电的准备:本工程水池位于厂区南侧,在基坑开挖前应先拆除部分临建
做好自然地坪方格网的测绘及水池测量定位等工作
由甲方指定现场施工场地,水、电由甲方指定地点引入
2、降水准备:由于基槽开挖深达 5m,当地地下水位平均在 4m 左右,因此施工前应先编制降水方案,准备好降水用的水泵等设备,具体另编制降水方案
3、材料准备:结合工程实际拟采用搅拌站输送泵(15m3/h)浇注施工

施工前先考察砂、石、水泥等原材料,合格后方可使用,并按规范要求的批次进行后续检验,以保证施工质量
4、施工机械的准备:本工程拟使用设备有 1・5m3液压反铲挖掘机、8T自卸卡车、50 型装载机、蛙式打夯机、三马车、灰斗车等设备,提前落实,并确保施工机械的完好
5、人员准备:本工程工期比较紧,质量要求较高,因此必须保证施工人员的数量和技术水平
