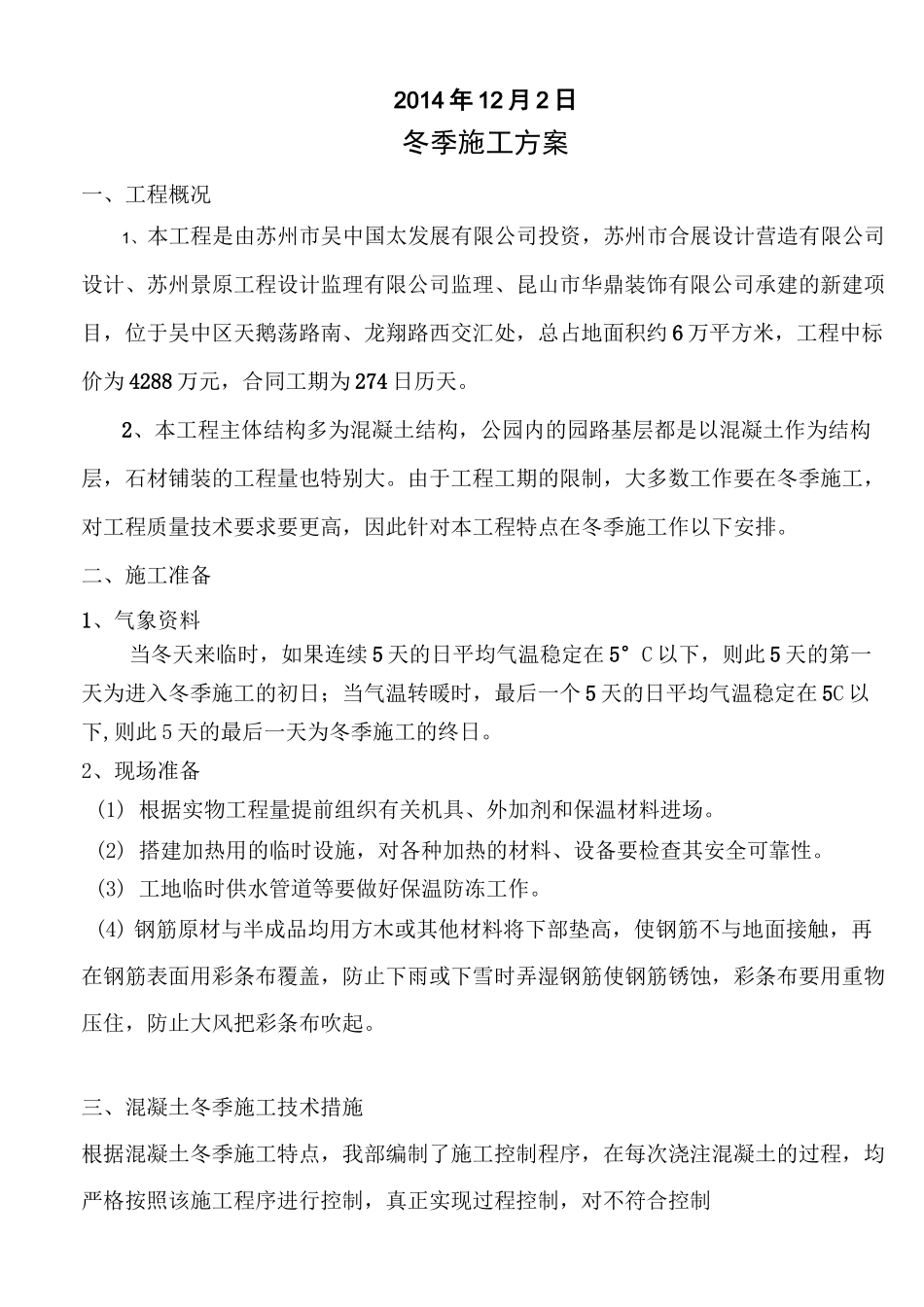

苏州市吴中太湖新城天鹅湖公园景观工程-景观一标冬季施工方案编制:杨丽伟审核:刘红宾批准:昆山华鼎装饰有限公司天鹅湖公园景观工程-景观一标工程项目经理部2014 年 12 月 2 日冬季施工方案一、工程概况1、本工程是由苏州市吴中国太发展有限公司投资,苏州市合展设计营造有限公司设计、苏州景原工程设计监理有限公司监理、昆山市华鼎装饰有限公司承建的新建项目,位于吴中区天鹅荡路南、龙翔路西交汇处,总占地面积约 6 万平方米,工程中标价为 4288 万元,合同工期为 274 日历天。2、本工程主体结构多为混凝土结构,公园内的园路基层都是以混凝土作为结构层,石材铺装的工程量也特别大。由于工程工期的限制,大多数工作要在冬季施工,对工程质量技术要求要更高,因此针对本工程特点在冬季施工作以下安排。二、施工准备1、气象资料当冬天来临时,如果连续 5 天的日平均气温稳定在 5°C 以下,则此 5 天的第一天为进入冬季施工的初日;当气温转暖时,最后一个 5 天的日平均气温稳定在 5C 以下,则此 5 天的最后一天为冬季施工的终日。2、现场准备(1) 根据实物工程量提前组织有关机具、外加剂和保温材料进场。(2) 搭建加热用的临时设施,对各种加热的材料、设备要检查其安全可靠性。(3) 工地临时供水管道等要做好保温防冻工作。(4) 钢筋原材与半成品均用方木或其他材料将下部垫高,使钢筋不与地面接触,再在钢筋表面用彩条布覆盖,防止下雨或下雪时弄湿钢筋使钢筋锈蚀,彩条布要用重物压住,防止大风把彩条布吹起。三、混凝土冬季施工技术措施根据混凝土冬季施工特点,我部编制了施工控制程序,在每次浇注混凝土的过程,均严格按照该施工程序进行控制,真正实现过程控制,对不符合控制程序要求的,立即给予整改,经过调整完毕符合要求后,方可继续向下一道工序流转。混凝土冬季施工控制程序1、商品混凝土原材料检查为确保冬季施工顺利开展,项目部定期或不定期对供应商进行抽检,确保冬季混凝土施工原材料的质量。(1)水泥冬季施工前必须对供应商水泥检查,是否是按我部要求使用的水泥,冬季施工时候,水泥应该优先选择硅酸盐水泥或普通硅酸盐水泥,水泥的标号未 42.5,水泥用量一般不少于 300kg/m3,水灰比不应大于 0.6。(2)骨料应该清洁,不得有冰、雪、冻块及其它易冻裂物质。(3)外加剂采用设计单位、业主单位认可、选型;监理单位验收合格的防冻剂、早强剂、复合型外加剂,必须有外加剂的出场合格证书,并经...
