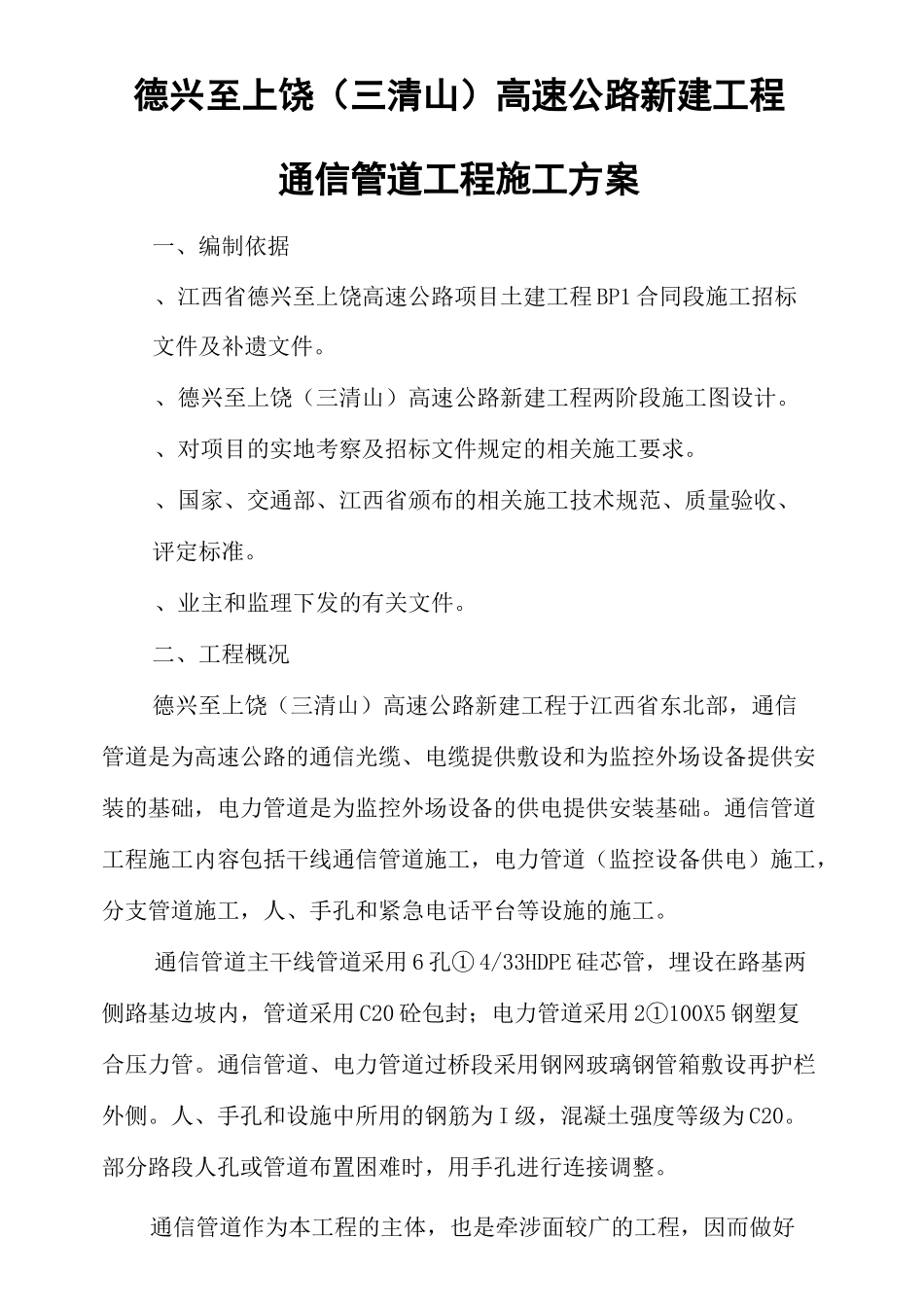

高速公路通信管道施工方案精编版MQSsystemofficeroom【MQS16H-TTMS2A-MQSS8Q8-MQSH16898】德兴至上饶(三清山)高速公路新建工程通信管道工程施工方案一、编制依据、江西省德兴至上饶高速公路项目土建工程 BP1 合同段施工招标文件及补遗文件
、德兴至上饶(三清山)高速公路新建工程两阶段施工图设计
、对项目的实地考察及招标文件规定的相关施工要求
、国家、交通部、江西省颁布的相关施工技术规范、质量验收、评定标准
、业主和监理下发的有关文件
二、工程概况德兴至上饶(三清山)高速公路新建工程于江西省东北部,通信管道是为高速公路的通信光缆、电缆提供敷设和为监控外场设备提供安装的基础,电力管道是为监控外场设备的供电提供安装基础
通信管道工程施工内容包括干线通信管道施工,电力管道(监控设备供电)施工,分支管道施工,人、手孔和紧急电话平台等设施的施工
通信管道主干线管道采用 6 孔① 4/33HDPE 硅芯管,埋设在路基两侧路基边坡内,管道采用 C20 砼包封;电力管道采用 2①100X5 钢塑复合压力管
通信管道、电力管道过桥段采用钢网玻璃钢管箱敷设再护栏外侧
人、手孔和设施中所用的钢筋为 I 级,混凝土强度等级为 C20
部分路段人孔或管道布置困难时,用手孔进行连接调整

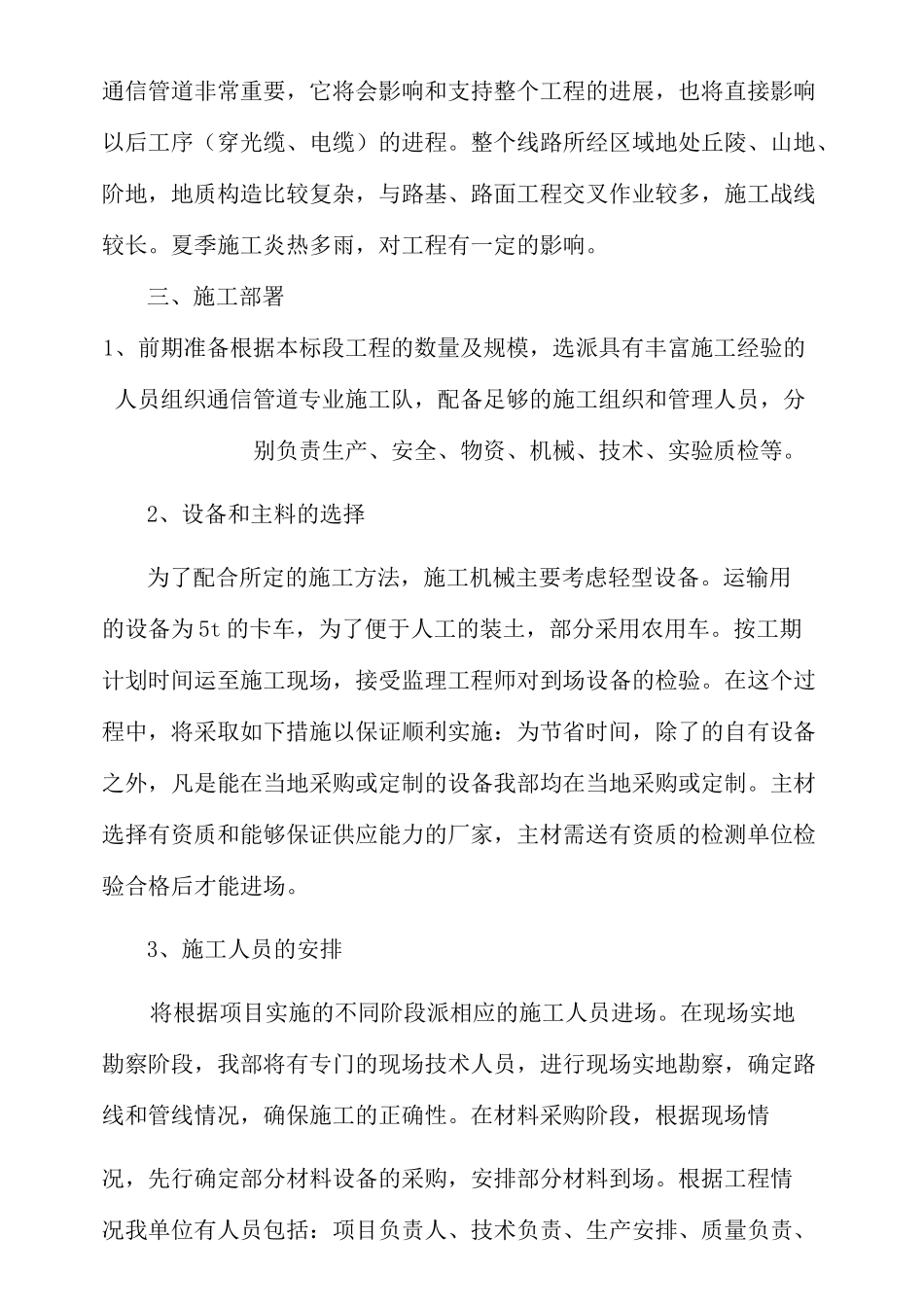

通信管道作为本工程的主体,也是牵涉面较广的工程,因而做好通信管道非常重要,它将会影响和支持整个工程的进展,也将直接影响以后工序(穿光缆、电缆)的进程
整个线路所经区域地处丘陵、山地、阶地,地质构造比较复杂,与路基、路面工程交叉作业较多,施工战线较长
夏季施工炎热多雨,对工程有一定的影响
三、施工部署1、前期准备根据本标段工程的数量及规模,选派具有丰富施工经验的人员组织通信管道专业施工队,配备足够的施工组织和管理人员,分别负责生产、安全、物资、机械、技术、实验质检等
2、设备和主料的
