、工程概况肥城矿业集团陈蛮庄矿井选煤厂及地面主厂房采暖,管道采用热二、施工准备2
1、施工图纸已经会审通过,技术文件齐全,并已进行技术交底,组织所有施工人员熟悉施工图纸
2、编制施工材料计划,施工机具计划,劳动力需用计划
3、材料、成品、半成品、构配件、进场验收,必须具有质量证明文件,其规格、型号及性能检测报告应符合国家技术标准或设计要求,并经专业监理工程师检查确认
4、材料堆放应整齐,单独设立废品区,并挂有标识牌
5、施工机具已到场,并就位固定,接地牢靠,调试合格
6、施工操作场地、更衣室、仓库、水、电齐全,能满足施工要求
7、施工机具的维护、保养应有负责人,并在机具上挂有责任牌,试验专用的压力表应有专人保管,并按时校验
三、室内米暖系统工艺流程定位画绸-压管支架安惩〜}千管、王立管安装|-谯蔽晉道农压试验、帰温及验收系统试压、清洗、调试及验收-管道系统防腐涂祿3
1 定位画线① 材料:钢钎、尼龙绳等
② 工具:水准仪、塑料管、水平尺、钢卷尺、红蓝铅笔等
③ 按施工图纸,绘制施工简图,其内容包括:管道的位置和走向、始末端和拐弯点的坐标和标高;管段长度、管径、变径位置和规格;预留口尺寸、位置和方向;管道坡向;阀门位置、规格型号和方向;支架位置;④ 按照施工简图确定的管道走向、标高和建筑轴线,用水准仪或透明塑料管灌水,在墙、柱上找出水平点定位,再按管道坡度,经打钢钎挂线,定出管道安装中心线即管道支架安装基准线
2 干管支架安装① 材料:成品支架、水泥、电焊条、螺栓等
② 工具:电焊机、钢卷尺、电锤、手锤、扁钎、活扳手等
③ 依据基准线及管道的规格和管道支架间距来确定支架位置
④ 支架安装前应对制作好的支架进行除锈及清理焊渣,再刷防锈漆两遍(刷第二遍时应在第一遍防锈漆外表面干燥后进行,埋入墙内部分可不刷防锈漆)

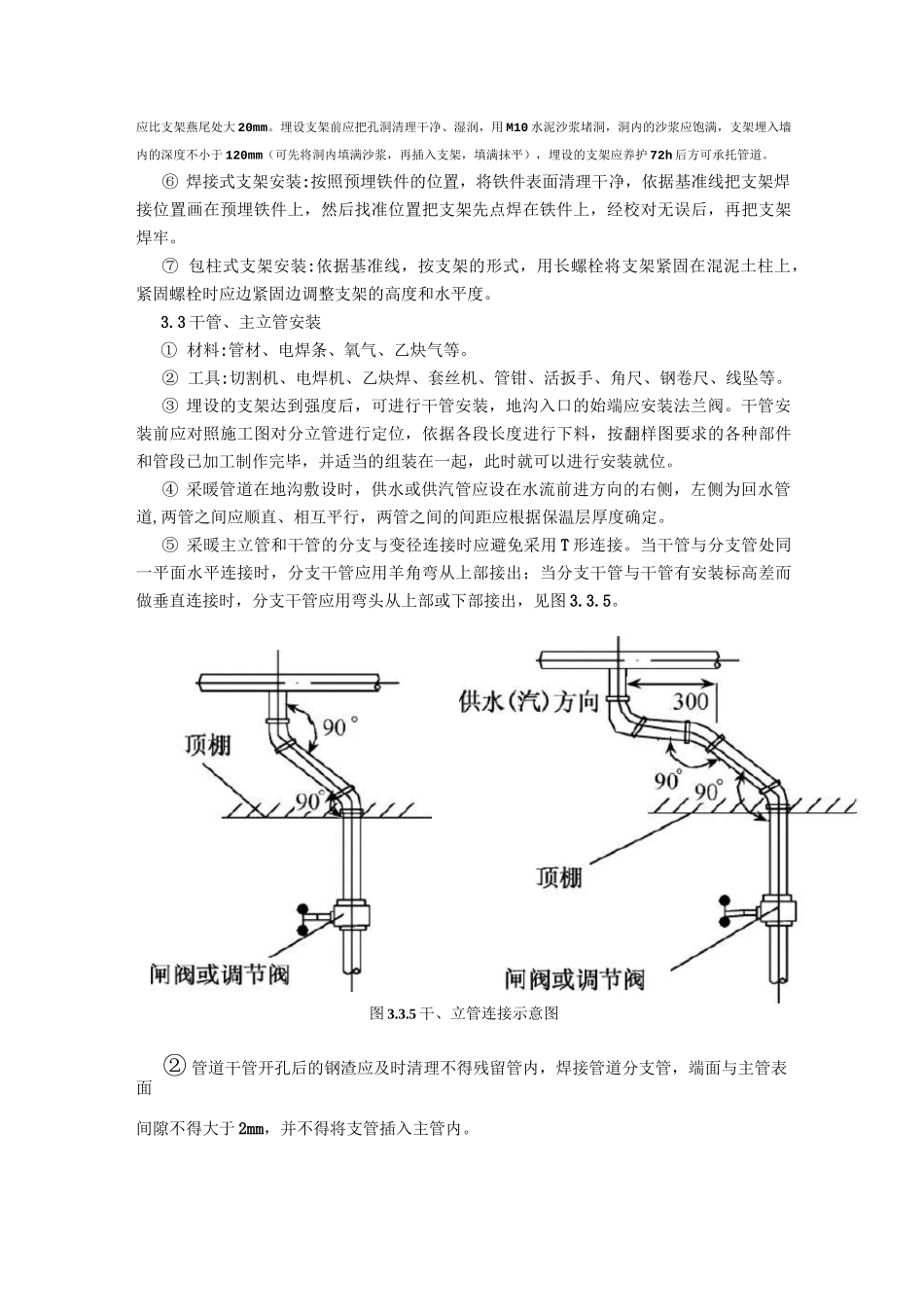

⑤埋入式支架安装:按照支架位置在墙、板
