康定市城镇桥梁恢复和维修加固工程《大风湾中桥围堰》专项施工方案四川路通路桥工程有限公司二零一五年十一月十二日大风湾中桥钢筋石笼围堰专项施工方案1、工程概况新建大风湾中桥位于康定市大风湾村旁,跨越折多河,北接大风湾村,南侧与 G318 国道相接,交通方便
采纳该桥按双向 2 车道设计,桥面总宽度 16 米,按整幅设计,横断面布置为 4m(人行道)+8m行车道+4m(人行道)=16m
桥跨布置为为 1 孔 32m 现浇预应力混凝土箱梁,桥梁总长度约 34 米
中心桩号 K0+042
17 桥梁结构按斜交5
6°布置,桥长 34
02 米,纵坡 0
本方案为大风湾中桥(中心桩号 K0+042
17)的桥台桩基及承台围堰专项施工方案
根据四川中都规划设计咨询有限公司提供的《桥梁施工图设计》,桥台基础顶标高为 2480
145m,基础底标高为 2478
145m,考虑混凝土垫层厚 100mm,则桥台基坑底标高为 2478
045m,勘察期水位标高 2481
73m,原地面标高2486
07m,基坑开挖深度 8
大风湾中桥桥台位于折多河水中水深而流速大,适宜双层钢筋石笼围堰筑岛施工,石笼内填黄土
2、施工部署2
1 质量标准严格根据《水利水电工程单元工程施工质量验收评定标准》(SL634-2024)进行验收

2 材料计划表 1:钢筋笼及材料计划表工程量以现场实际发生量为准
3 劳动力计划表 2:劳动力计划表2
4 材料来源施工现场布置施工布置原则:遵循“紧凑有用、经济合理、利于生产、便于管理”的原则
工程所需钢筋笼购买原材后在施工现场加工,块石就地就近取材
1 材料来源(1)利桥台挖方后的弃石从而也解决了弃石的堆放问题
具体做法是将挖方的弃石用铲车将弃石端运至施工场地
再将石分拣填充至钢筋笼中

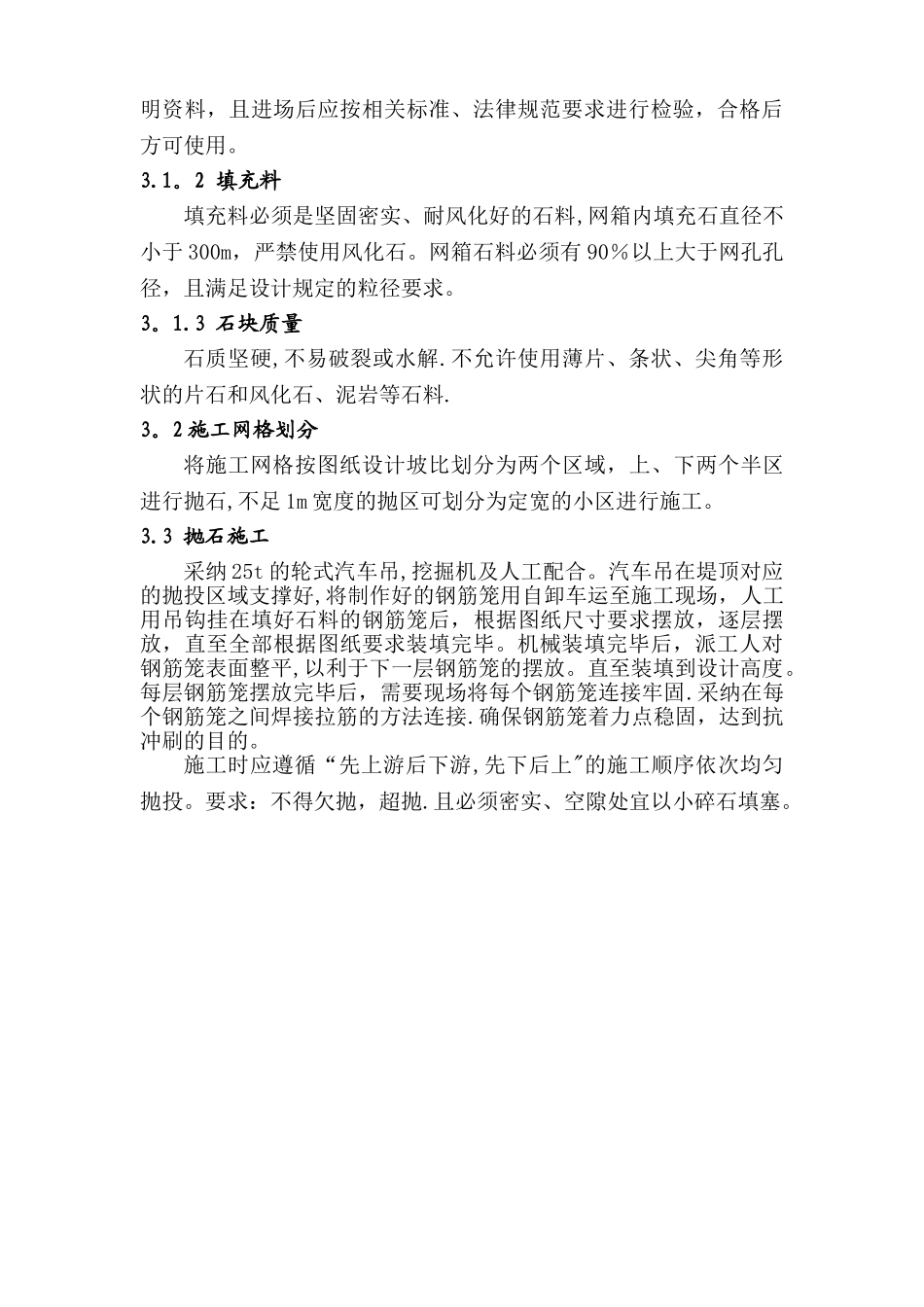

3 施工现场布置为保证下游左右岸钢筋石笼护坡的稳定性,
