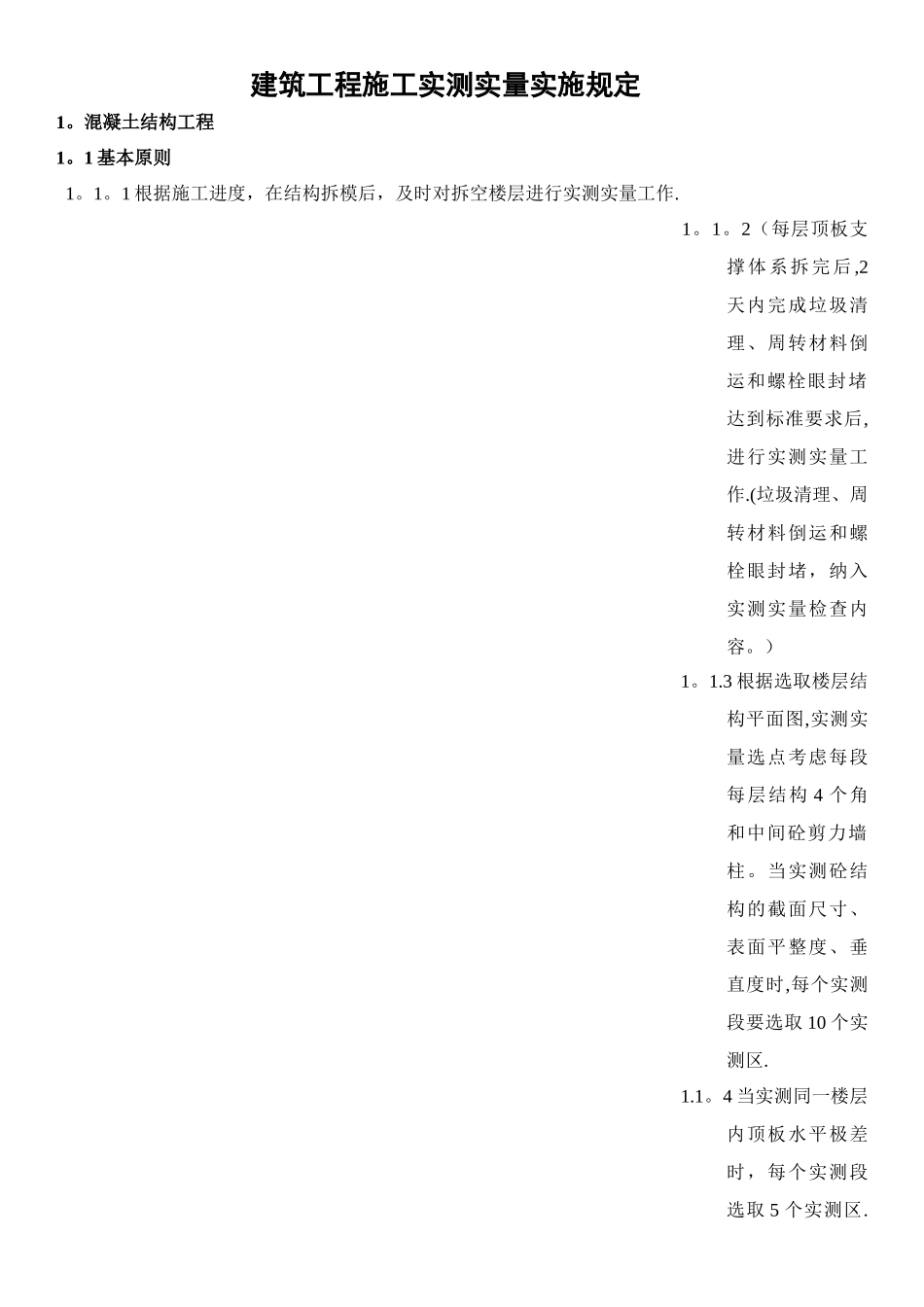

建筑工程施工实测实量实施规定1
混凝土结构工程1
1 基本原则 1
1 根据施工进度,在结构拆模后,及时对拆空楼层进行实测实量工作
2(每层顶板支撑体系拆完后 ,2天内完成垃圾清理、周转材料倒运和螺栓眼封堵达到标准要求后,进行实测实量工作
(垃圾清理、周转材料倒运和螺栓眼封堵,纳入实测实量检查内容
3 根据选取楼层结构平面图,实测实量选点考虑每段每层结构 4 个角和中间砼剪力墙柱
当实测砼结构的截面尺寸、表面平整度、垂直度时,每个实测段要选取 10 个实测区
4 当实测同一楼层内顶板水平极差时,每个实测段选取 5 个实测区
每个实测区实测5 个点,每个点均作为 1 个计算点

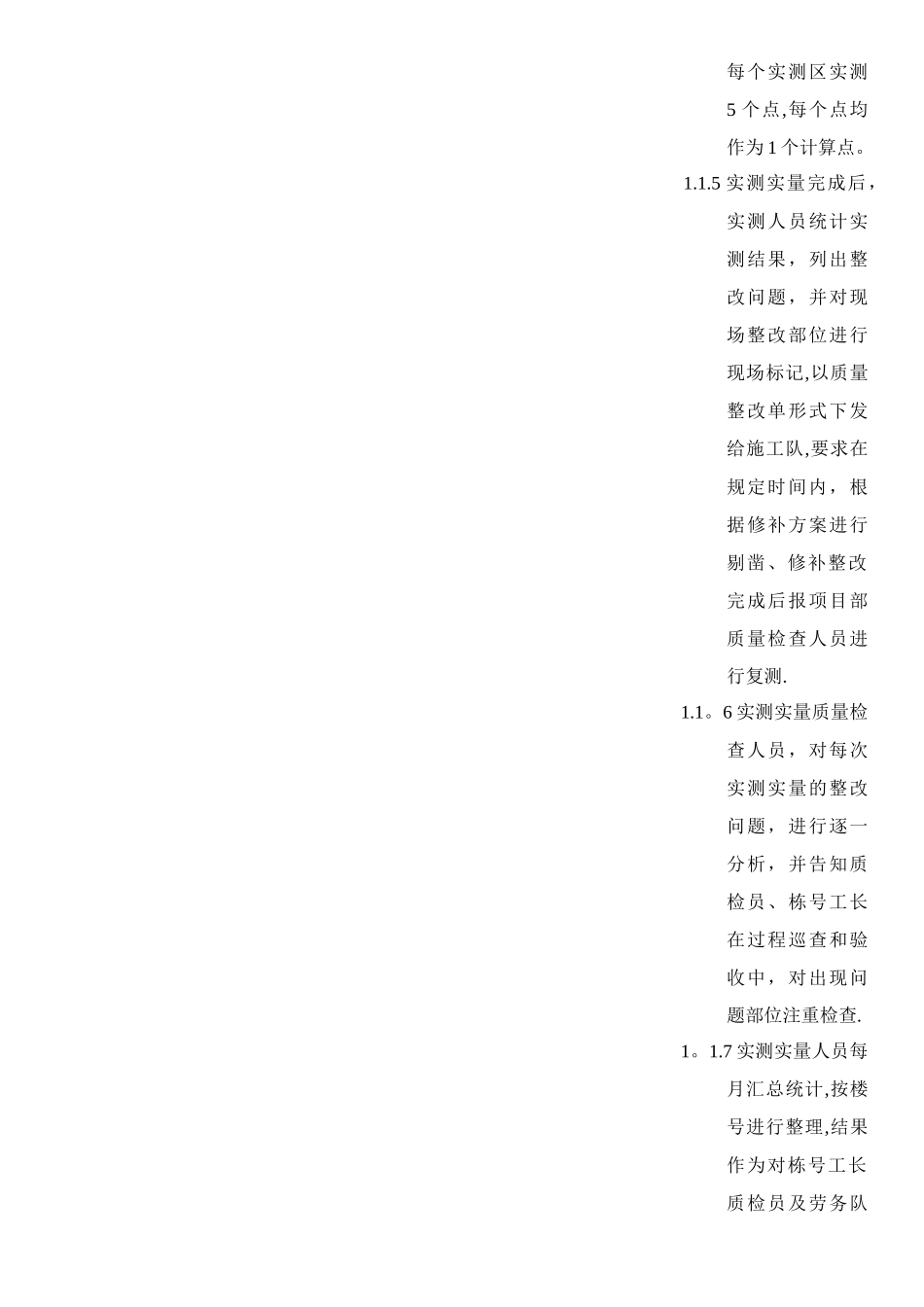

5 实测实量完成后,实测人员统计实测结果,列出整改问题,并对现场整改部位进行现场标记,以质量整改单形式下发给施工队,要求在规定时间内,根据修补方案进行剔凿、修补整改完成后报项目部质量检查人员进行复测
6 实测实量质量检查人员,对每次实测实量的整改问题,进行逐一分析,并告知质检员、栋号工长在过程巡查和验收中,对出现问题部位注重检查
7 实测实量人员每月汇总统计,按楼号进行整理,结果作为对栋号工长质检员及劳务队质量管理工作评价的依据

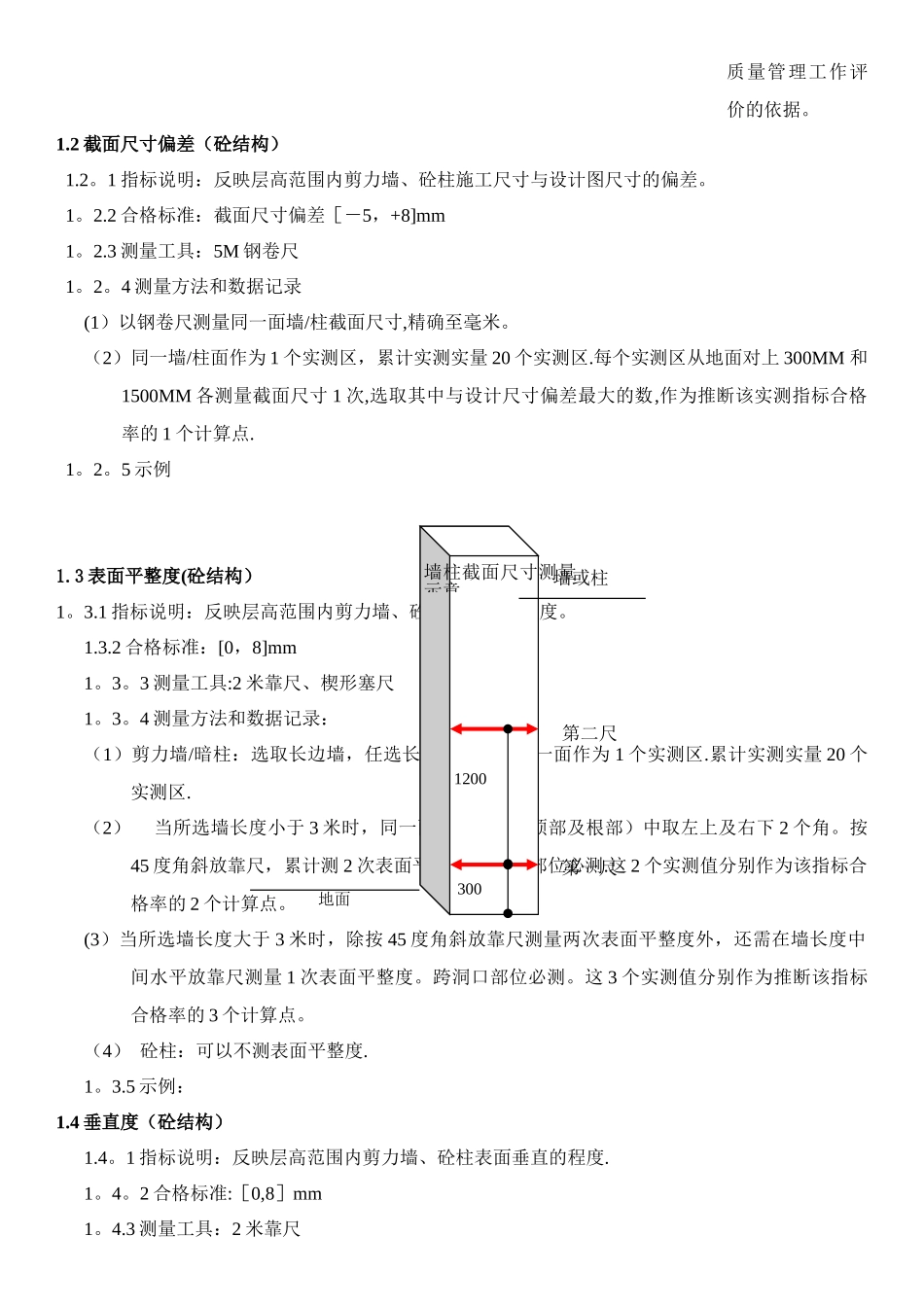

2 截面尺寸偏差(砼结构) 1
1 指标说明:反映层高范围内剪力墙、砼柱施工尺寸与设计图尺寸的偏差
2 合格标准:截面尺寸偏差[-5,+8]mm 1
3 测量工具:5M 钢卷尺 1
4 测量方法和数据记录(1)以钢卷尺测量同一面墙/柱截面尺寸,精确至毫米
(2)同一墙/柱面作为 1 个实测区,累计实测实量 20 个实测区
每个实测区从地面对上 300MM 和1500MM 各测量截面尺寸 1 次,选取其中与设计尺寸偏差最大的数,作为推断该实测指标合格率的 1 个计算点
