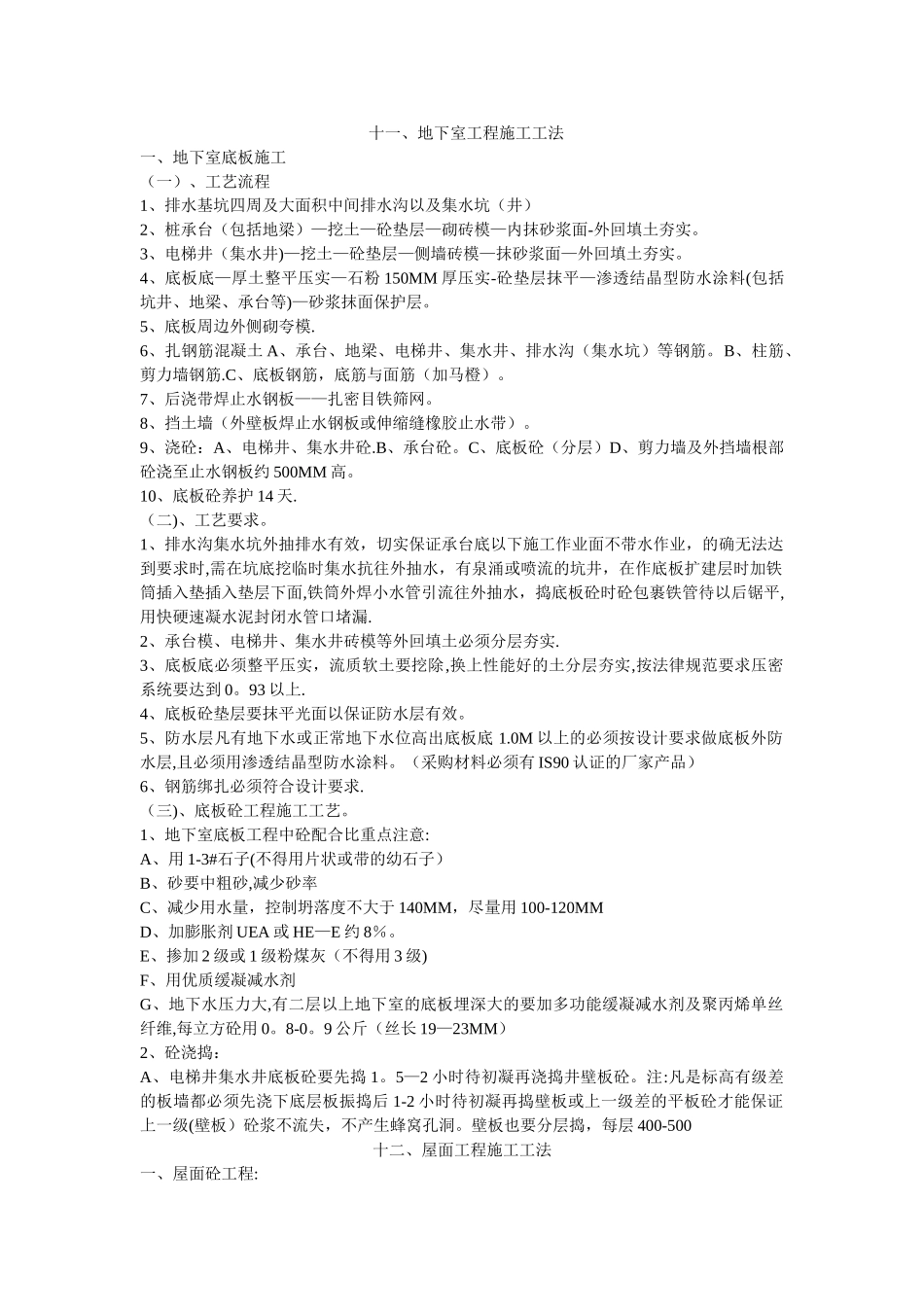

十一、地下室工程施工工法一、地下室底板施工(一)、工艺流程1、排水基坑四周及大面积中间排水沟以及集水坑(井)2、桩承台(包括地梁)—挖土—砼垫层—砌砖模—内抹砂浆面-外回填土夯实
3、电梯井(集水井)—挖土—砼垫层—侧墙砖模—抹砂浆面—外回填土夯实
4、底板底—厚土整平压实—石粉 150MM 厚压实-砼垫层抹平—渗透结晶型防水涂料(包括坑井、地梁、承台等)—砂浆抹面保护层
5、底板周边外侧砌夸模
6、扎钢筋混凝土 A、承台、地梁、电梯井、集水井、排水沟(集水坑)等钢筋
B、柱筋、剪力墙钢筋
C、底板钢筋,底筋与面筋(加马橙)
7、后浇带焊止水钢板——扎密目铁筛网
8、挡土墙(外壁板焊止水钢板或伸缩缝橡胶止水带)
9、浇砼:A、电梯井、集水井砼
C、底板砼(分层)D、剪力墙及外挡墙根部砼浇至止水钢板约 500MM 高
10、底板砼养护 14 天
(二)、工艺要求
1、排水沟集水坑外抽排水有效,切实保证承台底以下施工作业面不带水作业,的确无法达到要求时,需在坑底挖临时集水抗往外抽水,有泉涌或喷流的坑井,在作底板扩建层时加铁筒插入垫插入垫层下面,铁筒外焊小水管引流往外抽水,捣底板砼时砼包裹铁管待以后锯平,用快硬速凝水泥封闭水管口堵漏
2、承台模、电梯井、集水井砖模等外回填土必须分层夯实
3、底板底必须整平压实,流质软土要挖除,换上性能好的土分层夯实,按法律规范要求压密系统要达到 0
4、底板砼垫层要抹平光面以保证防水层有效
5、防水层凡有地下水或正常地下水位高出底板底 1
0M 以上的必须按设计要求做底板外防水层,且必须用渗透结晶型防水涂料
(采购材料必须有 IS90 认证的厂家产品)6、钢筋绑扎必须符合设计要求
(三)、底板砼工程施工工艺
1、地下室底板工程中砼配合比重点注意:A、用 1-3#石子(不得用片状或带的幼石子)B、砂要中粗砂,减少砂率C、减少
