浙建监 A2施工月报报审表工程名称:瑞安市新江南水厂(净水厂)DN1200—DN1400 出厂管工程 致:浙江东亿工程管理有限公司(监理单位) 我方已完成了瑞安市新江南水厂(净水厂) DN1200—DN1400 出厂管工程 2024 年 10 月份施工月报 的编制,并经我单位上级技术负责人审查批准,请予以审查
附:1、施工月报 2、相关附件 承包单位(章): 项目经理: 日 期: 总/专监理工程师审核意见: 项目监理机构: 总/专监理工程师: 日 期:本表一式三份,经监理单位审批后,建设单位、监理单位、承包单位各存一份

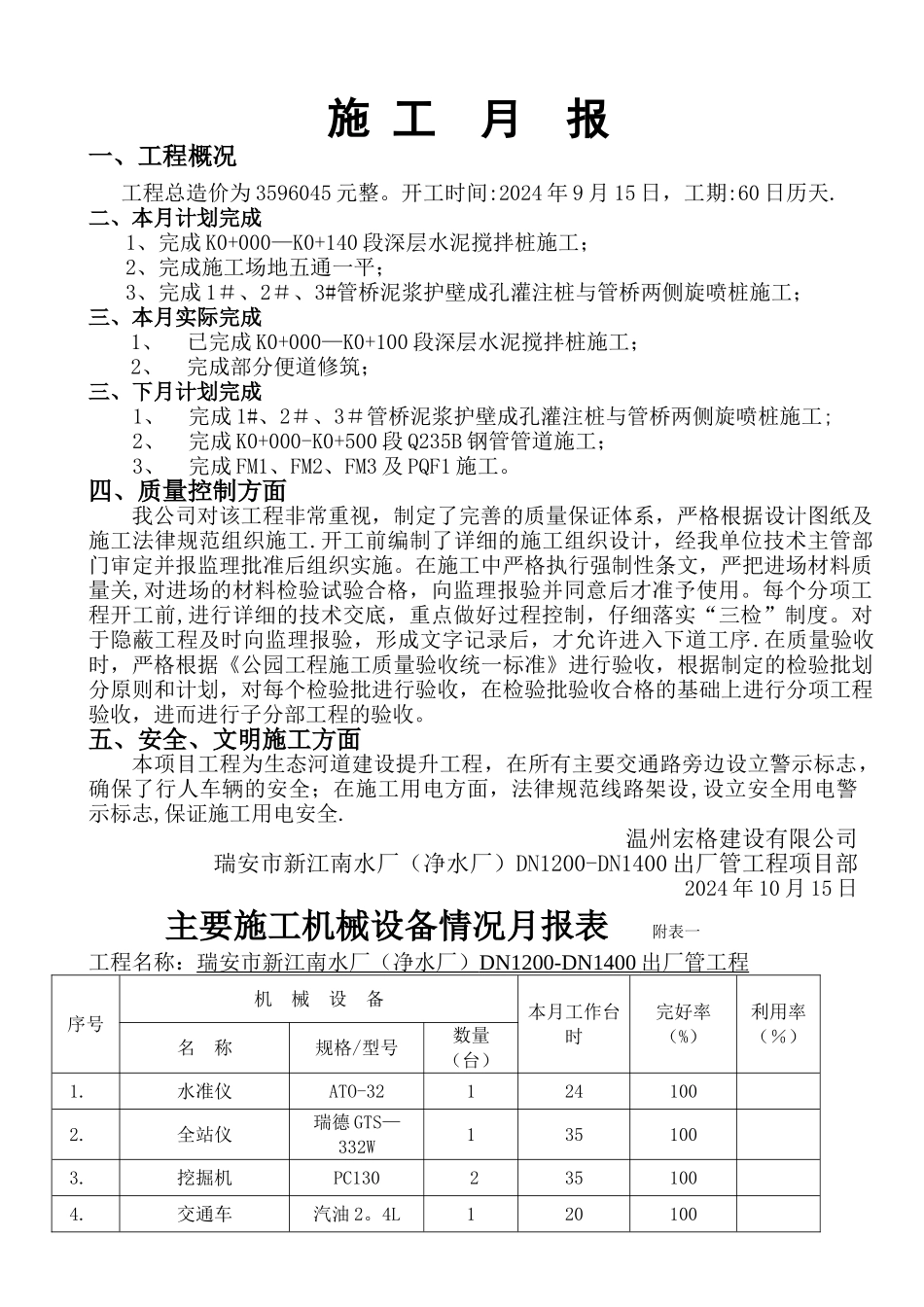

瑞安市新江南水(净水厂)DN1200-DN1400出厂管工程 2024 年 第 1 期 2024 年 9 月 15 日至 2024 年 10 月 15 日施工月报 工程名称: 瑞安市新江南水厂(净水厂)DN1200—DN1400 出厂管工程单位名称: 温州宏格建设有限公司(盖章) 项目经理: 日 期: 2024 年 10 月 15 日 施 工 月 报一、工程概况工程总造价为 3596045 元整
开工时间:2024 年 9 月 15 日,工期:60 日历天
二、本月计划完成1、完成 K0+000—K0+140 段深层水泥搅拌桩施工;2、完成施工场地五通一平;3、完成 1#、2#、3#管桥泥浆护壁成孔灌注桩与管桥两侧旋喷桩施工;三、本月实际完成1、已完成 K0+000—K0+100 段深层水泥搅拌桩施工;2、完成部分便道修筑;三、下月计划完成1、完成 1#、2#、3#管桥泥浆护壁成孔灌注桩与管桥两侧旋喷桩施工;2、完成 K0+000-K0+500 段 Q235B 钢管管道施工;3、完成 FM1、FM2、FM3 及 PQF1 施工
四、质量控制方面我公司对该工程非常重视,制定了完善的质量保证体系,严格根据设计图纸及施工法律规范组织施工
开工前编制了详细的施工组
