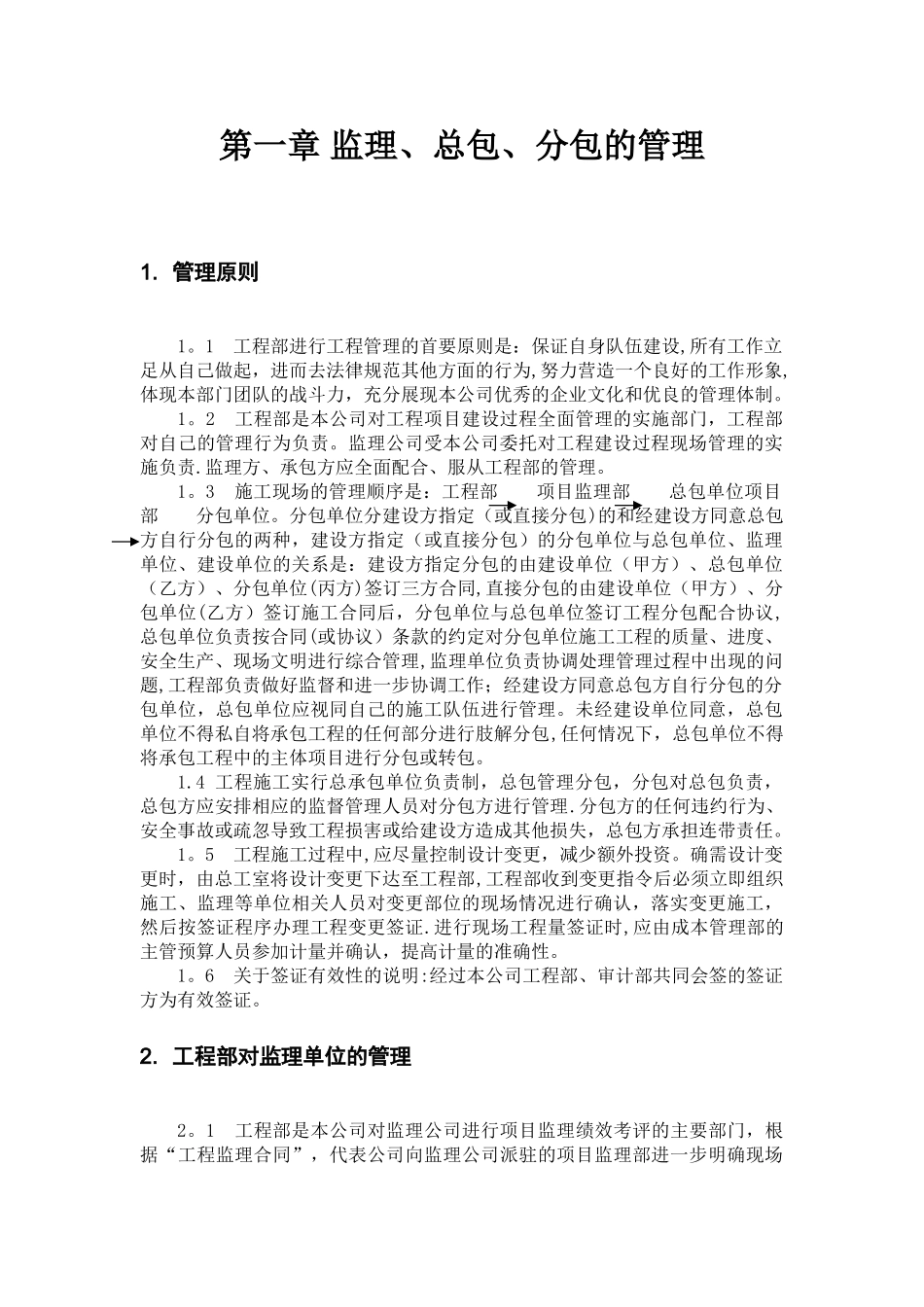

建筑工程部项目管理办法中国地产()工程部2024 年 1 月A 版目 录第一章监理、总包、分包的管理 21
管理原则 1 2
工程部对监理单位的管理 1 3
工程部对总包单位的管理 3 4
工程部对分包、专业承包单位的管理 5 第二章工程施工管理 6 1 开工 ( 施工)前的准备 6 2 会议管理 6 3 全生产、文明施工管理 7 4 施工临时用电管理 10 5 施工临时用水管理 11 6 对施工人员的管理及其它 11 第三章工程质量控制 11 第四章施工进度管理 14 第五章投资控制管理 14 1 发包采购管理 14 2 投资控制与签证管理 15 3 合同管理 15 第六章工程验收流程 16 第七章奖罚流程 16 附件:分部分项工程质量控制要点与常见质量通病防治 17 第一章 监理、总包、分包的管理1
1 工程部进行工程管理的首要原则是:保证自身队伍建设,所有工作立足从自己做起,进而去法律规范其他方面的行为,努力营造一个良好的工作形象,体现本部门团队的战斗力,充分展现本公司优秀的企业文化和优良的管理体制
2 工程部是本公司对工程项目建设过程全面管理的实施部门,工程部对自己的管理行为负责
监理公司受本公司委托对工程建设过程现场管理的实施负责

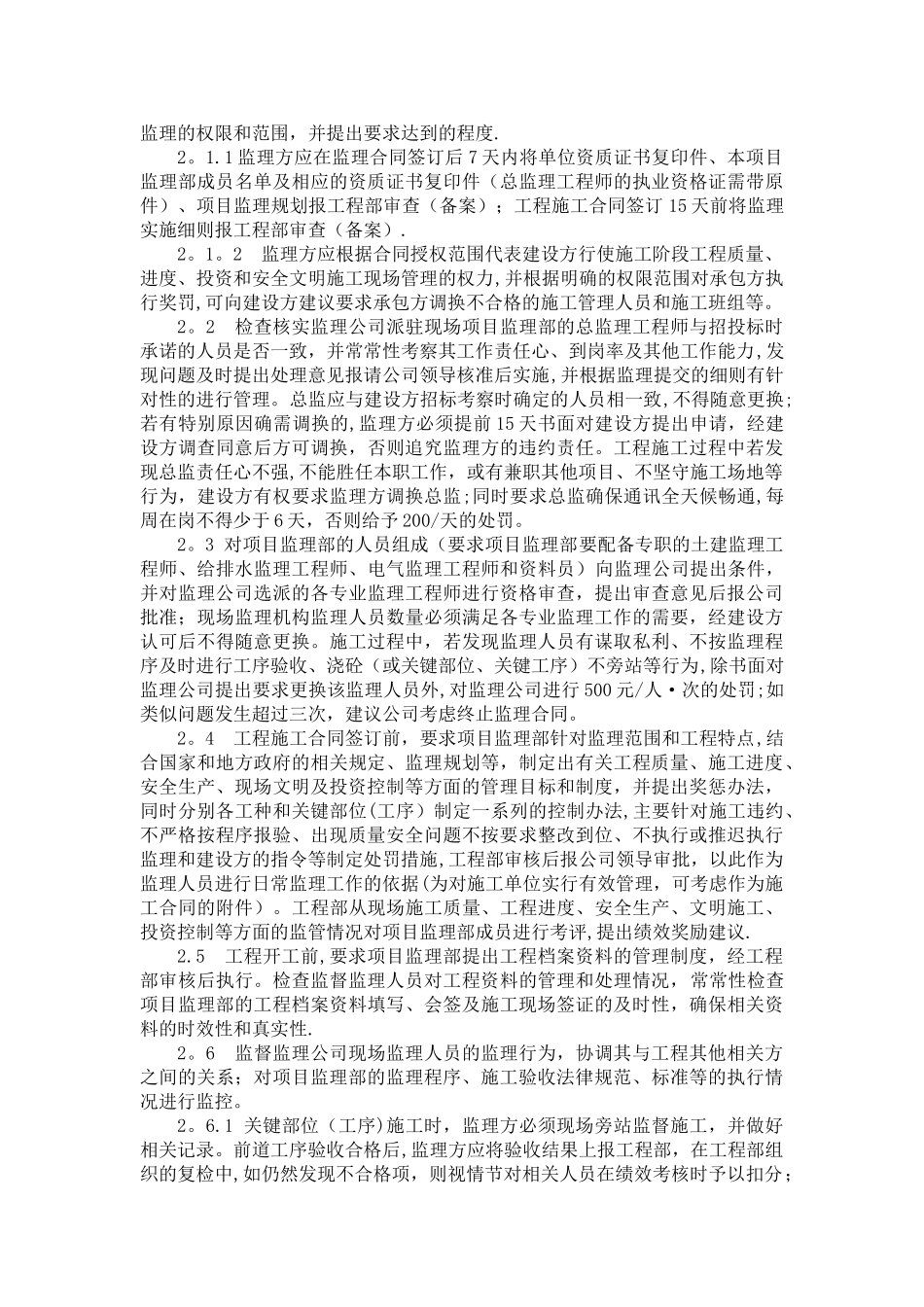

监理方、承包方应全面配合、服从工程部的管理
3 施工现场的管理顺序是:工程部 项目监理部 总包单位项目部 分包单位
分包单位分建设方指定(或直接分包)的和经建设方同意总包方自行分包的两种,建设方指定(或直接分包)的分包单位与总包单位、监理单位、建设单位的关系是:建设方指定分包的由建设单位(甲方)、总包单位(乙方)、分包单位(丙方)签订三方合同,直接分包的由建设单位(甲方)、分包单位(乙方)签订施工合同后,分包单位与总包单位签订工程分包配合协议,总包单位负责按合同(或协议)条款的约定对分包单位施工工程的
