建筑施工毕业实践报告一、工程概况本工程位于静宁县县城西滨河花园 A—Ⅱ 区,工程名称为静宁县滨河花园 A—Ⅱ 小区 2、3、4 号商住楼建设项目,承建单位是静宁县建筑集团房地产开发有限责任公司,该项目 2 号楼为十六层框剪结构,3、4 号楼为六层框架结构,建筑总面积22052
15 平方米
二、实习内容熟悉有关设计图纸,学习施工企业编制的施工组织设计或施工方案以及施工管理文件,掌握其实际施工情况;参加主要工程如基础工程、钢筋工程、模版工程、混凝土工程施工过程中的实际工作,掌握其施工方法
下面对各项内容作简要的总结
(一)基础工程 我到施工场地的时候,已经开始人工挖孔
我们先在资料室里看了关于建筑物场地工程地质和必要的水位地质资料,以及桩基础的结构施工图、地下管线地布置、桩基础所用建材资料和施工桩基的施工组织设计或施工方案
然后才到施工场地上观看孔桩的施工
孔内设应急爬梯,供人员上下井;施工人员进入孔内必须戴安全帽;使用的电葫芦、吊笼等应安全可靠并配有自动卡紧保险装置

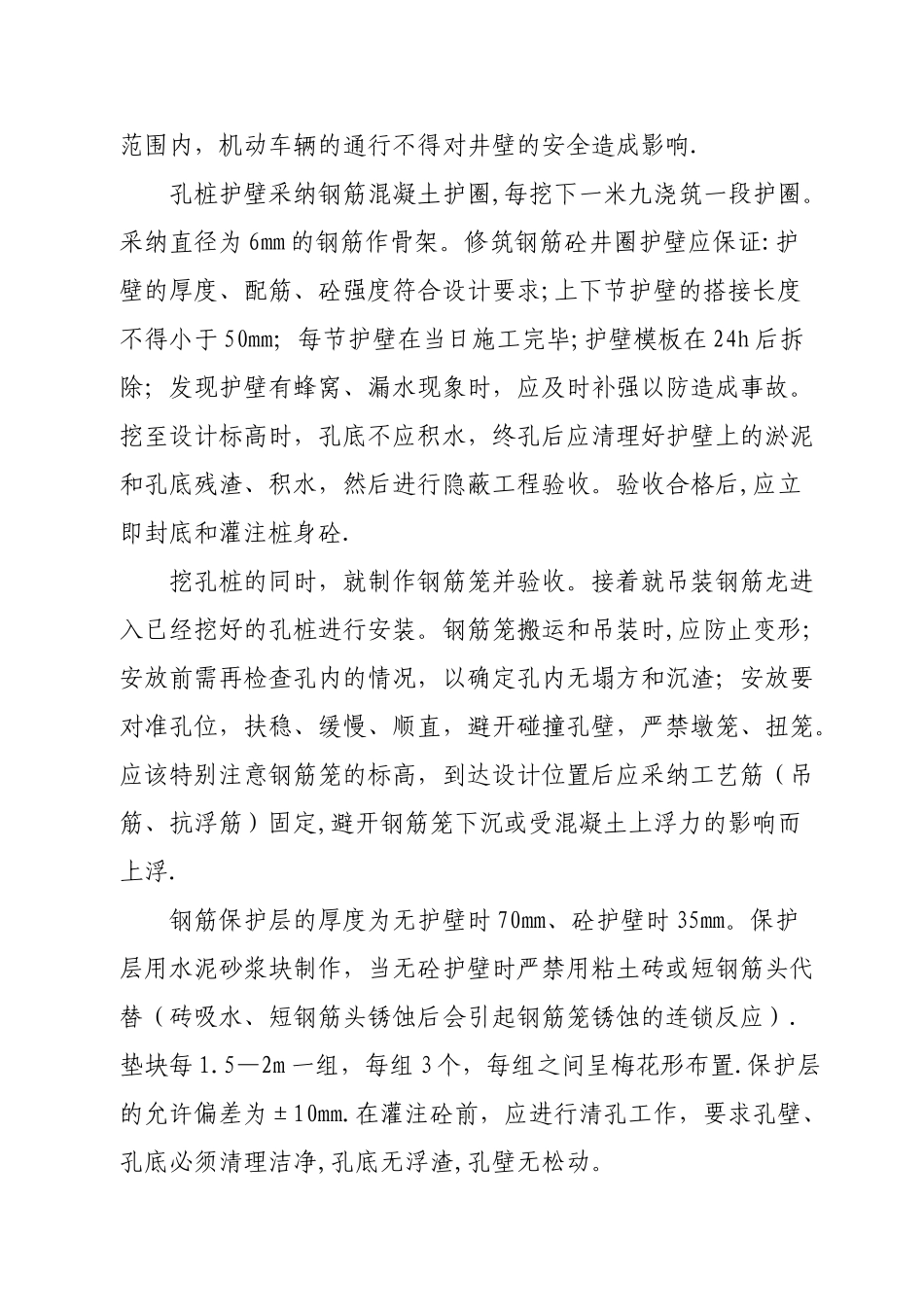

每日开工前必须检测井下的有毒有害气体,并应有足够的安全措施挖出的土石方应及时运离孔口,不得堆放在孔口四周 1m范围内,机动车辆的通行不得对井壁的安全造成影响
孔桩护壁采纳钢筋混凝土护圈,每挖下一米九浇筑一段护圈
采纳直径为 6mm 的钢筋作骨架
修筑钢筋砼井圈护壁应保证:护壁的厚度、配筋、砼强度符合设计要求;上下节护壁的搭接长度不得小于 50mm;每节护壁在当日施工完毕;护壁模板在 24h 后拆除;发现护壁有蜂窝、漏水现象时,应及时补强以防造成事故
挖至设计标高时,孔底不应积水,终孔后应清理好护壁上的淤泥和孔底残渣、积水,然后进行隐蔽工程验收
验收合格后,应立即封底和灌注桩身砼
挖孔桩的同时,就制作钢筋笼并验收
接着就吊装钢筋龙进入已经挖好的孔桩进行安装
钢筋笼搬运和吊装时,应防止变形;安放前需再检查孔内的情
