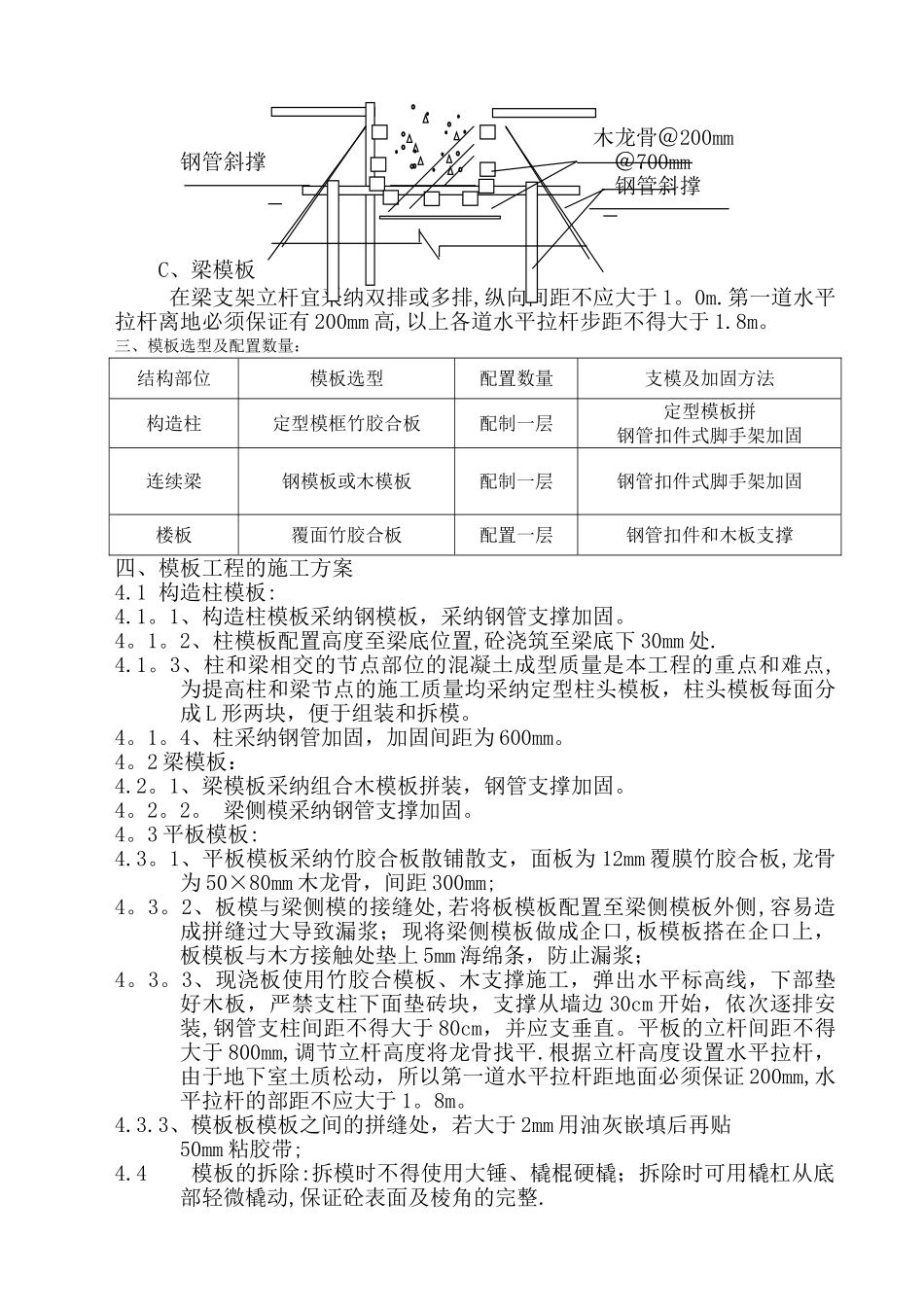

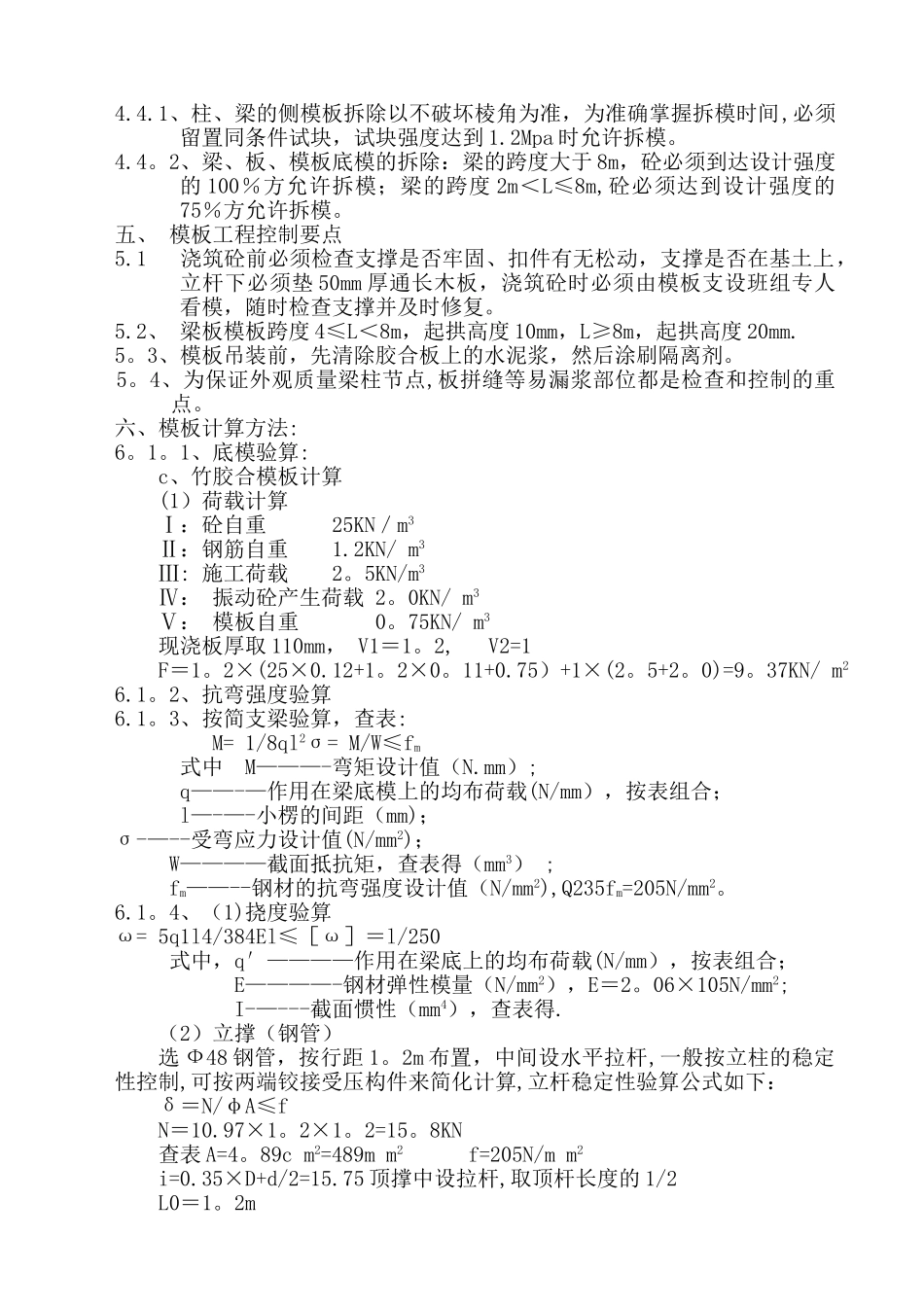

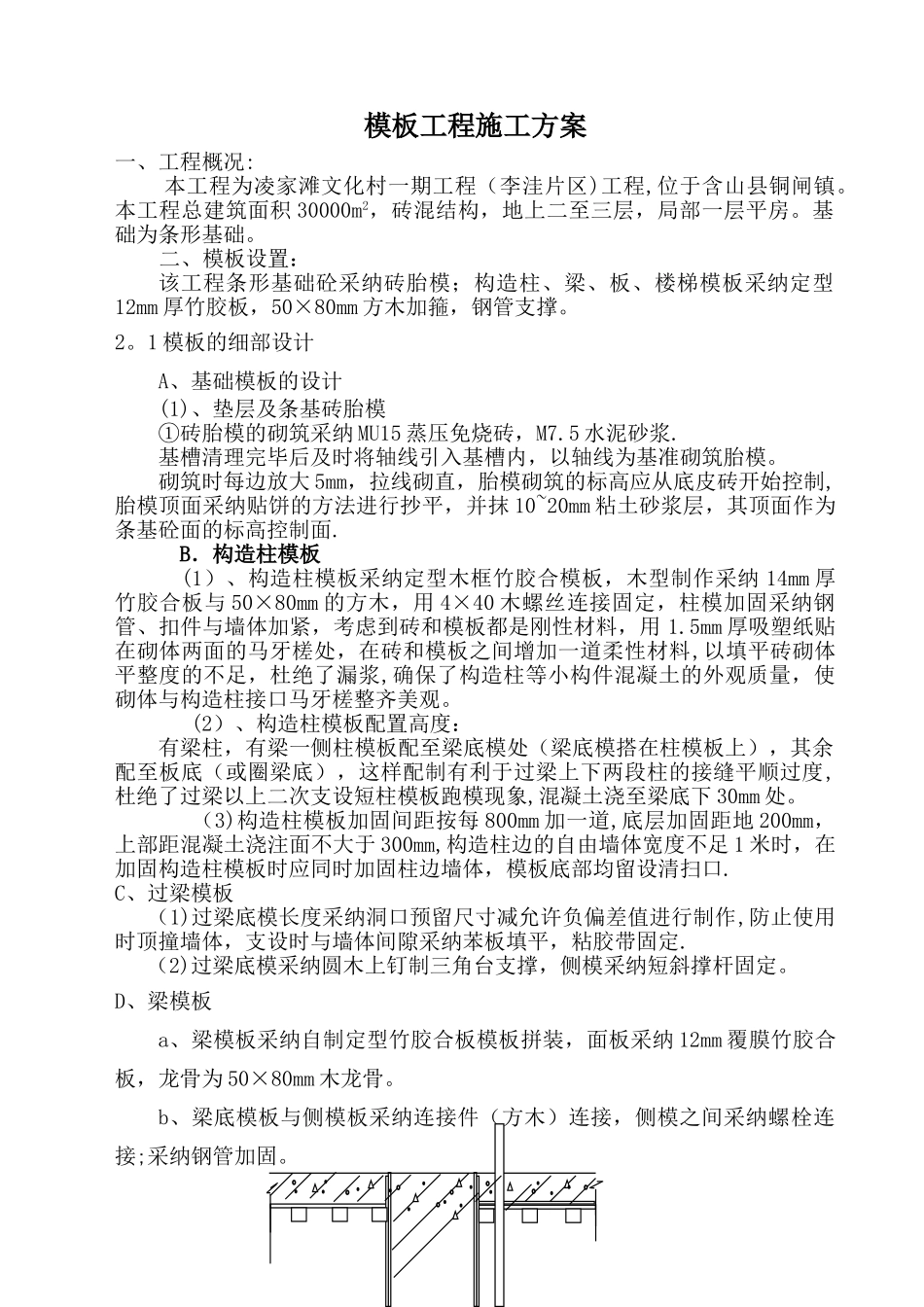

模板工程施工方案一、工程概况:本工程为凌家滩文化村一期工程(李洼片区)工程,位于含山县铜闸镇。本工程总建筑面积 30000m2,砖混结构,地上二至三层,局部一层平房。基础为条形基础。二、模板设置:该工程条形基础砼采纳砖胎模;构造柱、梁、板、楼梯模板采纳定型12mm 厚竹胶板,50×80mm 方木加箍,钢管支撑。2。1 模板的细部设计A、基础模板的设计(1)、垫层及条基砖胎模①砖胎模的砌筑采纳 MU15 蒸压免烧砖,M7.5 水泥砂浆.基槽清理完毕后及时将轴线引入基槽内,以轴线为基准砌筑胎模。砌筑时每边放大 5mm,拉线砌直,胎模砌筑的标高应从底皮砖开始控制,胎模顶面采纳贴饼的方法进行抄平,并抹 10~20mm 粘土砂浆层,其顶面作为条基砼面的标高控制面.B.构造柱模板 (1)、构造柱模板采纳定型木框竹胶合模板,木型制作采纳 14mm 厚竹胶合板与 50×80mm 的方木,用 4×40 木螺丝连接固定,柱模加固采纳钢管、扣件与墙体加紧,考虑到砖和模板都是刚性材料,用 1.5mm 厚吸塑纸贴在砌体两面的马牙槎处,在砖和模板之间增加一道柔性材料,以填平砖砌体平整度的不足,杜绝了漏浆,确保了构造柱等小构件混凝土的外观质量,使砌体与构造柱接口马牙槎整齐美观。 (2)、构造柱模板配置高度:有梁柱,有梁一侧柱模板配至梁底模处(梁底模搭在柱模板上),其余配至板底(或圈梁底),这样配制有利于过梁上下两段柱的接缝平顺过度,杜绝了过梁以上二次支设短柱模板跑模现象,混凝土浇至梁底下 30mm 处。 (3)构造柱模板加固间距按每 800mm 加一道,底层加固距地 200mm,上部距混凝土浇注面不大于 300mm,构造柱边的自由墙体宽度不足 1 米时,在加固构造柱模板时应同时加固柱边墙体,模板底部均留设清扫口.C、过梁模板 (1)过梁底模长度采纳洞口预留尺寸减允许负偏差值进行制作,防止使用时顶撞墙体,支设时与墙体间隙采纳苯板填平,粘胶带固定. (2)过梁底模采纳圆木上钉制三角台支撑,侧模采纳短斜撑杆固定。D、梁模板a、梁模板采纳自制定型竹胶合板模板拼装,面板采纳 12mm 覆膜竹胶合板,龙骨为 50×80mm 木龙骨。b、梁底模板与侧模板采纳连接件(方木)连接,侧模之间采纳螺栓连接;采纳钢管加固。 木龙骨@200mm 钢管斜撑 @700mm钢管斜撑C、梁模板在梁支架立杆宜采纳双排或多排,纵向间距不应大于 1。0m.第一道水平拉杆离地必须保证有 200mm 高,以上各道水平拉杆步距不得大于 1.8m。三、模板选型及配置数量:结构部位模...
