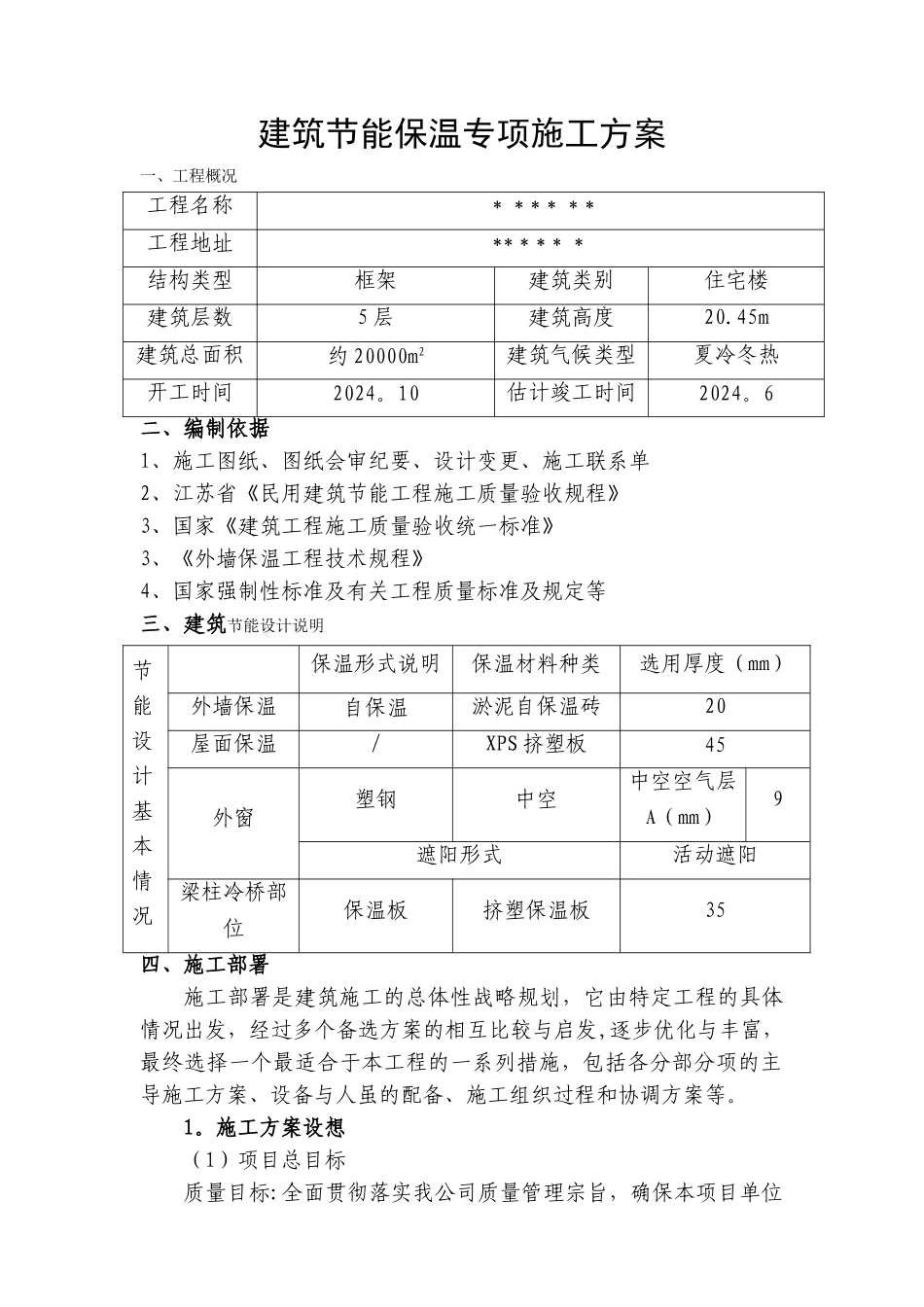

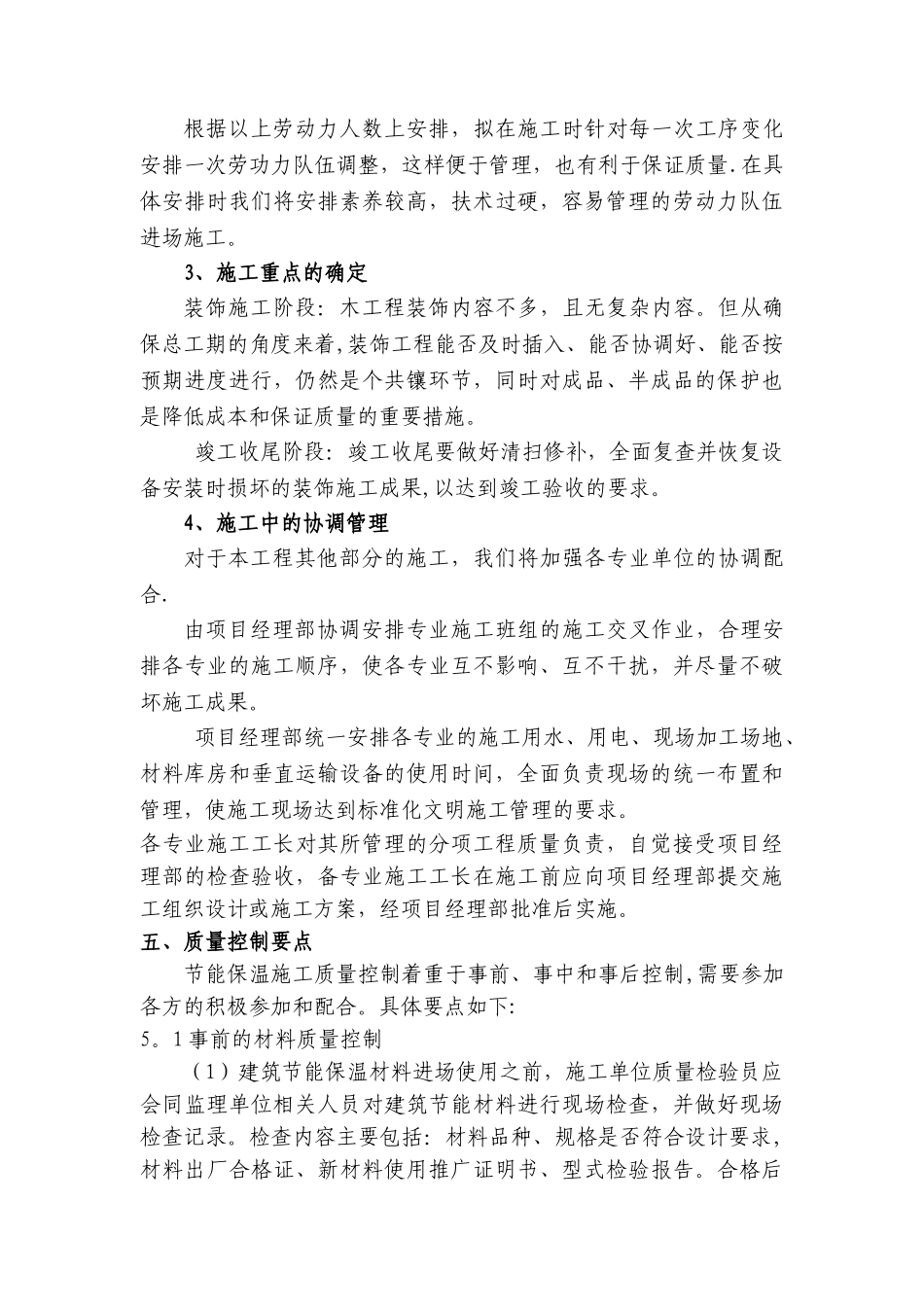

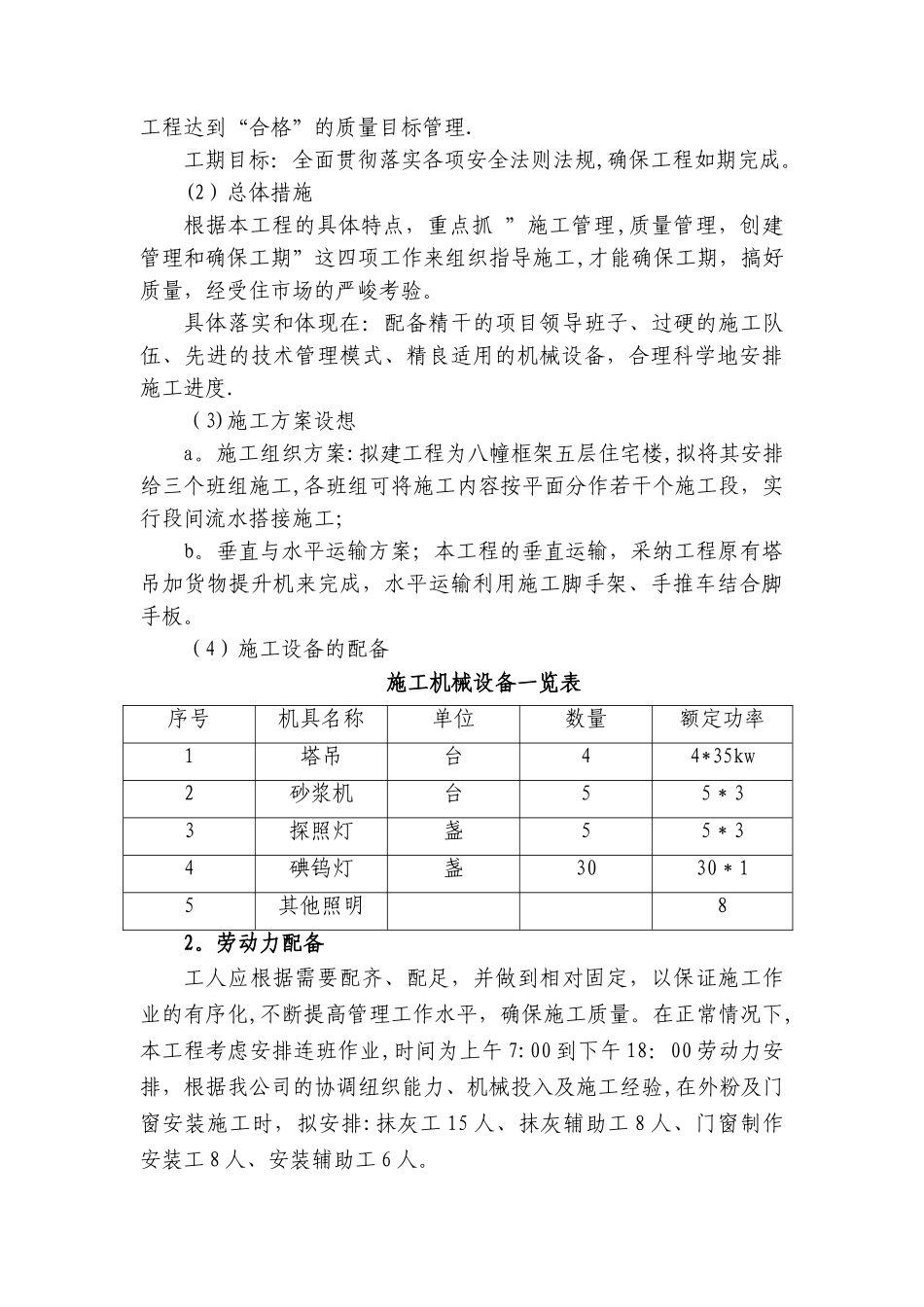

建筑节能保温专项施工方案一、工程概况工程名称******工程地址******结构类型框架建筑类别住宅楼建筑层数5 层建筑高度20.45m建筑总面积约 20000m2建筑气候类型夏冷冬热开工时间2024。10估计竣工时间2024。6二、编制依据1、施工图纸、图纸会审纪要、设计变更、施工联系单2、江苏省《民用建筑节能工程施工质量验收规程》3、国家《建筑工程施工质量验收统一标准》3、《外墙保温工程技术规程》4、国家强制性标准及有关工程质量标准及规定等三、建筑节能设计说明节能设计基本情况保温形式说明保温材料种类选用厚度(mm)外墙保温自保温淤泥自保温砖20屋面保温/XPS 挤塑板45外窗塑钢中空中空空气层A(mm)9遮阳形式活动遮阳梁柱冷桥部位保温板挤塑保温板35四、施工部署施工部署是建筑施工的总体性战略规划,它由特定工程的具体情况出发,经过多个备选方案的相互比较与启发,逐步优化与丰富,最终选择一个最适合于本工程的一系列措施,包括各分部分项的主导施工方案、设备与人虽的配备、施工组织过程和协调方案等。1。施工方案设想(1)项目总目标质量目标:全面贯彻落实我公司质量管理宗旨,确保本项目单位工程达到“合格”的质量目标管理.工期目标:全面贯彻落实各项安全法则法规,确保工程如期完成。(2)总体措施根据本工程的具体特点,重点抓 ”施工管理,质量管理,创建管理和确保工期”这四项工作来组织指导施工,才能确保工期,搞好质量,经受住市场的严峻考验。具体落实和体现在:配备精干的项目领导班子、过硬的施工队伍、先进的技术管理模式、精良适用的机械设备,合理科学地安排施工进度.(3)施工方案设想a。施工组织方案:拟建工程为八幢框架五层住宅楼,拟将其安排给三个班组施工,各班组可将施工内容按平面分作若干个施工段,实行段间流水搭接施工;b。垂直与水平运输方案;本工程的垂直运输,采纳工程原有塔吊加货物提升机来完成,水平运输利用施工脚手架、手推车结合脚手板。(4)施工设备的配备施工机械设备一览表序号机具名称单位数量额定功率1塔吊台44*35kw2砂浆机台55*33探照灯盏55*34碘钨灯盏3030*15其他照明82。劳动力配备工人应根据需要配齐、配足,并做到相对固定,以保证施工作业的有序化,不断提高管理工作水平,确保施工质量。在正常情况下,本工程考虑安排连班作业,时间为上午 7:00 到下午 18:00 劳动力安排,根据我公司的协调纽织能力、机械投入及施工经验,在外粉及门窗安装施工时,拟安排:抹灰工 15 人、抹灰辅...
