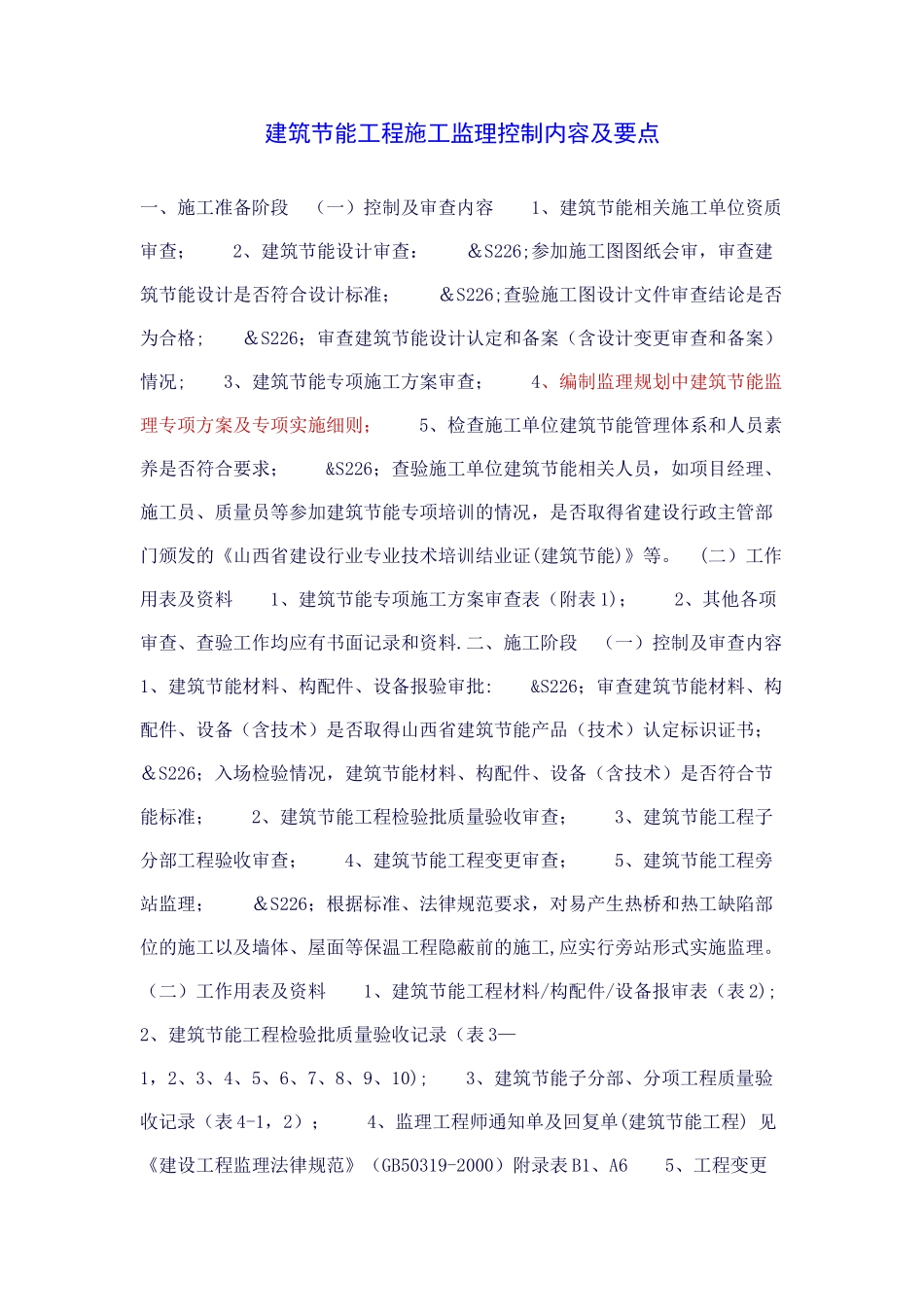

建筑节能工程施工监理控制内容及要点 一、施工准备阶段 (一)控制及审查内容 1、建筑节能相关施工单位资质审查; 2、建筑节能设计审查: &S226;参加施工图图纸会审,审查建筑节能设计是否符合设计标准; &S226;查验施工图设计文件审查结论是否为合格; &S226;审查建筑节能设计认定和备案(含设计变更审查和备案)情况; 3、建筑节能专项施工方案审查; 4、编制监理规划中建筑节能监理专项方案及专项实施细则; 5、检查施工单位建筑节能管理体系和人员素养是否符合要求; &S226;查验施工单位建筑节能相关人员,如项目经理、施工员、质量员等参加建筑节能专项培训的情况,是否取得省建设行政主管部门颁发的《山西省建设行业专业技术培训结业证(建筑节能)》等
(二)工作用表及资料 1、建筑节能专项施工方案审查表(附表 1); 2、其他各项审查、查验工作均应有书面记录和资料
二、施工阶段 (一)控制及审查内容 1、建筑节能材料、构配件、设备报验审批: &S226;审查建筑节能材料、构配件、设备(含技术)是否取得山西省建筑节能产品(技术)认定标识证书; &S226;入场检验情况,建筑节能材料、构配件、设备(含技术)是否符合节能标准; 2、建筑节能工程检验批质量验收审查; 3、建筑节能工程子分部工程验收审查; 4、建筑节能工程变更审查; 5、建筑节能工程旁站监理; &S226;根据标准、法律规范要求,对易产生热桥和热工缺陷部位的施工以及墙体、屋面等保温工程隐蔽前的施工,应实行旁站形式实施监理
(二)工作用表及资料 1、建筑节能工程材料/构配件/设备报审表(表 2); 2、建筑节能工程检验批质量验收记录(表 3—1,2、3、4、5、6、7、8、9、10); 3、建筑节能子分部、分项工程质量验收记录(表 4-1,2); 4、监理工程师通知单及回复单(建筑节能工程) 见《建设工程监理法律规范》(
