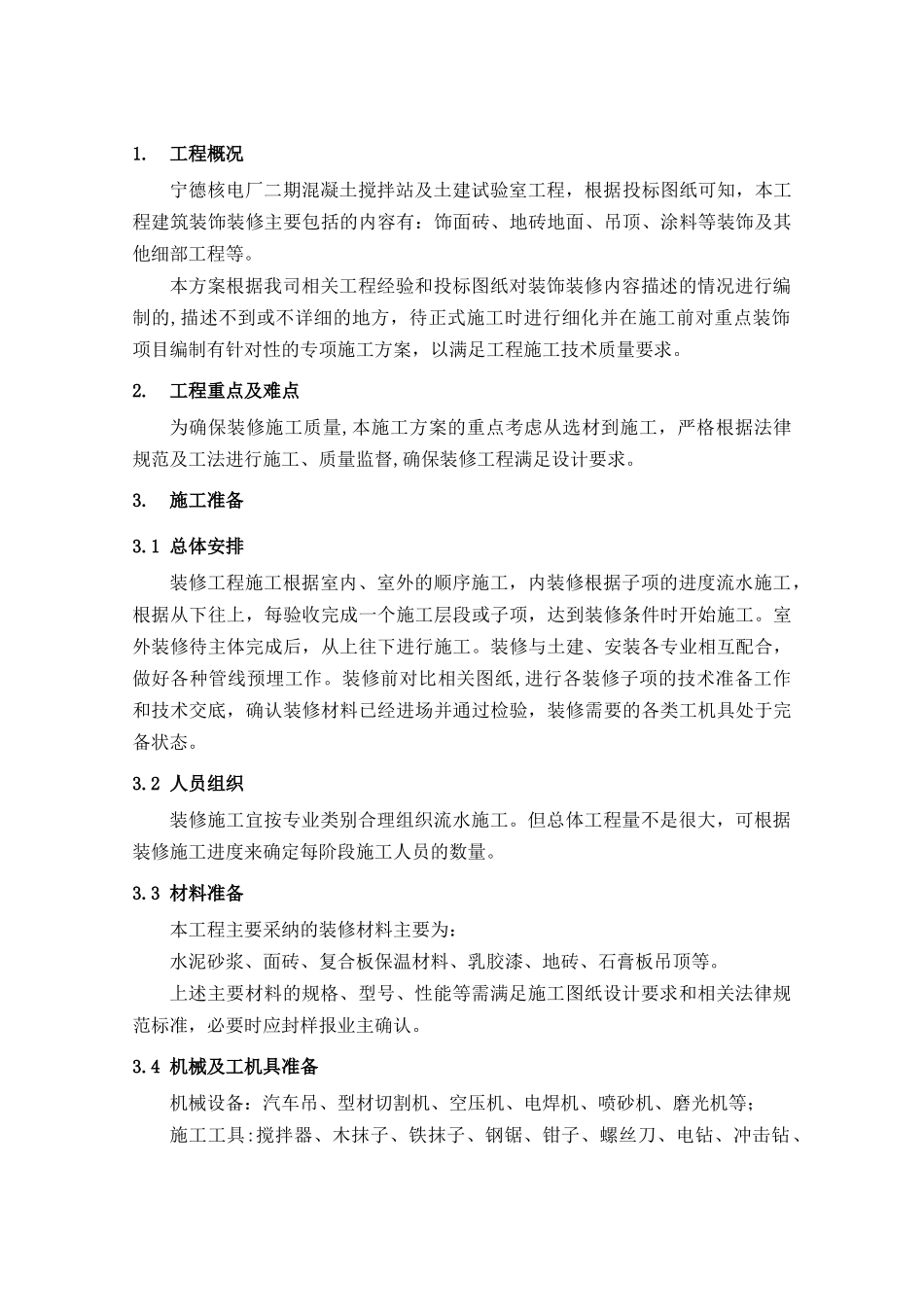

工程概况宁德核电厂二期混凝土搅拌站及土建试验室工程,根据投标图纸可知,本工程建筑装饰装修主要包括的内容有:饰面砖、地砖地面、吊顶、涂料等装饰及其他细部工程等
本方案根据我司相关工程经验和投标图纸对装饰装修内容描述的情况进行编制的,描述不到或不详细的地方,待正式施工时进行细化并在施工前对重点装饰项目编制有针对性的专项施工方案,以满足工程施工技术质量要求
工程重点及难点为确保装修施工质量,本施工方案的重点考虑从选材到施工,严格根据法律规范及工法进行施工、质量监督,确保装修工程满足设计要求
1 总体安排装修工程施工根据室内、室外的顺序施工,内装修根据子项的进度流水施工,根据从下往上,每验收完成一个施工层段或子项,达到装修条件时开始施工
室外装修待主体完成后,从上往下进行施工
装修与土建、安装各专业相互配合,做好各种管线预埋工作
装修前对比相关图纸,进行各装修子项的技术准备工作和技术交底,确认装修材料已经进场并通过检验,装修需要的各类工机具处于完备状态
2 人员组织装修施工宜按专业类别合理组织流水施工
但总体工程量不是很大,可根据装修施工进度来确定每阶段施工人员的数量

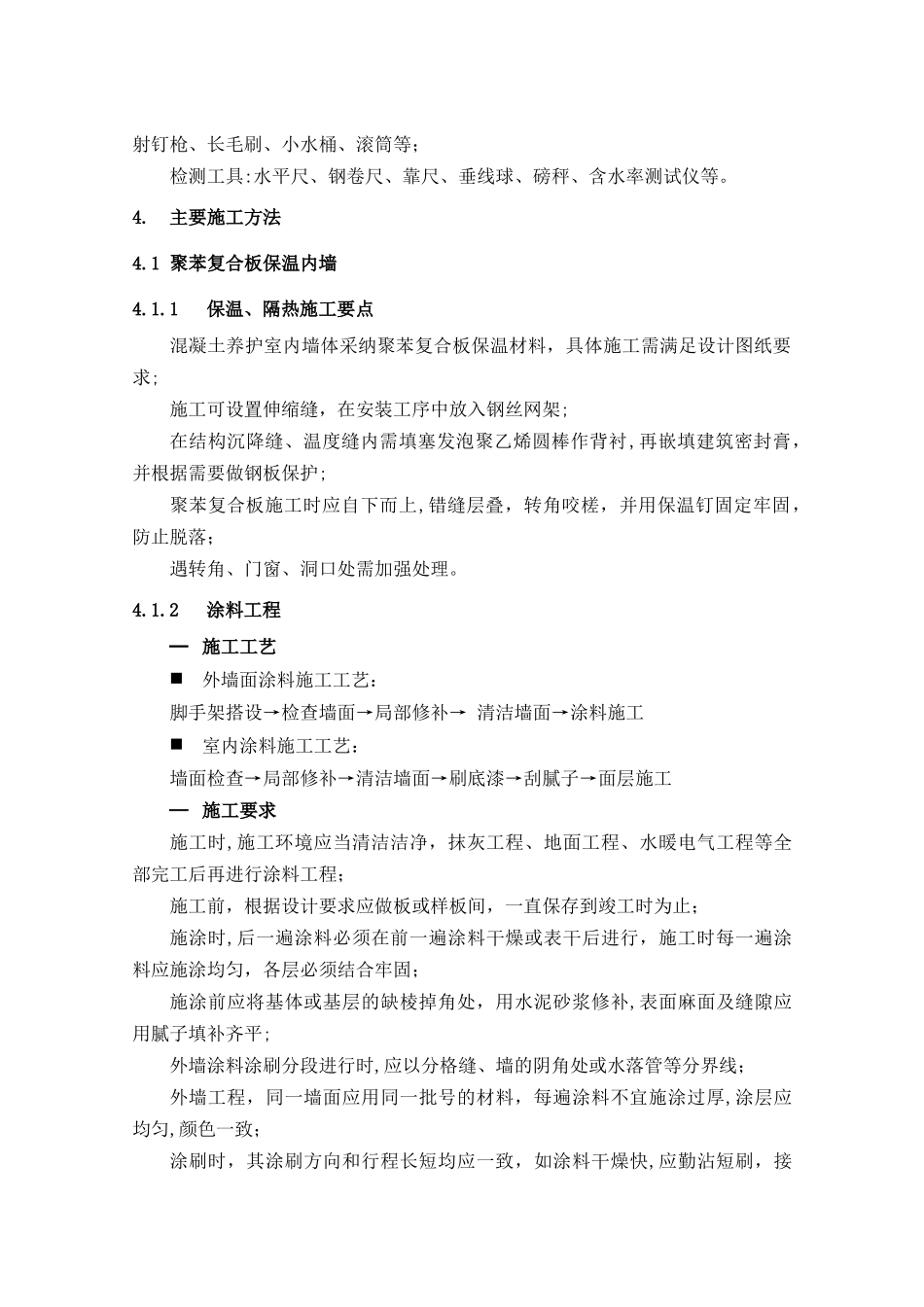

3 材料准备本工程主要采纳的装修材料主要为:水泥砂
