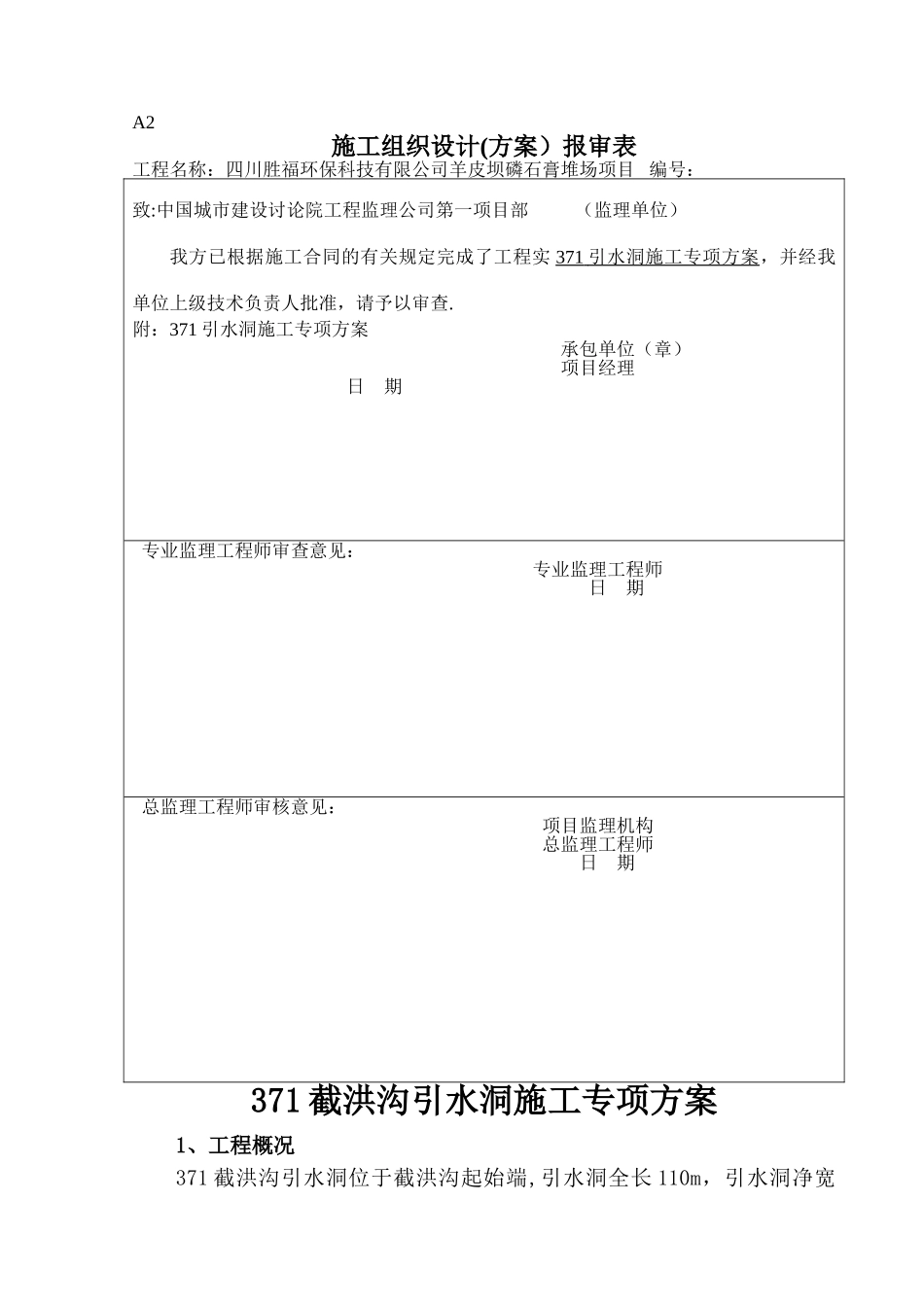

A2施工组织设计(方案)报审表工程名称:四川胜福环保科技有限公司羊皮坝磷石膏堆场项目 编号:致:中国城市建设讨论院工程监理公司第一项目部 (监理单位) 我方已根据施工合同的有关规定完成了工程实 371 引水洞施工专项方案 ,并经我单位上级技术负责人批准,请予以审查
附:371 引水洞施工专项方案承包单位(章)项目经理 日 期 专业监理工程师审查意见:专业监理工程师日 期 总监理工程师审核意见:项目监理机构总监理工程师日 期371 截洪沟引水洞施工专项方案1、工程概况371 截洪沟引水洞位于截洪沟起始端,引水洞全长 110m,引水洞净宽为 2

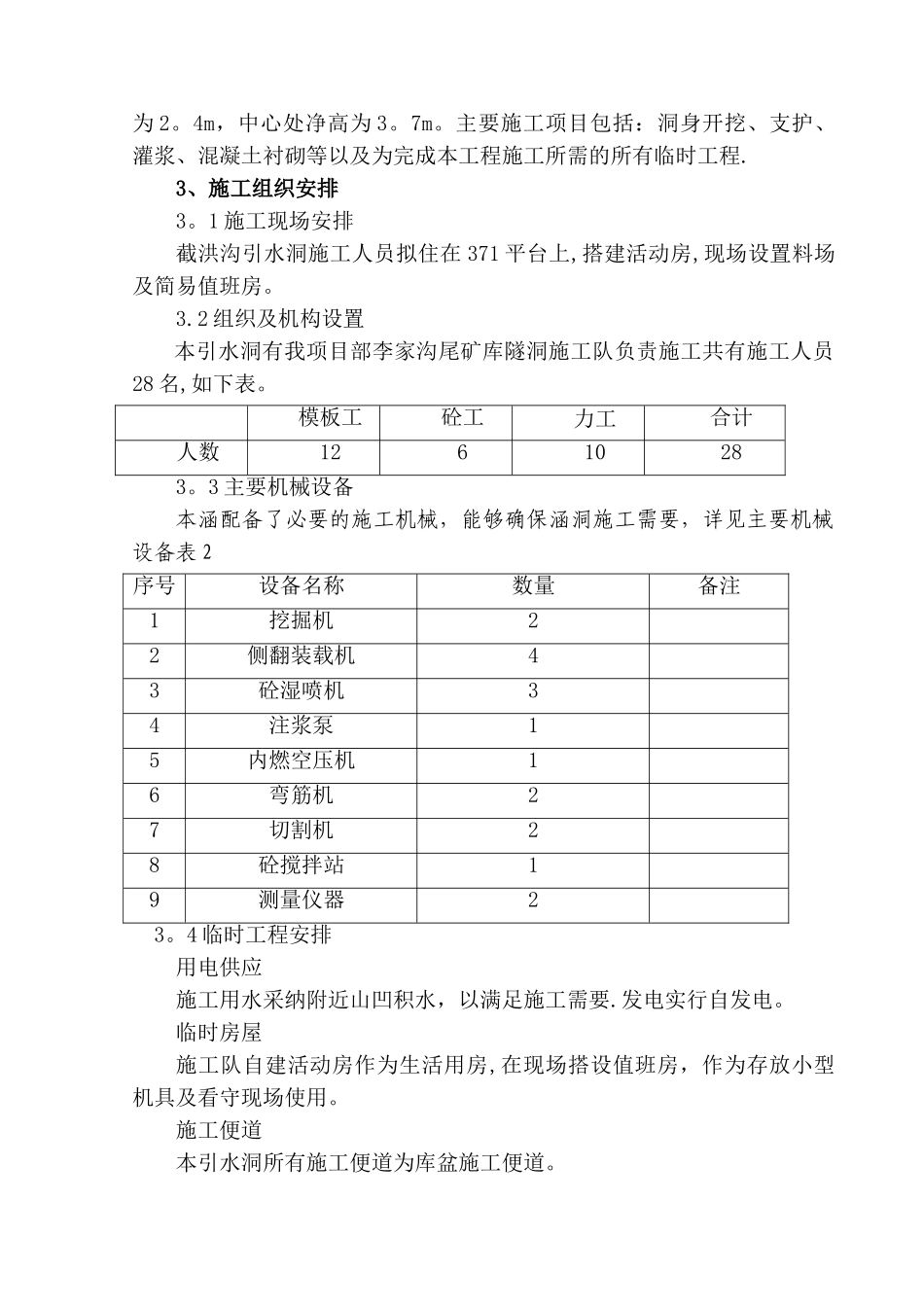

4m,中心处净高为 3
主要施工项目包括:洞身开挖、支护、灌浆、混凝土衬砌等以及为完成本工程施工所需的所有临时工程
3、施工组织安排3
1 施工现场安排截洪沟引水洞施工人员拟住在 371 平台上,搭建活动房,现场设置料场及简易值班房
2 组织及机构设置本引水洞有我项目部李家沟尾矿库隧洞施工队负责施工共有施工人员28 名,如下表
模板工砼工力工合计人数12610283
3 主要机械设备本涵配备了必要的施工机械,能够确保涵洞施工需要,详见主要机械设备表 2序号设备名称数量备注1挖掘机22侧翻装载机43砼湿喷机34注浆泵15内燃空压机16弯筋机27切割机28砼搅拌站19测量仪器23
4 临时工程安排用电供应施工用水采纳附近山凹积水,以满足施工需要
发电实行自发电
临时房屋施工队自建活动房作为生活用房,在现场搭设值班房,作为存放小型机具及看守现场使用
施工便道本引水洞所有施工便道为库盆施工便道

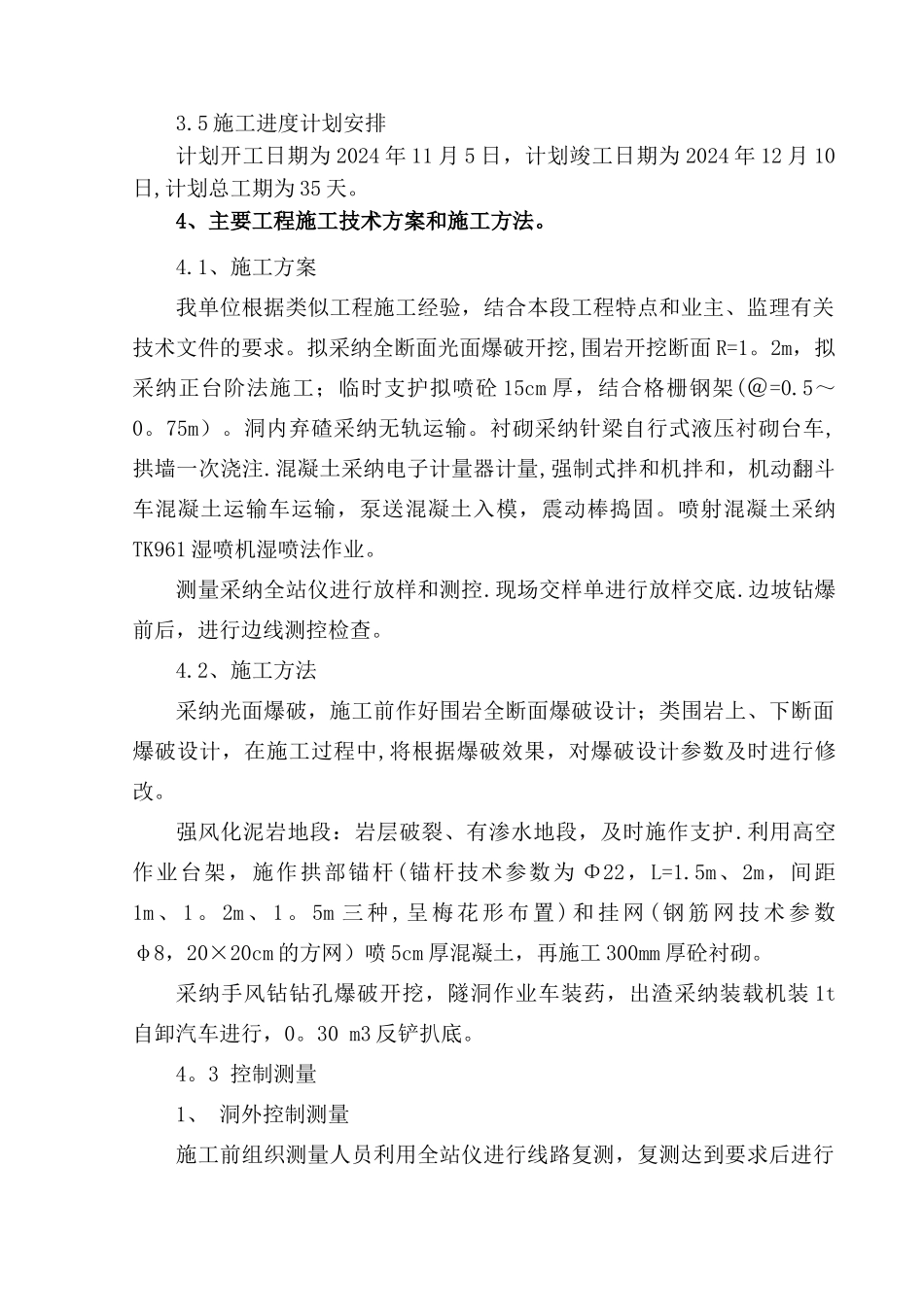

5 施工进度计划安排计划开工日期为 2024 年 11 月 5 日,计划竣工日期为 2024 年 12 月 10日,计划总工期为 35 天
4、主要工程施工技术方案和施工方法
1、施工方案我单位根据类似工程施工经验,结合本段工程特点和业
