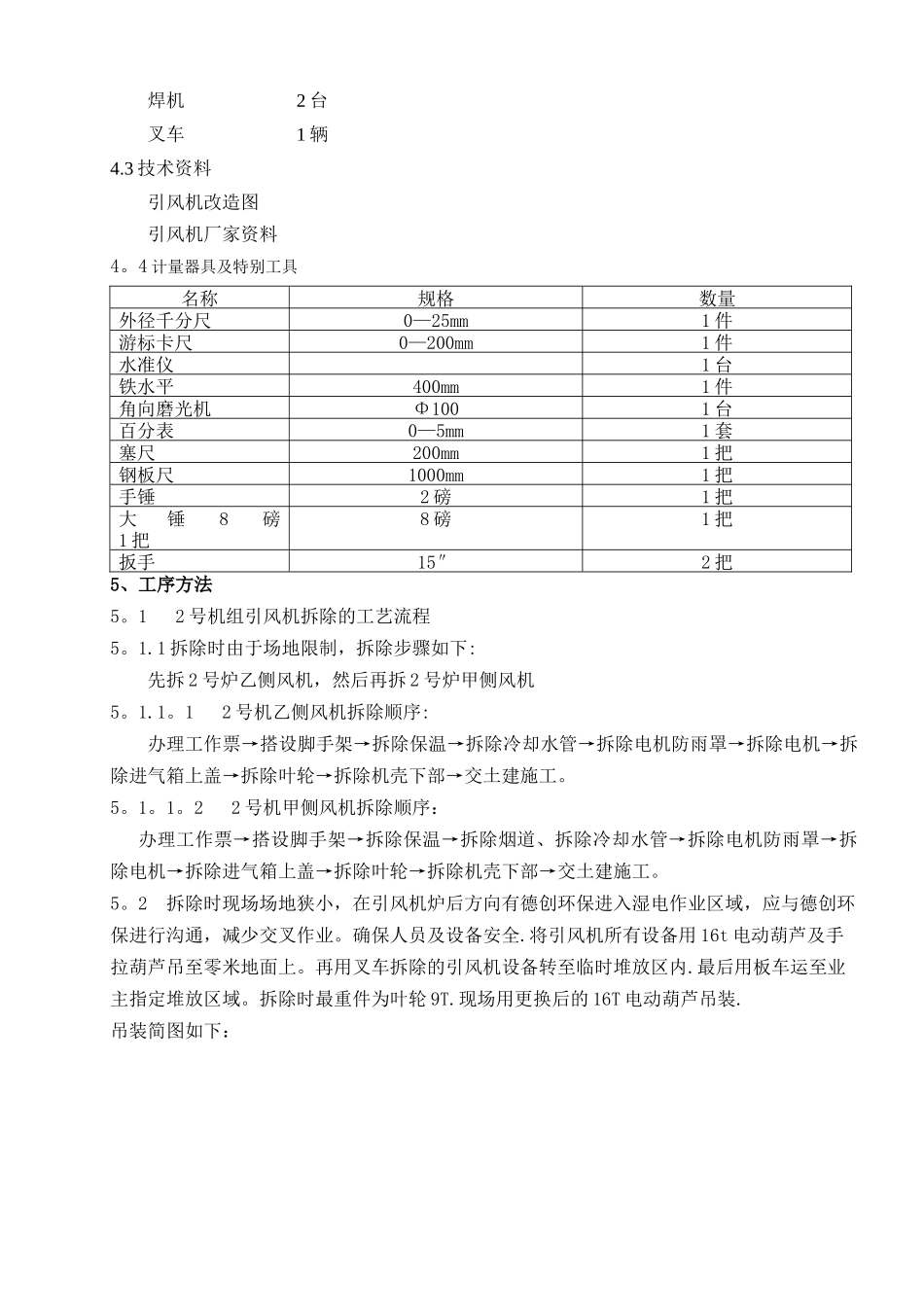

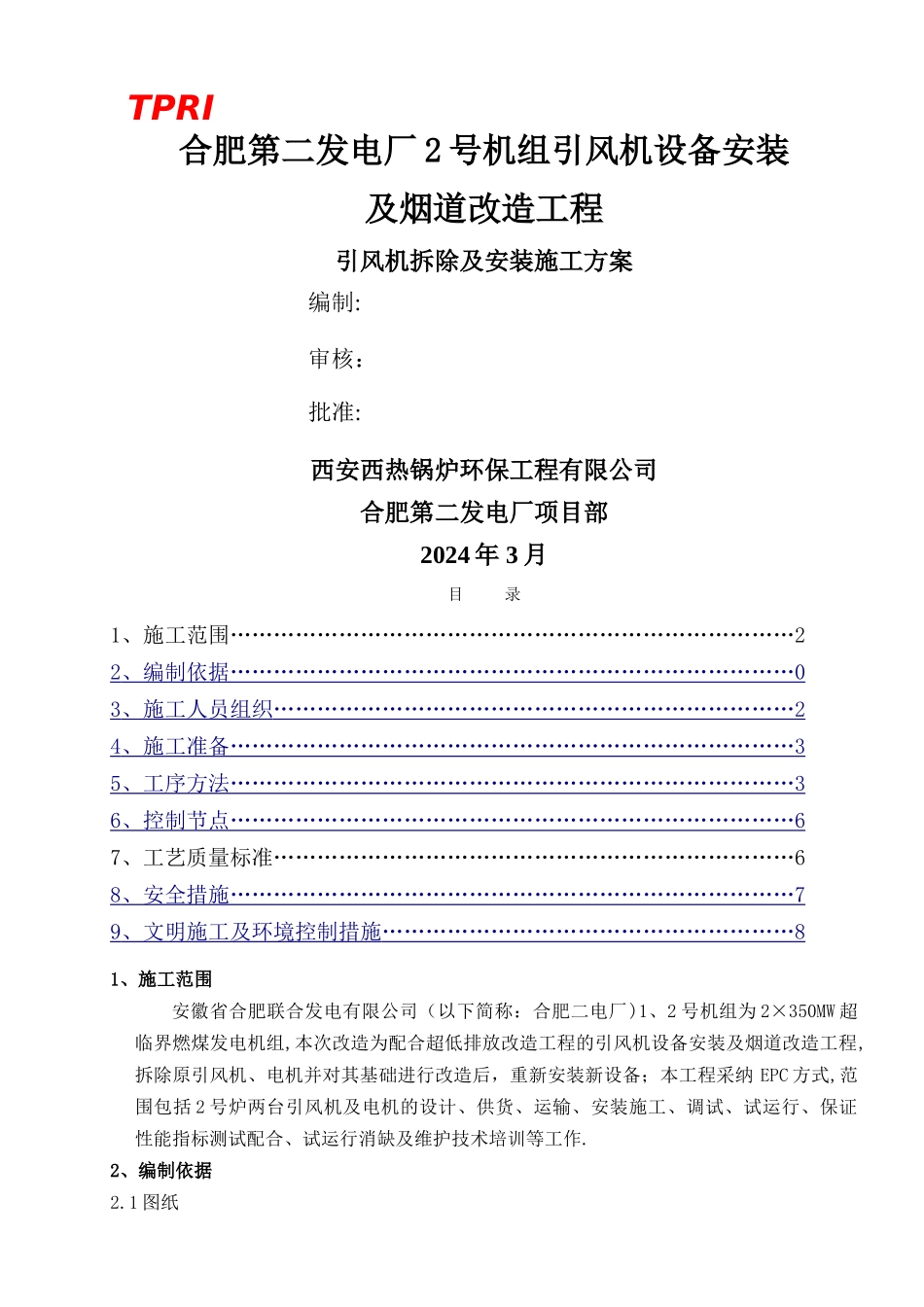

TPRI合肥第二发电厂 2 号机组引风机设备安装及烟道改造工程引风机拆除及安装施工方案编制:审核:批准:西安西热锅炉环保工程有限公司合肥第二发电厂项目部2024 年 3 月 目 录1、施工范围……………………………………………………………………22 、编制依据 …………………………………………………………………… 0 3 、施工人员组织 ……………………………………………………………… 2 4 、施工准备 …………………………………………………………………… 3 5 、工序方法 …………………………………………………………………… 3 6 、控制节点 …………………………………………………………………… 6 7、工艺质量标准………………………………………………………………68 、安全措施 …………………………………………………………………… 7 9 、文明施工及环境控制措施 ………………………………………………… 8 1、施工范围安徽省合肥联合发电有限公司(以下简称:合肥二电厂)1、2 号机组为 2×350MW 超临界燃煤发电机组,本次改造为配合超低排放改造工程的引风机设备安装及烟道改造工程,拆除原引风机、电机并对其基础进行改造后,重新安装新设备;本工程采纳 EPC 方式,范围包括 2 号炉两台引风机及电机的设计、供货、运输、安装施工、调试、试运行、保证性能指标测试配合、试运行消缺及维护技术培训等工作.2、编制依据2.1 图纸引风机改造图纸、引风机改造土建施工图。2。2 标准、法律规范《电力建设施工质量验收及评价规程》 锅炉机组篇 DL/T5210。2—2024 《电力建设施工及验收技术法律规范》 (火力发电厂焊接篇) 《电力建设施工及验收技术法律规范》 (锅炉机组篇)《电力建设安全工作规程》 (火力发电厂部分)3、施工人员组织3。1 机构项目负责人: 熊 昆 18935098180技术负责人: 马青辉 18735654378施工负责人: 乔增光 13675303667安全监护人: 苏海波 158352628983.2 职责项目负责人:负责引风机改造工程全面工作,现场施工人员的总体协调工作 把握整体的质量、安全、进度,保证改造工作安全顺利进行。 技术负责人:负责引风机改造过程中现场的技术支持,确定施工方案,编制引风机改造过程的工序卡、安全风险预控措施、质量控制措施和其它相关技术文件。在施工过程中按所编著的技术文件执行,负责质量验收工作.施工负责人:负责引风机改造工程过程施工的人员组织...
