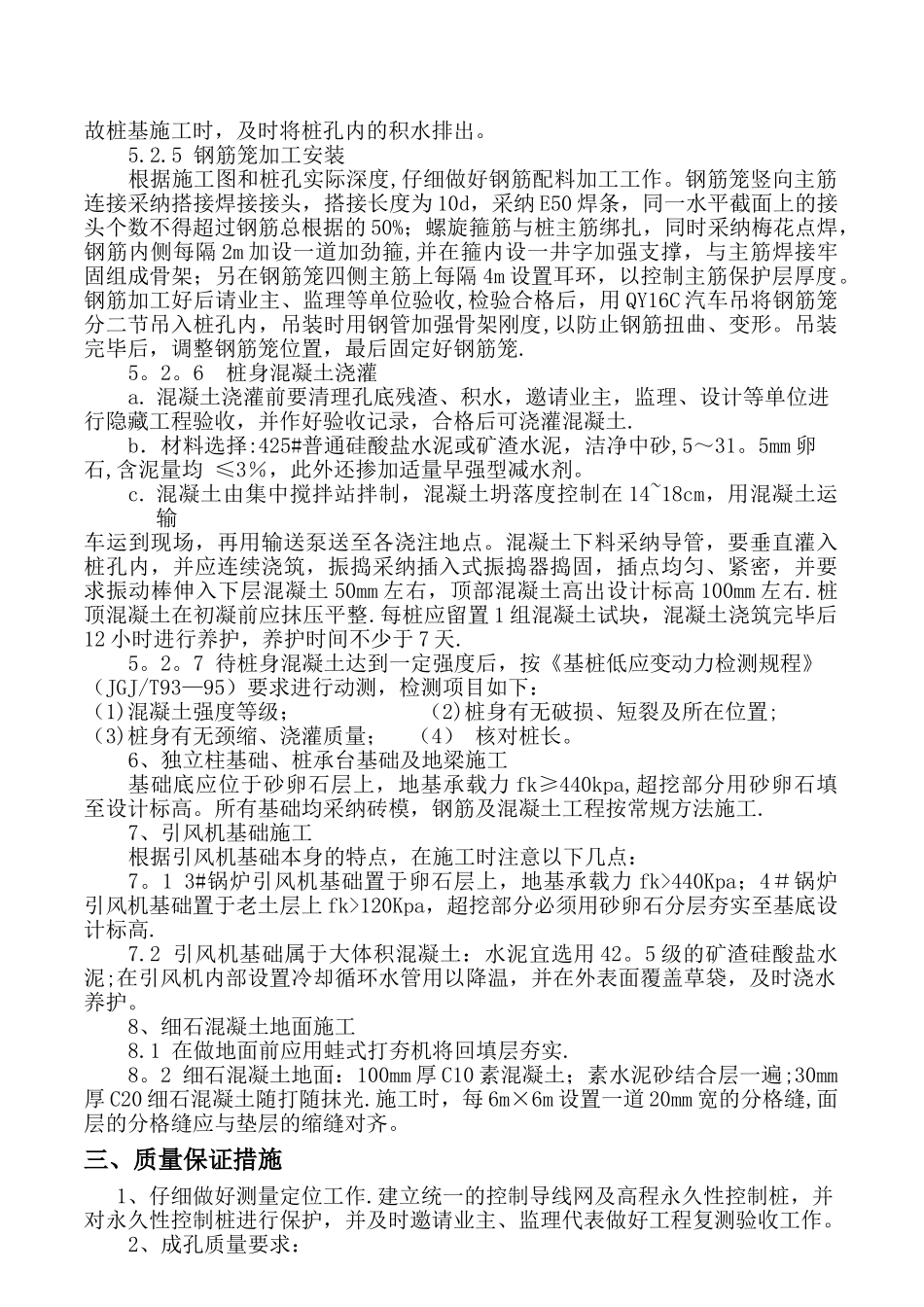

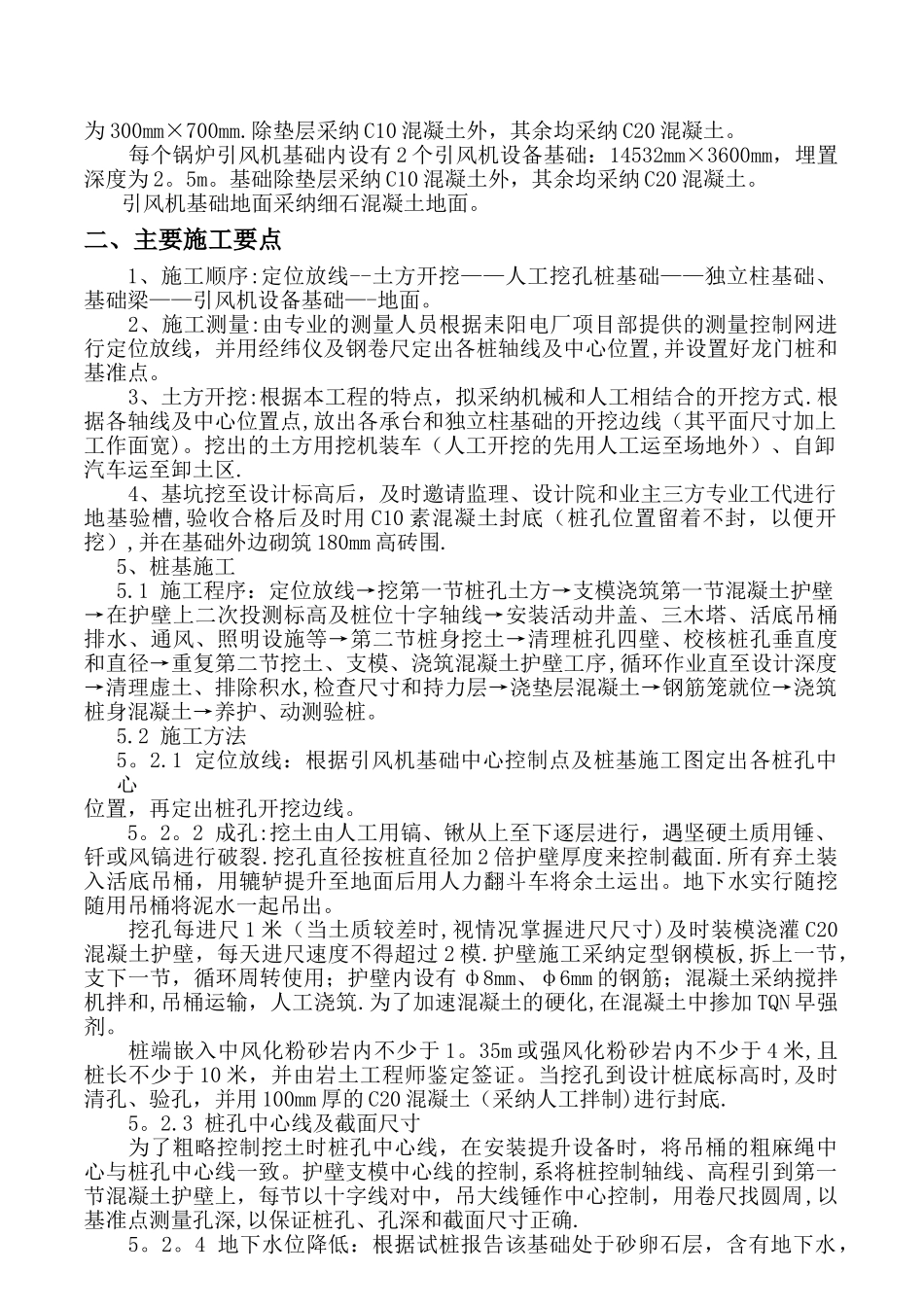

湖南耒阳电厂二期(2×300MW)机组工程引风机基础工程施工方案湖南省第四工程公司耒阳电厂项目部二 OO 二年九月湖南耒阳电厂二期(2×300MW)机组工程引风机基础工程施工方案编制单位:批 准:审 核:编 制 人:一、工程概况耒电二期工程包括两个锅炉引风机基础:即 3#和 4#机锅炉引风机基础
3#机的定位坐标为 A=458
59、B=650
20 和 A=477
59、B=616
20;4#机的定位坐标为 A=458
59、B=733
00 和 A=477
59、B=699
引风机基础的±0
00 米相当于绝对标高 86
0 米(自然地坪标高详施工前的测量记录)
因 3#、4#机所处的土质情况不同,故地基处理方式有所不同:3#机基础部分采纳人工挖孔灌注桩基础(4 个),部分采纳独立柱基础(11 个);4#机基础全部采纳人工挖孔灌注桩基础,共 15 个
人工挖孔桩桩径为 900mm,桩 长 约 17m 左 右 , 上 设 有 1200mm×1200mm 的 承 台 ; 独 立 柱 基 础 下 截 面 为2600mm×3200mm,上截面为 1200mm×1200mm
基础与基础之间设有地梁,梁截面为 300mm×700mm
除垫层采纳 C10 混凝土外,其余均采纳 C20 混凝土
每个锅炉引风机基础内设有 2 个引风机设备基础:14532mm×3600mm,埋置深度为 2
基础除垫层采纳 C10 混凝土外,其余均采纳 C20 混凝土
引风机基础地面采纳细石混凝土地面
二、主要施工要点1、施工顺序:定位放线--土方开挖——人工挖孔桩基础——独立柱基础、基础梁——引风机设备基础—-地面
2、施工测量:由专业的测量人员根据耒阳电厂项目部提供的测量控制网进行定位放线,并用经纬仪及钢卷尺定出各桩轴线及中心位置,并设置好龙门桩和基准点
3、土方开挖:根据本工程的特点,拟
