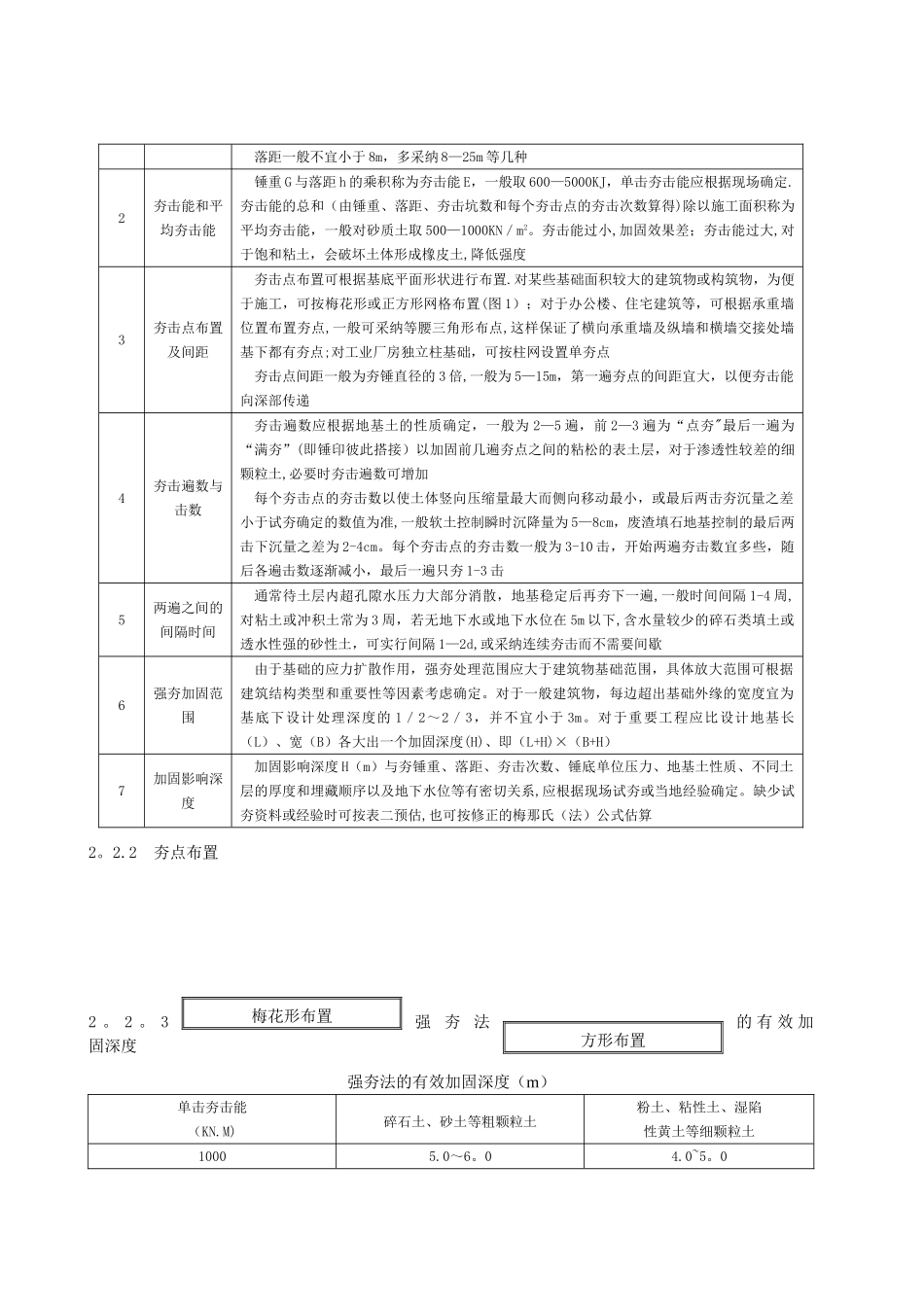

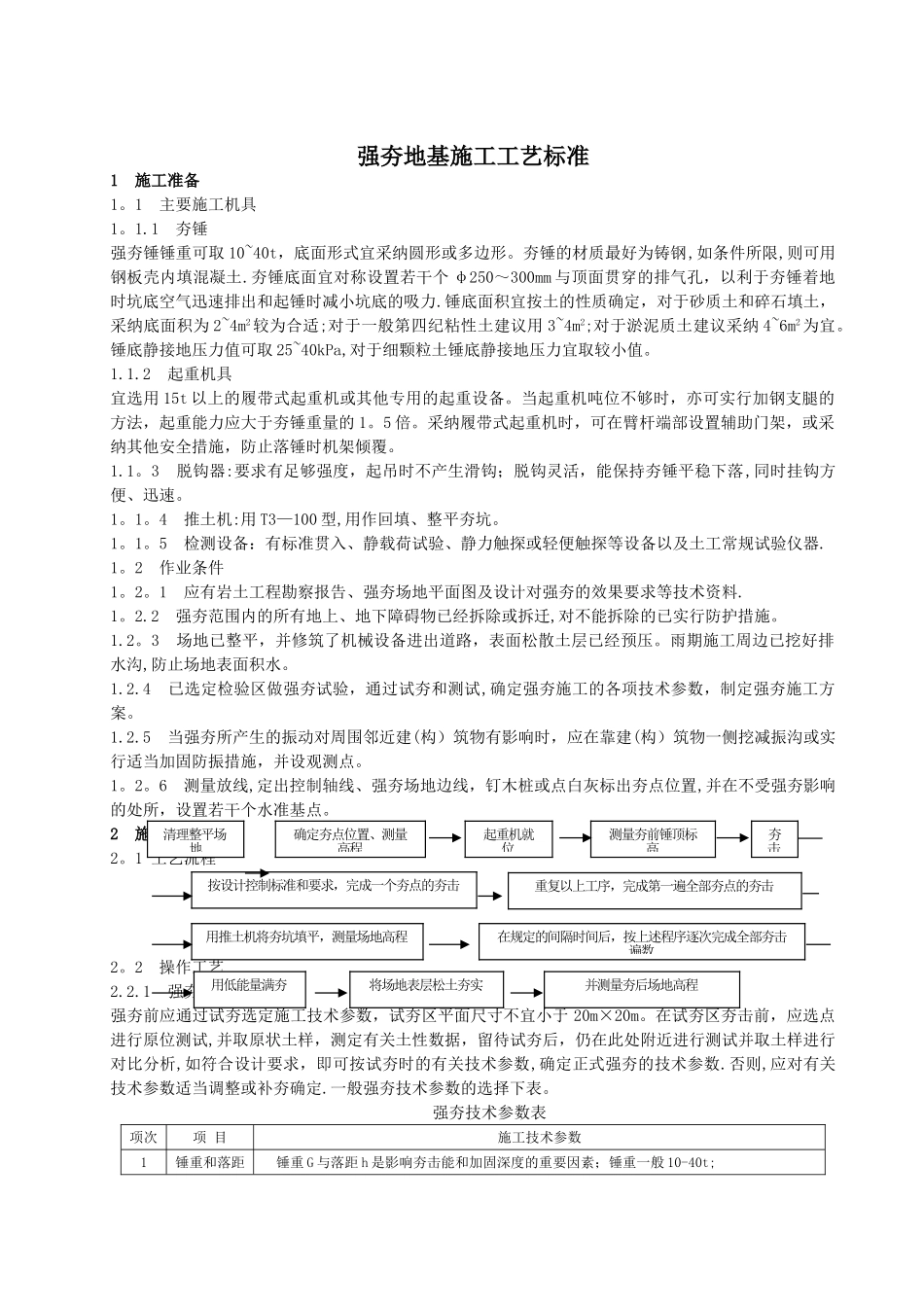

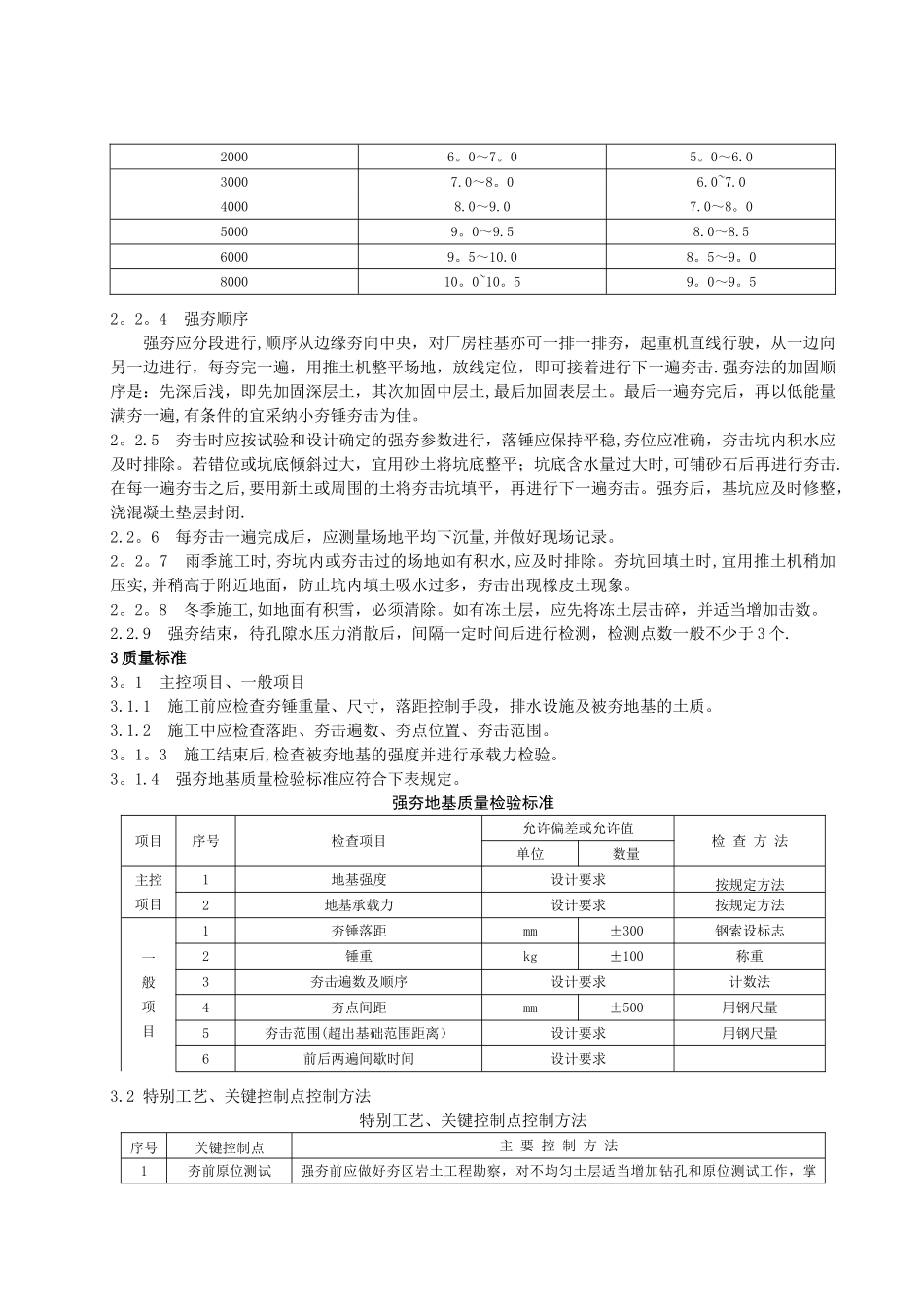

强夯地基施工工艺标准1 施工准备1。1 主要施工机具1。1.1 夯锤强夯锤锤重可取 10~40t,底面形式宜采纳圆形或多边形。夯锤的材质最好为铸钢,如条件所限,则可用钢板壳内填混凝土.夯锤底面宜对称设置若干个 φ250~300mm 与顶面贯穿的排气孔,以利于夯锤着地时坑底空气迅速排出和起锤时减小坑底的吸力.锤底面积宜按土的性质确定,对于砂质土和碎石填土,采纳底面积为 2~4m2较为合适;对于一般第四纪粘性土建议用 3~4m2;对于淤泥质土建议采纳 4~6m2为宜。锤底静接地压力值可取 25~40kPa,对于细颗粒土锤底静接地压力宜取较小值。1.1.2 起重机具宜选用 15t 以上的履带式起重机或其他专用的起重设备。当起重机吨位不够时,亦可实行加钢支腿的方法,起重能力应大于夯锤重量的 1。5 倍。采纳履带式起重机时,可在臂杆端部设置辅助门架,或采纳其他安全措施,防止落锤时机架倾覆。1.1。3 脱钩器:要求有足够强度,起吊时不产生滑钩;脱钩灵活,能保持夯锤平稳下落,同时挂钩方便、迅速。1。1。4 推土机:用 T3—100 型,用作回填、整平夯坑。1。1。5 检测设备:有标准贯入、静载荷试验、静力触探或轻便触探等设备以及土工常规试验仪器.1。2 作业条件1。2。1 应有岩土工程勘察报告、强夯场地平面图及设计对强夯的效果要求等技术资料.1。2.2 强夯范围内的所有地上、地下障碍物已经拆除或拆迁,对不能拆除的已实行防护措施。1.2。3 场地已整平,并修筑了机械设备进出道路,表面松散土层已经预压。雨期施工周边已挖好排水沟,防止场地表面积水。1.2.4 已选定检验区做强夯试验,通过试夯和测试,确定强夯施工的各项技术参数,制定强夯施工方案。1.2.5 当强夯所产生的振动对周围邻近建(构)筑物有影响时,应在靠建(构)筑物一侧挖减振沟或实行适当加固防振措施,并设观测点。1。2。6 测量放线,定出控制轴线、强夯场地边线,钉木桩或点白灰标出夯点位置,并在不受强夯影响的处所,设置若干个水准基点。2 施工工艺2。1 工艺流程2。2 操作工艺2.2.1 强夯技术参数选定强夯前应通过试夯选定施工技术参数,试夯区平面尺寸不宜小于 20m×20m。在试夯区夯击前,应选点进行原位测试,并取原状土样,测定有关土性数据,留待试夯后,仍在此处附近进行测试并取土样进行对比分析,如符合设计要求,即可按试夯时的有关技术参数,确定正式强夯的技术参数.否则,应对有关技术参数适当调整或补夯确定.一般强夯技术参数的选择下表。强夯技术参数表项次项 目施工技...
